Организация работ при строительстве жилых, административных или промышленных зданий

  • Вид работы:
    Курсовая работа (т)
  • Предмет:
    Строительство
  • Язык:
    Русский
    ,
    Формат файла:
    MS Word
    1,7 Мб
  • Опубликовано:
    2013-04-26
Вы можете узнать стоимость помощи в написании студенческой работы.
Помощь в написании работы, которую точно примут!

Организация работ при строительстве жилых, административных или промышленных зданий

МИНОБРНАУКИ РОССИИ

Федеральное государственное бюджетное образовательное учреждение высшего профессионального образования

«Юго-Западный государственный университет»

Кафедра «Городское, дорожное строительство и строительная механика»







КУРСОВОЙ ПРОЕКТ

по дисциплине «Технология и организация в городском строительстве и хозяйстве»

на тему «Организация работ при строительстве жилых, административных или промышленных зданий»


Автор работы Оруджов Э.Ш.






Курск, 2012 г

Введение

Организация строительного производства должна обеспечивать целенаправленность всех организационных, технических и технологических решений на достижение конечного результата - ввода в действие объекта с необходимым качеством и в установленные сроки.

Строительство каждого объекта допускается осуществлять только на основе предварительно разработанных решений по организации строительства и технологии производства работ, которые должны быть приняты в проекте организации строительства и проектах производства работ. Состав и содержание проектных решений и документации в проекте организации строительства и проектах производства работ определяются в зависимости от вида строительства и сложности объекта строительства в соответствии с указаниями. Организация строительного производства регулируется СП 48.13330.2011 «Организация строительства». Данные нормы и правила устанавливают общие требования к организации строительного производства при строительстве новых, а также расширении и реконструкции действующих объектов (предприятий, зданий, сооружений и их комплексов), которые должны соблюдаться всеми участниками строительства объектов.

В соответствии с СП 48.13330.2011 «Организация строительства» ПОС является составной частью проекта на строительство предприятий, зданий и сооружений. Он разрабатывается как самостоятельная часть проекта, в которой находят наибольшее отражение организационные условия осуществления строительства. Проект организации строительства служит основой для распределения капитальных вложений по объектам, по срокам строительства и обоснованием сметной стоимости строительства.

Целью курсового проекта является ознакомление с методикой разработки таких документов ПОС, как календарный план выполнения различных видов работ на строительной площадке, график движения трудовых ресурсов и основных машин.

При разработке ПОС учитываются следующие положения:

В основу закладываются решения, принятые при выборе площадки для строительства, связанные с применением строительных материалов, машин, механизмов, а также ранее согласованные основные положения на строительное проектирование объектов;

ПОС должен разрабатываться с учетом применения прогрессивных форм и методов организации, планирования и управления строительством с тем, чтобы сроки продолжительности строительства зданий не превышали нормативных;

Должно быть предусмотрено ограничение строительства временных зданий за счет применения передвижных, контейнерных и сборно-разборных инвентарных зданий, сооружений и механизированных установок, типовых приспособлений и инвентаря, а также сокращения количества и площадей складов на строительной площадке за счет монтажа конструкций непосредственно с транспортных средств;

Исходными материалами для разработки ПОС служат задание на проектирование, технические решения, принятые в других частях проекта, данные инженерно-строительных изысканий, директивные сроки строительства;

ПОС разрабатывается параллельно с разработкой строительной части проекта или рабочего проекта для увязки объемно-планировочных и конструктивных решений с требованиями организации и технологии строительного производства.

Часть I. Подготовка данных для технического проектирования

1.1     Технические характеристики возводимого здания, условия его строительства

Исходным материалом для проектирования является проект двухэтажной гостиницы.

Размеры в плане между осями 1-6 37,8м, А-В 12м.

Высота этажа 2,55м.

Конструктивная характеристика существующего здания:

наружные стены из силикатного кирпича толщиной 640мм;

внутренние несущие стены кирпичные толщиной 380мм;

перегородки гипсокартонные толщиной 120мм;

перекрытия и покрытия из многопустотных железобетонных плит;

лестничные марши и площадки железобетонные;

кровля из рулонных материалов

.2 Определение объёмов монтажных работ

Определяем объёмы монтажных работ по плану и разрезу.

Рисунок 1 - План второго этажа

Результаты приведены в таблицах 1,2,3,4.

Таблица 1.1 - Спецификация монтажных элементов

Наименование и марка монтажных элементов

Эскиз и основные размеры элемента, мм

Кол-во элементов, шт

Объём элементов, куб.м

Масса элементов, тонн




Типов.эт.

Два эт.

Одного

Всех

Одного

Всех

1

2

3

4

5

6

7

8

9

1

П-1 Плиты перекрытия многопустотные Серия ИИ-04

22

22

2,24

49,3

3,1

68,2

2

П-2 Плиты перекрытия многопустотные Серия ИИ-04

22

22

1,96

43,12

2,8

61,6

3

ПП-1 Плиты покрытия многопустотные Серия ПК-68-15

22

22

1,28

28,7

3,2

70,4

4

ПП-2 Плиты покрытия многопустотные Серия ПК-60-15

22

22

1,02

22,4

2,6

57,2

5

ЛП-1Лестничные площадки

6

-

0,68

4,08

1,7

10,2

6

ЛМ-1 Лестничные марши

4

-

1,56

6,24

3,9

15,6

7

ОК-2 Окна деревянные ГОСТ 12506-67

10

20

0,33

6,6

0,017

0,34

8

Д-1 Двери деревянные ГОСТ 6629-74

12

24

0,019

0,38

0,028

0,672

9

Р-1 Ригель РДП4.68

4

8

1,05

8,4

2,6

20,8

10

ГКЛ Листы гипсокартонные

104

208

0,03

6,24

0,003

0,624



Таблица 1.2 - Стены кирпичные

Ось

Участок

Высота отметки, м

Высота, м

Длина участка, м

Объем кладки, м3



От

До



Площадь стен

Высота проемов

Объем кладки

1

2

3

4

5

6

7

8

9

А

1-6

0,0

2,8

2,8

37,8++2*0,25=38,3

Sстен = Sобщ-Sок= 107,24-*3,06=88,9

1,7

56,9

А

1-6

2,8

5,6

2,8

37,8+2*0,25==38,3

Sстен = Sобщ-Sок= 107,24-*3,06=88,9

1,7

56,9

А

1-6

5,6

7,6

2,0

37,8+2*0,25==38,3

Sстен = Sобщ-Sок= 76,6--6*0,9=71,2

0,5

45,56

1

А-В

0,0

9,2

9,2

12+2*0,25==12,5

Sстен = 115

-

73,6

6

А-В

0,0

9,2

9,2

12+2*0,25==12,5

Sстен = 115

-

73,6

В

1-6

0,0

2,8

2,8

37,8+2*0,25==38,3

Sстен = Sобщ-Sок= 107,24-4*3,06=95

1,7

60,8

В

1-6

2,8

5,6

2,8

37,8++2*0,25==38,3

Sстен = Sобщ-Sок= 107,24-4*3,06=95

1,7

60,8

В

1-6

5,6

7,6

2,0

37,8+2*0,25==38,3

Sстен = Sобщ-Sок= 76,6-4*0,9=73

0,5

46,7

Б

1-6

0,0

2,8

2,8

37,8+2*0,25==38,3

Sстен = Sобщ-Sдв.-Sпр. = 107,24-4*2,52-2*2,5*2,55=84,41

1,7

32,1


474,9


Б

1-6

2,8

5,6

2,8

37,8+2*0,25==38,3

Sстен = Sобщ-Sдв.-Sпр. = 107,24-4*2,52-2*2,5*2,55=84,41

1,7

32,1

Б

1-6

5,6

7,6

2,0

37,8+2*0,25==38,3

Sстен = Sобщ-Sдв.-Sпр. = 107,24-6*2,52=92,12

1,7

35

2

Б-В

0,0

5,6

5,6

5

Sстен =5*5,6=28

-

10,64

3

Б-В

0,0

5,6

5,6

5

Sстен =5*5,6=28

-

10,64

4

Б-В

0,0

5,6

5,6

5

Sстен =5*5,6=28

-

10,64

5

Б-В

0,0

5,6

5,6

5

Sстен =5*5,6=28

-

10,64


141,8


Итого:

616,7



Таблица 1.3 - Сводная ведомость расхода кирпича

Перечень работ

Материал

Ед.измерения

Толщина стены

Расход на ед.

Объем м3

Кол-во кирпича

1

2

3

4

5

7

9

Кладка наружных стен из кирпича силикатного без архитектурного оформления

Кирпич

шт.

2,5

392

474,9

186160


Раствор

м3

640 мм

0,246

116,8

-

Кладка внутренних несущих стен без архитектурного оформления

Кирпич

шт.

1,5

395

141,8

56011


Раствор

м3

380 мм

0,23

32,6

-

616,7

242171


.3 Выбор оснастки

Выбираемая оснастка подразделяется на три группы:

1.     Грузозахватные приспособления: стропы, траверсы, захваты;

2.      Приспособления для временного закрепления и выверки конструкций: кондукторы, струбцины, расчалки, распорки, подкосы, опоры, стойки;

.        Приспособления для обеспечения безопасности производства работ: лёссы, подмости, лестницы, подъёмники.

Ведомость монтажной оснастки приведена в таблице 4

Таблица 1.4 - Ведомость монтажной оснастки

№ п/п

Наименование приспособления. Область применения и организация разработки

Эскиз и основные размеры, мм

Механические характеристики




Грузоподъем.  т

Масса, кг

Высота присп-я, мм

1

2

3

4

5

6

Грузозахватные приспособления

1

Строп четырехветвевой ПИ Промстальконструкция 21059м-28. Монтаж элементов плит покрытия

6,548,35000




2

Захват Б-8 полуавтоматический самозатягивающийся. ЦНИИОМТП. Предназначен для безопасного подъема пакетов кирпича

1,753181400




3

Траверса ПИ Промстальконструкция 2006-78. Укладка плит покрытия размерами 1,5•7 и 1,5•5

5

530

1600

Приспособления для обеспечения безопасности строительных работ

4

Подмости пакетные универсальные самоустанавливающиеся ППУ-4А. Предназначены для кладки кирпичных стен жилых, гражданских и промышленных зданий

409204880




5

Ограждения оконных проемов. ЦНИИОМТП. Временное ограждения открытого оконного проёма

-81660




6

Ограждение лестничных маршей. ЦНИИОМТП.  Временное ограждение открытой стороны лестницы

-341085




7

Мачта поэтажная ЦНИИОМТП. Предназначена для освещения рабочих мест и зон работы на этажах строящихся объектов

-3932236




8

Грузозахватное приспособление (вилочный захват). СПКТБ «Кассетдеталь». Монтаж лестничных маршей

3,23604100




9

Лестница для подъёма на этаж ПК Главстальконструкция. Предназначена для перехода с одного этажа на другой до установки лестничных маршей

-

7

3800


1.4 Калькуляция трудовых затрат

Калькуляцию трудовых затрат выполняем после установки технологической последовательности строительных процессов. Основные виды работ выбираем по ЕНиР с указанием номера сборника, выпуска, параграфа и пункта. В соответствии с видом работ по ЕНиР определяем единицы измерения, нормы времени и расценки, а также состав звена с указанием разряда и количества человек в звене (Таблица 1.5).

Таблица 1.5 - Калькуляция трудовых затрат

№ п/п

Описание работ

Обоснование по ЕниР

Ед. изм.

Объём работ

Затраты на ед. работ

Затраты на объём

Состав звена






Hвр. чел.ч

Hмв. маш.ч

Р руб.

mечел.ч

mммаш.ч

ºЗ руб

профессия

раз ряд

кол. Чел.

1

2

3

4

5

6

7

8

9

10

11

12

13

14

1

Монтаж плит перекрытия

ЕНиР 4-1-7 (3)

шт

88

0,72

-

0,509

63,36

-

44,8

монтажник

4 3 2

1 2 1






-

0,18

0,191

-

15,84

16,8

машинист

6

1

2

Заливка швов панелей стен и плит перекрытия

ЕНиР 4-1-26 (б 3)

100м шва

6,76

6,4

-

4,77

43,3

-

32,2

монтажник

4 3

1 1

3

Кирпичная кладка несущих стен (640 мм)

ЕНиР 3-3 А табл3 (б 7)

м3

474,9

2,5

-

2,38

1187,3

-

1130,3

каменщик

3

5

4

Укладка утеплителя

ЕНиР 11-41 (а 1)

м2

742

0,48

-

0,341

356,2

-

253

термоизолировщик

4 3 2

1 1 1

5

Кирпичная кладка несущих стен (380 мм)

ЕНиР 3-3 А (б 3)

м3

141,8

3,2

-

2,24

453,8

-

317,6

каменщик

3

2

6

Устройство гипсокартонных перегородок

Е4-1-32 табл2 п1а

м2

157

0,5

-

0-385

78,5

-

60,4

монтик

4 3

2 1

7

Установка ригелей

Е 4-1-6 табл2 п4

шт

8

2,4

-

1-8

19,2

-

14,4

монтажник

4

2






-

0,48

0-509

-

3,84

4,1

маш-ст

6

1

8

Установка опалубки

Е4-1-34Г табл5 п2а

м2

70

0,3

-

0-215

21

-

15,05

плотник

4 2

1 1

9

Укладка арматурных сеток

Е4-1-46 п. 7а

1 т

0,323

35,5

-

25-38

11,47

-

8,2

арм-щик

4 2

1 1

10

Укладка бетонной смеси

Е4-1-49 Б табл 2 п10

м3

15,4

1,3

-

0-93

20

-

14,3

бет-щик

4 2

1 1

11

Разборка опалубки

Е4-1-34Г табл5 п2б

м2

70

0,11

-

0-074

7,7

-

5,2

плотник

3 2

1 1

12

Устройство перемычек

ЕНиР 3-17 (1)

1 проем

54

0,57

-

0,425

30,8

-

540,4

каменщик

4 2

1 1

13

Монтаж лестничных маршей

ЕНиР 4-1-10 (5)

шт

4

1,7

-

1,24

6,8

-

27,2

монтажник

4 3 2

2 1 1






-

0,42

0,445

-

1,68

1,8

машинист

6

1

14

Монтаж лестничных площадок

ЕНиР 4-1-10

шт

6

1,7

-

1,24

10,2

-

7,44

монтажник

4 3 2

2 1 1






-

0,42

0,445

-

2,52

2,67

машинист

6

1

Б Кровля

15

Укладка плит покрытия

Е4-1-7 (9)

шт

44

0,84

-

0,594

37

-

26

монтажник

4 3 2

1 2 1






-

0,21

0,223

-

9,24

9,8

машинист

6

1

16

Заливка швов плит покрытия

Е4-1-26 (б 3)

3,38

6,4

-

4,77

21,6

-

16,1

монтажник

4 3

1 1

В Отделочные работы

17

Установка оконных блоков

Е6-13  табл1 п2

100м2

1,29

25

-

17-88

32,25

-

23-07

плотник

4

2

18

Устройство пола

Е19-19 табл1 3г

м2

566

0,45

-

0-335

254,7

-

189-61

облицплиточн

4 3

3 3

19

Установка дверных блоков

Е6-13 табл1 п5

100м2

1,44

13,4

-

9-58

19,30

-

13-80

плотник

4

2

20

Монтаж вентилируемого фасада

Е4-1-23  табл1 п1

м2

419

0,31

-

0-245

129,89

-

102-66

монт-ик

4 3

3 2

2303,6

20,58

2485,7




1.5 Определение требуемых параметров монтажного крана

Подбор крана производится по трём основным параметрам:

. Грузоподъёмность Q,т.

. Вылет стрелы Rp, м.

. Высота подъёма крюка hп, м.

Для выбора крана устанавливают следующую методику:

С учётом габарита конструкции устанавливают технические параметры крана, которые обеспечивают монтаж этих конструкций.

Подбирают несколько кранов, обеспечивающих выполнение монтажных работ. Из них по технико-экономическим сравнениям выбирают оптимальный.

При выборе крана для производства строительно-монтажных работ необходимо следить за тем, чтобы вес поднимаемого груза с учётом грузозахватных приспособлений и тары не превышал паспортную грузоподъёмность крана. Требуемая грузоподъёмность крана на соответствующем вылете стрелы определяется по массе наиболее тяжёлого груза со съёмными грузозахватными приспособлениями.

Грузоподъёмность определяется по формуле:

 (1)

где Ргр - масса поднимаемого груза,

Ргрюпр - масса грузозахватных приспособлений,

Рн.м.пр - масса навесных монтажных приспособлений,

Рк.у - масса конструкций усиления жёсткости элемента.

Выбор основных машин, вспомогательного оборудования, входящего в комплект, подбирают так, чтобы обеспечить максимальную производительность крана. Выбирают элементы, характеризующиеся максимальными монтажными параметрами, для которых определяем минимальные требуемые параметры монтажного крана. К монтажным параметрам относят:

Qтр - требуемая грузоподъёмность, т,

- требуемая высота подъёма крюка крана, м,

- необходимый вылет крюка крана,

- требуемая длина стрелы крана.

Для стреловых кранов высота подъёма стрелы определяется по формуле:

 (2)

где hпл - 1,5..2,0 м - высота полиспаста,


где h3=2300 - высота запаса,

h0 - высота смонтированной конструкции.

Необходимый вылет крюка крана определяется по формуле:

 (3)

где hш - высота от уровня стоянки крана до уровня шарнира стрелы,

r =1,5м - запас расстояния от оси стрелы крана до выступающей части груза,

k - база крана.

Предварительно выбираем автокран КЛИНЦЫ КС-55713-6К и автокран ИВАНОВЕЦ КС-35714-10 (с гуськом).

Вычисляем характеристики кранов для плит П-1 и П-2, лестничного марша ЛМ-1 и пакета силикатного кирпича (таблица 1.6).

Таблица 1.6 - Характеристики монтажного крана

Наимен-е элемента и гр. приспос.

Характеристики монтажного крана

Варианты


Грузоподъёмность Q, т

Высота подъёма крюка Hкртр,м

Вылет стрелы Lстртр, м

КС-55713-6К

КС-35714-10

Плита ПП-1 Строп

3,0 0,05

7,6

11,6

Q=3,05т Hкртр=18,0м Lстртр=11,8м

Q=4,33т Hкртр=17,2м Lстртр=9,8м

Лестничный марш ЛМ-1 Строп

1,55 0,05

5,6

14

Q=1,6т Hкртр=13м Lстртр=16,5м

Q=1,6т Hкртр=31м Lстртр=15м

Пакет силикатного кирпича

1,6 0,32

5,6

9

Q=1,92т Hкртр=14м Lстртр=15,5м

Q=1,92т Hкртр=31,5м Lстртр=12м

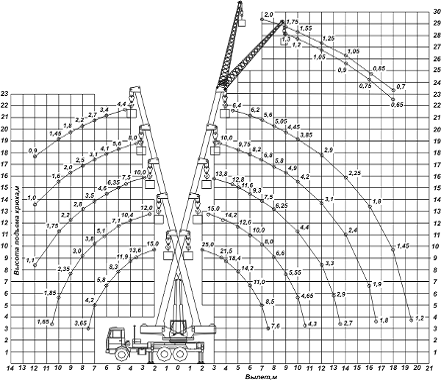

Рисунок 4.1 - Характеристики автокрана КЛИНЦЫ КС-55713-6К

Рисунок 4.2 - Характеристики автокрана ИВАНОВЕЦ КС-35714-10

.6 Выбор комплекта кранов и машин на основании технико-экономических вариантов

Сравнение вариантов двух кранов производим по следующим показателям:

1.  Продолжительность монтажа, см.,

2.      Себестоимость монтажа 1 м3 конструкции, руб/м3,

.        Трудоёмкость монтажа 1 м3 конструкции, чел.час/м3,

.        Приведенные удельные затраты 1 м3 конструкции, руб/м3.

Продолжительность монтажа конструкций определяем исходя из трудовых затрат:

 (4)

где  - сумма трудоёмкости монтажа,

tсм = 8 ч - продолжительность смены.

маш.ч.

Себестоимость монтажа единицы конструкции определяем по формуле:

 (5)

где 1,08 и 1,5 - коэффициенты, учитывающие накладные расходы,

- производительная себестоимость машиносмены крана,

Тсм - продолжительность работы крана.

Для монтажного крана КС 55713-6К при Смаш.см.=17,22руб.:

руб/м3.

Для монтажного крана КС 35714-10 при Смаш.см.=18,7руб.:

 руб/м3.

Трудоёмкость монтажа элемента единицы продукции определяется по формуле:

 (6)

где - затраты труда машиниста,

- затраты труда рабочих.

чел.час./м3.

Приведенные удельные затраты определяем по формуле:

 (7)

где Тсм год - количество смен работы крана в год,

Ен - нормативный коэффициент, учитывающий эффективность капиталовложений.

Для монтажного крана КС 55713-6К при Синв.=18,4 тыс.руб.:

руб/м3.

Для монтажного крана КС 35714-10 при Синв.=21,1 тыс.руб.:

.

Технико-экономические показатели кранов сведены в таблицу 1.7.

Таблица 1.7 - Сравнение технико-экономических вариантов кранов

№ п/п

Наименование показателя

Ед. измерения

Варианты




КС 55713-6К

КС 35714-10

1

Продолжительность монтажа

см

46,8

46,8

2

Себестоимость монтажа 1 м3 конструкции

руб/м3

0,96

1,01

3

Трудоёмкость монтажа 1 м3 конструкции

чел.час/м3

2,06

2,06

4

Приведенные удельные затраты 1 м3 конструкции

руб/м3

1,3

1,4


На основании сравнения технико-экономических вариантов принимаем монтажный кран марки КС 55713-6К.

1.7 Проектирование календарного плана работ

Календарный план строительства объекта в виде линейного графика необходим для определения последовательности и сроков выполнения общестроительных, специальных и монтажных работ.

Порядок разработки календарного плана:

. Составление номенклатуры работ.

. Определение объёмов работ.

. Выбор методов производства основных работ и ведущих машин.

. Расчёт нормативной трудоёмкости в человекоднях и машиносменах в соответствии с ЕНиР.

. Определение состава бригад и звеньев.

. Выявление технологической последовательности выполнения работ.

. Установка сменности работ.

. Определение продолжительности отдельных работ и их совмещение между собой.

. Разработка графика движения рабочих на строительной площадке.

. Разработка графика потребности в ресурсах.

Перечень работ заполняется в технологической последовательности выполнения с группировкой их по видам и периодам работ.

Объём работ определяем по рабочей документации калькуляции трудовых затрат.

Трудоёмкость работ подсчитываем по нормам в соответствии с ЕНиР и СНиП.

Продолжительность механизированных работ устанавливается, исходя из производительности машин.

Затем определяют продолжительность работ, выполняемых вручную. При использовании основных механизмов и машин, количество смен принимают не менее двух.

Составление календарного графика производства работ начинают с ведущего процесса и к нему привязывают сроки остальных процессов.

.8 Определение нормальной трудоёмкости работ

Трудоёмкость работ определяется по формуле:

Тр = В•Н, (9)

где В - объём i-ой работы в натуральном выражении,

Н - норматив трудозатрат i-ой работы (определяем по ЕНиР).

Трудоёмкость определяется по калькуляции трудовых затрат.

Трудоёмкость специальных работ:

= Ц/Пр, (10)

где Ц - стоимость i-ой работы, руб,

Пр - средняя выработка на 1-го работника, руб/день.

Внутренние сантехнические работы:

Т = Ц/45 = 1685/45 = 37 дней.

Внутренние электротехнические работы:

Т = Ц/45 = 674/45 = 15 дней.

Земляные работы:

Т = Ц/40 = 982,05/40 = 24,6 дней.

Кровельные работы:

Т = Ц/45 = 1226,62/45 = 27 дней.

Отделочные работы:

Т = Ц/30 = 2782,34/30 = 92,7 дней.

Заполнение оконных и дверных проёмов:

Т = Ц/70 = 1099/70 = 15,7 дней.

Полы и покрытия:

Т = Ц/45 = 1417/45 = 31,5 дней.

.9 Определение численного квалификационного и профессионального состава исполнителей

Численность бригад исполнителей общестроительных работ определяется по формуле:

r = T/22•Tn•Kn•Kф, (11)

где T - трудоёмкость i-ой общестроительной работы, чел/дня (выбираем по календарному плану), для специализированной - наибольшая трудоёмкость.

Tn - продолжительность выполнения i-ой общестроительной работы, планируется в соответствии с нормами продолжительности, чел/дня (выбираем по календарному плану),

Tn =1 - для специальной бригады,

Kn - коэффициент исполнения планового времени, Kn = 1,2,

Kф - коэффициент исполнения планового фонда времени на фронт работы,

Kф = 1,1.

Численность комплексной бригады:

r = 419,5/22•5,2•1,2•1,1 = 3 человека.

Численность специализированной бригады:

r = 254,26 /22•1•1,2•1,1 = 9 человек.

Квалификационный и профессиональный состав исполнителей подбираем в соответствии с рекомендациями ЕНиР. Состав комплексных специализированных бригад, необходимых для производства СМР, сводим в таблицу 1.8.

Таблица 1.8 - Состав комплексных и специализированных бригад, необходимых для производства СМР

№п/п

Наименование бригад и профессий

Численность рабочих в смену



всего

1

2

3

4

5

6

Комплексная

1

электросварщик

1

-

-

-

-

1

-

2

каменщик

8

-

-

1

-

-

-

3

монтажник

3

-

-

1

1

1

-

4

плотник

4

-

-

1

2

1

-

16









Специализированная

1

кровельщик

3

-

-

2

-

1

-

2

плотник-столяр

2

-

1

-

1

-

-

3

штукатур-маляр

5

-

1

2

2

-

-

10










.10 График потребности в ресурсах

График потребности в ресурсах разрабатывается на основе календарного плана. График потребности в рабочих кадрах по объекту смотри график ниже календарного плана. График потребности в материалах, конструкциях и других ресурсах определяется на основе ведомостей объёма работ (таблицы 1.9).

Таблица 1.9 - Сводная ведомость потребности в материалах и конструкциях

№ п/п

Наименование материалов и конструкций

Единица измерения

Количество

1

2

3

4

1

Лестничные марши М-400

м3

6,92

2

Лестничные площадки М-400

М3

3

Плиты перекрытий плоские прямоугольные М-300

м3

441,34

4

Раствор кладочный тяжелый цементный М-100

м3

22,148

5

Растворы готовые кладочные тяжелые цементно-известковые М-50

м3

117,75

6

Раствор отделочный тяжелый цементно-известковый 1:1:6

м3

49,742

7

Раствор кислотоупорный

м3

3,852

8

Кирпич глиняный обыкновенный М-100

т.шт

6,577

9

Битум нефтяной кровельный

т

8,7948

10

Рубероид РМ-350

м2

3462,08

11

Блоки оконные

м2

403,22

12

Блоки дверные с глухими полотнами одинаковой ширины марка

м2

151,8

13

Стекло оконное 3мм

м2

490,686

14

Известь негашеная (комовая, сорт 1)

т

0,43044

15

Плитка керамическая

м2

363,6

16

Линолеум поливинилхлоридный безосновный

м2

2582,64

17

Клей разный

кг

1266

18

Обои

м2

2847,6


График потребности в строительных конструкциях и материалах составлен на основе календарного плана.

Определяем суточный расход материалов на период его интенсивного потребления и принятых норм.

Предварительный запас материалов на строительной площадке составляет примерно 3-6 дней.

.11 Расчёт потребности в транспортных средствах

Основные строительные материалы и конструкции перевозятся следующим автотранспортом:

1.       машина для перевозки кирпича;

2.      грузовые машины для строительных конструкций.

Потребное количество автотранспорта за сутки определяем по формуле:

Аi = Тсут•1,1/Псут, (12)

где Тсут - суточное количество груза, подлежащее перевозке,

Псут - суточная производительность транспортной единицы.

Псут = Г•К1•Т/(Р/с•Кп + Тп), (13)

где Г - грузоподъёмность автомобиля,

К1 = 0,75 - коэффициент использования грузоподъёмности,

Р = 10 км - расстояние перевозки груза,

с = 40 км/час - скорость передвижения автомобиля,

Кп = 0,5 - коэффициент использования пробега,

Тп = 0,5 часа - время простое под погрузкой или разгрузкой,

Т = 7 часов - время работы автомобиля в сутки.

По габаритам строительных конструкций и материалов подбираем строительные машины для их транспортировки.

. Плитовозы 993210 (УПП-1207) предназначены для перевозки плит перекрытия и покрытия.

Псут = 12,04•0,75•7/(10/40•0,5 + 0,5) = 65,1 тонн,

Тсут = 26,2 тонны,

А1 = 26,2•1,1/65,1 = 1 машина.

. Грузовые машины Маз 437043-361 предназначены для перевозки кирпича.

Псут = 4,8•0,75•7/(10/40•0,5 + 0,5) = 25,2 тонн,

Тсут = 13,155х3,5/45 = 1 тонна,

А = 1•1,1/25,2 = 1 машина.

Таблица 1.10 - Сводная ведомость потребности в автотранспорте

№ п/п

Наименование автомобиля

Габариты машины

Г/п,  тонн

Псут

Принятое количество



Длина кузова

Ширина кузова

Высота борта




1

Плитовоз МАЗ 993210 (УПП-1207)

12,13

2,5

3,22

12,4

26,2

1

2

Маз 437043-361

5,3

2,5

2,2

4,8

25,2

1

График движения строительных машин по объекту составлен на основе календарного плана и потребности стройплощадки в материалах и конструкциях.

здание монтажный строительный склад

2. Проектирование генерального плана строительной площадки
