Разработка организационно-технологической документации на одноэтажное трёхпролетное промышленное здание

Введение

В курсовом проекте разрабатывается организационно - технологическая документация на одноэтажное трёхпролетное промышленное здание.

Состав и содержание решений в проекте организация строительства и проекте производства работ определены в соответствии СНиП 12-01-2004 "Организация строительства " актуализированная версия СП 48.13330. 2011г.

Проект организации строительства (ПОС) - это документация, в которой укрупнено решаются вопросы рациональной организации строительства всего комплекса объектов данной строительной площадки.

Проект производства работ(ППР) - документация, в которой детально прорабатываются вопросы рациональной технологии и организации строительства конкретного объекта данной строительной площадки.

Подготовка строительного производства:

.        Организационно-технологическая подготовка должна включать:

-       обеспечение стройки проектно-сметной документацией.

-       обеспечение финансирования строительства.

-       заключение договоров подряда и субподряда на строительство.

-       оформление разрешения и допусков на производство работ.

-       решение по вопросу переселения лиц и организаций.

-       обеспечение строительства подъездными путями, инженерными сетями, помещениями бытового обслуживания кадров строителей, организация поставки на строительную площадку оборудования, материалов, конструкций, полуфабрикатов и готовых изделий.

.        Подготовка к строительству каждого объекта должна предусматривать изучение инженерно-техническим персоналом ПСД, детально ознакомиться с условиями строительства, разработку ППР на вне и внутри площадочные подготовительные работы, возведение зданий и сооружений, а также выполнение самих работ подготовительного периода с учетом природоохранных требований и безопасности труда.

.        Внеплощадочные подготовительные работы включают:

-       строительство подъездный путей.

-       ЛЭП с трансформаторной подстанцией.

-       инженерные сети с очистными сооружениями.

-       жилые поселки для строителей.

-       необходимые сооружения для производственной базы.

-       устройство средств связи для управления строительством.

4.      Внутри площадные подготовительные работы предусматривают:

-       сдачу/прием разбивочной геодезической основы для строительства.

-       геодезические разбивочные работы для прокладки инженерных сетей, дорог, возведения зданий и сооружений, освобождения площадки для производства СМР (снос строений, расчистка территорий).

-       искусственное понижение УГВ.

-       размещение мобильных зданий и сооружений, складского хозяйства, обеспечение строительной площадки противопожарным водоснабжением и инвентарем, освещением и средствами сигнализации.

5.      В подготовительный период должны быть возведены здания и сооружения, использующиеся для нужд строительства или приспособлены для этих целей существующие.

6.      Подготовка к строительству сложного и уникального объекта должна включать работы по организации режимных наблюдений (гидрогеологических, сейсмических, геодезических, метеорологических и т.д.), по специальным программам, а также создании при необходимости испытательных полигонов, метеорологических пунктов и измерительных станций.

.        При подготовке к производству СМР должны быть разработаны ППР, переданы и приняты закрепленные на местности знаки геодезической разбивки по частям зданий (сооружений) и видом работ.

Документация по организации строительства и производству работ.

Запрещается осуществлять СМР без утверждения ПОС и ППР.

Не допускается отступление от решений ПОС и ППР без согласования с организациями, разработчиками и утвердившими их.

ПОС должна разработать генеральная проектная организация или по ее заказу другая проектная организация.

Исходными данными для разработки ПОС должны служить:

.        Технико-экономическое обоснование строительства ли расчеты обоснования хозяйственной необходимости и экономическая целесообразность строительства данного объекта.

.        Плановый документ, устанавливающий сроки строительства.

.        Материалы инженерных изысканий, данные режимных наблюдений на территории, подверженной неблагоприятным природным условиям и геологическим процессам.

.        Рекомендованное генеральной подрядной и субподрядной организациями решения по применению материала и конструкции средств механизации СМР, порядку обеспечения строительства энергетическими ресурсами, а также местными строительными материалами.

.        Сведения об условии поставки и транспортировании с предприятий-поставщиков строительных материалов, готовых изделий, полуфабрикатов и оборудования.

.        Специальные требования к строительству сложных и уникальных объектов.

.        Сведения об условиях производства СМР на реконструированных объектах при необходимости.

.        Объемно-планировочные и конструктивные решения зданий и сооружений.

.        Принципиальные технические схемы основного производства объекта (его очереди), подлежащему строительству с разбивкой на кусковые комплексы и углы.

.        Сведения об условиях обеспечения кадрами строителей.

.        Сведения об условиях обеспечения строительства транспортом, в том числе для доставки строителей от места проживания к месту работы.

.        Данные о дислокации и мощностях общестроительных и специализированных организаций и условиях их перебазирования.

.        Данные о наличии производственной базы строительной индустрии и возможности ее использования.

.        Сведения об условиях обеспечения строителей питанием, жильем и КБО.

.        Мероприятия по защите территории строительства от неблагоприятных природных явлений, геологических процессов и этапность их изготовления (проведения).

Состав и содержание ПОСа.

Должен быть разработан на полный объем строительства.

В состав проекта включаются:

.        Календарный план строительства, в котором определяются сроки и очередность строительства основных и вспомогательных зданий и сооружений.

.        Календарный план на подготовительный период с распределением объемов работ по месяцам.

.        Строительные генеральные планы для основного и подготовительного периода строительства (с привязкой).

.        Организационно-технологические схемы, определяющие оптимальную последовательность возведения зданий и сооружений с указанием технологической последовательности работ.

.        Ведомость объемов основных строительно-монтажных и специальных строительных работ, определяемых ПСД с выделением работ по основным зданиям и сооружениям и периодом строительства.

.        Ведомость потребности в строительных конструкциях, изделиях, материалах с распределением по календарным периодам строительства.

.        График в потребности основных строительных машин и транспортировочных средств по строительству в целом.

.        График потребности в кадрах строителей по основным категориям.

.        ПЗ содержит:

-       Характеристику условий и сложности строительства

-       Обоснование методов производства и возможного совмещения строительно-монтажных и специальных строительных работ, в том числе выполняемые в зимнее время.

-       Указание о методах осуществления инструментального контроля за качеством сооружения.

-       Мероприятия по охране труда

-       Перечень условий сохранения окружающей природной среды.

-       Обоснование в потребности в основных строительных машинах, механизмах и т.д.

-       Перечень основных строительных организаций с характеристикой их производственной мощности.

-       Обоснование размеров и оснащение площадок для складирования материалов, а также решение по перемещению тяжелого негабаритного оборудования и укрупнит строй площадок.

-       Перечень специальных вспомогательных сооружений, устройств и установок.

-       Обоснование в потребности в строительных кадрах, жилье и социально-бытовом обслуживании.

-       Обоснование принятой продолжительности строительства объекта (по СНиП 1.04.03-85*)

Проекты в ПОСе необходимо приводить следующий ТЭП:

.        Общая продолжительность строительства (в том числе подготовительного периода и монтажа оборудования в месяцах).

.        Максимальная численность рабочих (чел).

.        Затраты труда на выполнение СМР (чел/дн).

Состав и содержание ППР.

Состав ППР на возведение здания, сооружения или его части входят:

.        Календарный план производства работ (или комплексный сетевой график), который устанавливают последовательность и сроки выполнения работ с максимально возможным их совмещением.

.        Стройгенплан с указанием:

-       границ строительных площадок и их видов.

-       действующие и временные дороги, коммуникационные сети, постоянные и временные дороги.

-       места установленных строительных и грузоподъемных машин.

-       размещение источников средств энергоснабжения, освещения стройплощадки, расположение заземленных контуров.

-       места площадок складирования строительных конструкций, изделий и материалов.

-       площадки укрупнительной сборки.

-       расположение помещений для санитарно-бытового обслуживания строителей и т.д.

.        Графики поступления на объект строительных материалов, изделий, конструкций, оборудования.

.        Графики движения рабочих кадров и основных строительных машин по объекту.

.        Технологические карты (схемы) на выполнение отдельных видов работ с включением схем операционного контроля, описание методов производства работ, с указанием трудозатрат и потребности в материалах, оснащении и т.д.

.        Решение по производству геодезических работ включая схемы размещения знаков для выполнения геодезических измерений (с указанием необходимой точности и технических средствах геодезического контроля).

.        Решение по технической безопасности по СНиП и, при необходимости, мероприятия по выполнению работ вахтовым методом (график работы, режимы труда и отдыха, состав бригады и т.д.)

.        Решение по прокладке временных сетей (тепло, вода, электроснабжение, освещение (+ аварийное) строительной площадки и рабочего места).

.        Перечень технического инвентаря и монтажной оснастки, а также схемы строповки грузов.

.        ПЗ должны включать:

-       обоснование решений по производству работ, в том числе выполняемых в зимнее время.

-       потребность в энергоресурсах.

-       перечень мобильных зданий и сооружений, устройств с расчетом потребности и обоснованием.

-       мероприятия, направленные на обеспечение сохранности и исключении хищения материалов, изделий, конструкций.

-       мероприятия по защите действующих зданий и сооружений от повреждений, а также природоохранные мероприятия.

-       ТЭП, включающие объемы и продолжительность выполнения СМР.

ППР на выполнение отдельных видов работ (монтажные, отделочные, геодезические, сантехнические субподрядные работы) должны состоять:

-       календарный план.

-       стройгенплан.

-       технологическая карта.

. Краткая характеристика условий строительства

Территория строительства свободна от строений, занята кустарниками и отдельно стоящими деревьями. Рельеф спокойный. УГВ на глубине 3 м.

К строительной площадки подведены постоянные и временные коммуникации: свет, вода, электричество, телефон, дороги; обеспечение строительства необходимыми строительными материалами осуществляется с предприятий стройиндустрии.

Доставка осуществляется автомобильным транспортом на расстоянии менее 50 км.

. Краткая архитектурно-планировочная и конструктивная характеристика объекта

Производственное здание состоит из блока с пролетами: 3 пролета шириной 18 м.

По периметру блока и в середине устанавливаются колонны с шагом 6 м.

В блоке один тарец без проемов, второй с проемами (по количеству пролетов - 3).

Проемы - ворота длинной 6 м, высотой 3 м (S=18 м2).

Вокруг ворот осуществляется отделка кирпичом М-75 на растворе М-100 толщиной стены 0,38 м.

Объем кирпичной кладки на одни ворота 2 м3.

Фундаментальные балки устанавливают по периметру блока под цокольную панель.

При возведении одноэтажных промышленных зданий длиной более 72 м устанавливают деформационные швы (2ой ряд колонн).

Остекление ленточное по боковым фасадам на всю длину блока высотой 1,2 м.

Стеновое заполнение из панелей 6х12 м.

Фундаменты сборные железобетонные стаканного типа. Высота 1,7 м. Ширина подошвы 3,4х2,8 м.

Строительный объем здания

Нвнутр.= 9,3-0,9-0,4=8,0 м

Нснаружи= 9,3-0,9-0,4+0,25+1,56=9,81 м

V=S*H=54*72*8= 31104 м3

- площадь здания

Н- высота здания внутри

Стоимость строительно-монтажных работ (СМР)

Стоимость СМР 1 м3 в г. Омск= 19 руб.

СМР=19*V=43*31104=590976 руб.=5,91 млн. руб.

. Общая характеристика сборных ж/б элементов

·      Колонны

По расположению в плане их подразделяют на колонны крайних и средних рядов. Те и другие могут быть бесконсольными и консольными. Бесконсольные применяют в пролетах без мостовых кранов <#"890675.files/image002.gif">

Рис. 6 Технологические схемы устройства траншей под фундаменты

Грунт разрабатывается в отвал экскаватором ЭО-651 (емкость ковша 0,65м3), оборудованным обратной лопатой, траншейным методом по продольной схеме. Зачистка недобора грунта осуществляется вручную.

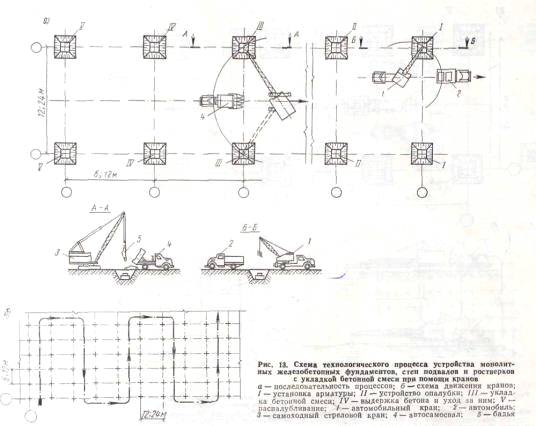

б) схема устройства ж/б фундаментов

В производстве работ предусматривается применение сборных железобетонных фундаментов, поставляемых на строительную площадку с заводов.

Рис. 7 Схемы устройства железобетонных фундаментов.

К монтажным работам нулевого цикла относятся: монтаж фундаментных блоков и монтаж ранд-балок. После обратной засыпки фундаментов производится монтаж несущих элементов надземной части производственного здания. Монтаж колонн осуществляется в одном потоке после набора бетоном в замоноличенном стыке колонны с фундаментом 70% прочности.

Монтаж стропильных и подстропильных ферм и плит покрытия осуществляется в одном потоке, то есть после установки очередной фермы укладывается очередной ряд плит. Первая плита покрытия, установленная на стропильную конструкцию, приваривается в четырех опорных узлах, а последующие - в трёх опорных узлах.

Монтаж стеновых панелей осуществляется самостоятельным потоком после монтажа каркаса и покрытия на 1-ой захватке.

в) схема монтажа колонн

Рис. 8 Схема монтажа колонн:

а)- схема установки колонн б)- схема движения крана в пролетах;

-стакан фундамента, 2- колонна, 3- кран, 4 -траверса

д) схема монтажа ферм и плит покрытия

Рис.9 Схема монтажа ферм пролётом 12м и плиты покрытия продольным методом:

-траверса, 2-стропильная ферма, 3-колонн, 4-кран, 5-транспортное средство, 6-штабель плит, 7-монтируемая плита, 8-временное ограждение,9-лестница-площадка приставная, 10-оттяжка.

г) схема монтажа стеновых панелей

Рис.10 Схема монтажа стеновых панелей

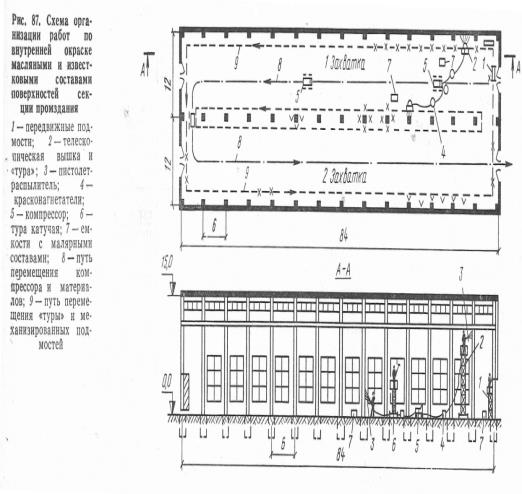

Рис. 11 Схема организации работ по внутренней окраске

. Календарное планирование

К календарным планам относятся все документы по планированию, в которых на основе объемов СМР и принятых организационных и технологических решений определены последовательность и сроки осуществления строительства. Календарный план является основным документом в составе ПОС и ППР.

В соответствии с календарными планами строительства разрабатываются календарные планы обеспечения - график потребности в рабочих кадрах и материально- технических ресурсах. Основным параметром, определяющим весь остальной состав КП, является период времени, на который он рассчитан. В календарном плане строительства, входящем в состав ПОС, таким периодом является год, квартал, месяц, декада, неделя, день.

На основании СНиПа 1.04.03-85 “Нормы продолжительности строительства и задела в строительстве предприятий, зданий сооружений” нормативный срок строительства принимается равным 14 месяцам. Срок строительства объекта принимаем равным нормативному сроку строительства.

.1 Ведомость объемов работ по объекту

1.      Для устройства фундаментов отрываются сплошные траншеи на ширину фундаментов, длиной на всё здание. Отрывка траншей производится при помощи одноковшового экскаватора обратная лопата. С каждого конца траншеи устраиваются съезды в неё. Деление на захватки показано на чертеже. Объём механизированных земляных работ равен объёму вынутого грунта.

2.      Зачистка дна траншей производится бульдозером на глубину 10 см. Ширина дна траншеи равна ширине фундамента с добавлением с каждой стороны по 1.5 м. Длина равна длине здания с добавлением с каждой стороны по 1.5 м. При монтаже стенового ограждения за захватку принимается торцовая и продольная стены.

.        Конструкция кровли принята с обмазочной пароизоляцией, цементной стяжкой и трёхслойного рубероидного ковра. Разбивка на захватки аналогична разбивке при монтаже несущих конструкций каркаса.

.        Площадь пола условно принята равной площади застройки корпуса.

Продолжительность электромонтажных, сантехнических работ, работ по монтажу технологического оборудования и благоустройству определяется в процентном отношении к стоимости СМР.

Таблица 2 Ведомость объемов работ

№ п.п.

Наименование работ

Ед. изм.

Всего

1

2

3

4

1

Подготовительные работы (3% от СМР)

руб.

17729,28

2

Отрывка траншей под фундамент

м3

4276,8

3

Механическая зачистка дна котлована на глубину 10 см.

м3

174,24

4

Монтаж фундаментов весом 6 тонн

шт/м3

160

5

Обратная засыпка грунта

м3

4116,8

6

Монтаж колонн

шт/м3

64/96

7

Монтаж ферм длинной 24м

шт

39

8

Монтаж плит покрытия

шт

216

9

Монтаж стеновых панелей

шт/м2

312/2246,4

10

Монтаж фундаментных балок

шт/м3

42/29,4

11

Заполнение оконных проемов

100м2

1,73

12

Кирпичная кладка

м3

6

13

Заполнение ворот

100м2

0,54

14

Устройство пароизоляции

100м2

38,88

15

Засыпка утеплителя на кровлю (керамзит)

м3

972

16

Устройство цементной стяжки

100м2

38,88

17

Наклейка трехслойного рубероидного ковра

100м2

38,88

18

Устройство бетонных полов

м3

777,6

19

Сантехнические работы (5% от СМР)

руб.

29548,8

20

Электромонтажные работы (7% от СМР)

руб.

41368,32

21

Монтаж технологического оборудования (15% от СМР)

руб.

100465,92

22

Штукатурные работы

100м2

5,68

23

Известковая окраска внутренних стен

100м2

17,89

24

Окраска фасадов

100м2

22,45

25

Масляная краска

м2

810

26

Благоустройство (3% от СМР)

руб.

17729,28

27

Разные неучтенные работы (1,5% от СМР)

руб.

8864,64

.2 Составление калькуляции трудозатрат

Калькуляция трудозатрат составляется на основании ведомости объёмов работ и производственных норм (ЕНиР, ВНиР, УКН, смет, справочников).

Трудоемкость в человеко-днях определяем перемножением графы 4 (объем работ) на графу 5 (норма времени в человеко-днях на единицу работ). Нвр. берем из справочника [11], либо из ЕНиР, ВНиР, УКН и т.д.

Единицы измерения в калькуляции (табл.3) и ведомости объемов работ (табл.2) могут не совпадать.

Норму времени на специальные и подготовительные работы определяем через выработку. Например, позиция 1 графа 5

/ 35, где

- объем СМР в рублях.

- выработка в рублях на 1 человеко-день.

Знаменатель указывает выработку в рублях, а числитель - трудоёмкость единицы этих работ.

Таблица 3 Калькуляция трудовых затрат

№ п/п

Наименование работ

Ед. изм.

Объём работ

Нвр. на ед.изм.[11]

Трудоёмкость, Чел. дни

Обоснование

1

2

3

4

5

6

7

1

Подготовительные работы

тыс.руб.

17,73

1000/35

506,57

2

Отрывка траншей под фундамент

1000 м3

4,28

9,2

39,38

3

Механическая зачистка дна котлована на глубину 10 см

1000 м3

0,174

2,1

0,37

4

Монтаж фундаментов под колонны

100 м3

1,6

51

81,6

5

Обратная засыпка грунта бульдозером

1000 м3

4,12

1,05

4,326

6

Монтаж колонн

100 м3

0,96

75

72

7

Монтаж ферм

100 шт

0,39

280

109,2

Монтаж плит покрытий

100 м2

2,16

3,5

7,56

9

Монтаж стеновых панелей

100м2

22,46

24,5

550,37

10

Монтаж фундаментных балок

100 м3

0,29

77

22,33

11

Заполнение оконных проемов

100 м2

1,73

23,5

40,66

12

Заполнение ворот

100 м2

0,54

16,7

9,02

13

Кирпичная кладка

м3

6

0,56

3,36

14

Устройство пароизоляции

100 м2

38,88

1,7

66,1

15

Засыпка утеплителя на кровлю

м3

1656

0,24

397,44

16

Устройство цементной стяжки

100 м2

38,88

2,6

101,09

17

Наклейка рубероидного ковра

100 м2

38,88

8,3

322,7

18

Устройство бетонных полов

100 м3

7,78

13,8

107,36

19

Сантехнические работы

тыс. руб.

29,55

1000/91

324,73

20

Электромеханические работы

тыс. руб.

41,37

1000/49

422,15

3,5% от СМР

21

Монтаж технического оборудования

тыс. руб.

100,4

1000/ 100

502,35

7,5% от СМР

22

Штукатурные работы

100 м2

5,68

8,6

48,85

23

Известковое окрашивание внутренних стен

100 м2

17,89

1,12

20,04

24

Окрашивание фасада

100м2

22,45

3,1

69,6

25

Масляные работы

100 м2

8,1

5,8

46,98

26

Благоустройство

тыс. руб.

17,73

1000/35

506,57

Итого:

4245,54

27

Разные неучтённые работы

тыс. руб.

-

-

339,64

8% от общей трудоёмкости

Итого:

4585,18

.3 Ведомость определения трудоемкости работ и потребности в машинах и механизмах

Нормативной базой для расчета трудозатрат служат Государственные элементные сметные нормы на строительные работы (ГЭСН), по которым определяем нормы времени на каждый вид работ. Трудозатраты определяем путем умножения нормы времени на объемы работ. (см. лист 1)

.4 Расчеты по календарному плану (линейный или сетевой график)

К моменту составления календарного плана должны быть определены методы производства работ и выбраны машины и механизмы. В процессе составления графика следует обеспечить условия интенсивной основных машин путем их использования в 2 смены без перерывов в работе и излишних перебазировок.

Потребное количество машин зависит от объема и характера СМР и сроков их выполнения.

Продолжительность работ, выполняемых вручную, рассчитывают путем деления трудоемкости (чел/дн) на количество рабочих, которые могут занять фронт работы.

.5 Обоснования и пояснения к графикам: движения рабочих кадров; движения основных машин; поступления материалов; конструкций, изделий и полуфабрикатов

На основании календарного плана и принятых методов работ строят графики использования ресурсов.

Ресурсное обеспечение - это обеспечение строящегося объекта машинами, механизмами, рабочими, строительными материалами, полуфабрикатами, конструкциями и др.

На основании линейной диаграммы строится график движения рабочей силы.

График движения рабочей силы строится для правильного планирования загрузки бригад и отдельных рабочих. Оптимизацию графика движения рабочей силы производят с целью равномерного движения строительных рабочих на стройплощадке. Оптимизацию проводим, используя частные резервы времени так, чтобы обеспечить пространственную и временную увязку работ бригад на захватках.

График движения машин и механизмов строим на основании сетевого графика с учетом перебазировки механизмов. График отражает время нахождения машин и механизмов на стройплощадке. График движения машин и механизмов.

График поступления материалов составляется на основании сетевого графика строительства с учетом запаса времени. Потребность в сборных железобетонных конструкциях определяется на основании таблицы (ведомость объемов работ), а остальные необходимые материалы определяются по укрупненным показателям.

. Объектный строительный генеральный план

Объектный строительный генеральный план разрабатывается на основании общеплощадочного стройгенплана. На стадии ППР в объектном строительстве даются детальные разрешения и уточненные потребности в расходе электроэнергии, воды и других ресурсов, а также точная потребность во временных зданиях и сооружениях, площадей складирования, необходимых для строительства данного объекта,

Исходными данными для расчета являются:

-       общеплощадочный стройгенплан

-       сетевой график на строительство объекта

-       график движения рабочей силы и механизмов.

.1 Характеристика стройгенплана

железобетонный строительство калькуляция трудозатрата

В курсовом проекте разрабатывается стройгенплан на надземную часть строительства (монтаж коробки здания). Строительный генеральный план является документом, уточняющим принятые в общеплощадочном стройгенплане решения с учетом привязки их к строящемуся объекту.

На стройгенплане обозначаются:

-       пути движения монтажного крана;

-       опасная и монтажная зоны работы крана;

-       возводимое здание;

-       временные и существующие здания и сооружения;

-       складские помещения;

-       временные и постоянные теплосети;

-       сети водопровода;

-       канализация;

-       линии электропередач.

При расчете стройгенплана производится расчет временных зданий и сооружений, расчет складов, потребность в воде, потребность в электроэнергии. По запроектированному стройгенплану приводятся экспликации зданий и сооружений, ТЭП, а также даются условные обозначения стройгенплана.

.2 Расчет потребности во временных зданиях производственного, административного и санитарно-бытового назначения

Максимальное количество рабочих в смену (из графика движения рабочей силы):

Рmах =30 чел.

Определяем в результате списочной численности потребности в зданиях и сооружениях:

Рспис = Рmax+Pадм = 30+4=34 чел

где P max - наиболее загруженная смена, которая берется из графика движения рабочей силы (календарный план).

Радм= 12%∙ Рмах= 0,12∙30=4 чел

Количество работников в наиболее загруженную смену:

Рмахзагр.смены= 70%∙ Рмах= 0,7∙30= 21 чел

Количество работников в наиболее загруженную смену (расчетное):

%∙Рспис= 0,7∙34=24 чел

По списочному составу:

М: 70%∙Рспис= 0,7∙30=21 чел

Ж: 30%∙Рспис= 0,3∙30=9 чел

В качестве основной расчетной единицы временных зданий и сооружений принимаем вагончики с внешними размерами (7,3х 3)м =21,9м2

● Прорабская принимается из расчета 3 м2 на одного работающего в рабочих комнатах.

×Радм. = 3 ×3=9м2 - принимаю 1 вагончик.

●Гардеробные принимаются из расчета 0.5 м2 на одного человека. Один вагончик- гардеробная обслуживает 50 чел.

Число вагончиков для мужчин:

,5* 21= 10,5 м2 - принимаю1 вагончик.

Число вагончиков для женщин:

,5*9 = 4,5 м2 - принимаю 1 вагончик.

● Душевые: определяются из расчета 1 душевая сетка на 10-20 человек. Используем 1 вагончик на 4 душа, т.е. на 40-80 чел.

Число вагончиков для мужчин:

/30 = 0,05 ваг. - принимаю 1 вагончик.

Число вагончиков для женщин :

/60 = 0,02 ваг. - принимаю 1 вагончик.

● Для уборных (туалет) используются вагончики на 6 унитазов из расчета 50 человек на один вагончик.

Число вагончиков для мужчин:

/50=0,06 ваг. - принимаю 1 вагончик.

Число вагончиков для женщин :

/50=0,02 ваг. - принимаю 1 вагончик.

● Вагончики для сушки одежки и обслуживания (при норме 0.2 м2на человека).

21х0.2=4,2 м2

х0.2 =1,8 м2

Принимаем 1 вагончик.

● Принимаю вагончик для приема пищи на 30 посадочных мест.

Итого принимаю 9 вагончиков. Размер вагончика 7,3х3 м.

.3 Расчет потребности в энергоресурсах

Расчет нагрузок производим по установленной мощности электроприемников и коэффициентам спроса с дифференциацией по видам потребления:

,

где:

-   α = 1,1 - коэффициент, учитывающий потери в сети в зависимости от протяженности проводов, сечения и т.п.;

-       К, К, К - коэффициенты спроса, зависящие от числа потребителей (берутся по справочным данным);

-       Рс - мощность силовых потребителей;

-       РТ - мощность для технологических нужд;

-       Ров - мощность устройств внутреннего освещения;

-       Рно - мощность устройств наружного освещения;

-       cos φ- коэффициент мощности (0,65-0,75)

Таблица 5 Потребная мощность электроснабжения силовых потребителей

№ п/п

Наименование потребителей

Ед. изм

Кол-во

Мощность кВт (Р)

Коэф. спроса Кс

Коэф. мощности cos φ

1

2

3

4

5

6

7

8

С и л о в ы е п о т р е б и т е л и

1

Монтажный кран

шт

1

40

0,4

0,7

16

2

Сварочный трансформатор

шт

1

20

0,5

0,65

10

3

Подъемник

шт

1

8

0,3

0,7

2,4

4

Малярная станция

шт

1

10

0,5

0,65

11,83

Итого

40,23

Т е х н о л о г и ч е с к и е н у ж д ы

5

Растворный узел

шт

1

10

0,4

0,5

1,6

6

Электроподогрев бетона

шт

1

20

0,3

0,4

1,8

Итого

3,4

В н у т р е н н е е о с в е щ е н и е

7

Внутри здания

шт

45

0,5

0,8

1

11,52

8

Прорабская и бытовые помещения

шт

12

0,2

0,8

1

1,23

9

Закрытый склад

шт

1

1

0,8

1

0,51

Итого

13,26

Н а р у ж н о е о с в е щ е н и е

10

Прожекторы наружного освещения

шт

16

1

1

1

16

Итого

16

Общее итого

72,89

Расчет наружного освещения:

где m - коффециент, учитывающий сетевую отдачу источников света. Равен 0,3;

Рn - мощность ламп, применяемых прожекторов. Равна 1000 Вт;

Ер- расчетная мощность в Лк;

Еn - нормативное освещение, равное 2 Лк;

S - площадь строительного участка.

Принимаем трансформаторную подстанцию мощностью 630 кВт.

7.4 Расчеты потребности строительной площадки в воде

Исходными данными для определения потребности в воде являются принятые меры производства и организации строительно-монтажных работ, их объёмы и сроки их выполнения.

Вода на строительной площадке расходуется на производственные, хозяйственно-бытовые нужды и на случай тушения пожара. Расчет производится для периода строительства с наиболее интенсивным водопотреблением раздельно для производственно-хозяйственных целей.

Расчёт завершается нахождением необходимого диаметра магистрального ввода временного водопровода на строительную площадку.

Суммарный расчётный расход воды в литрах на секунду определяется по формуле:

Qполн=Qпроизв+Qхзб + +Qпож,

где Qпроив- расход воды на производственные нужды, л/с,

Qхзб - расход воды на хозяйственные нужды, л/с,

Qпож- расход воды на пожаротушения, л/с.

где V- объём работ СМР(количество, где требуется вода)

q1- удельный расход воды на единицу объёма СМР,

К1-коэффициент неравномерности расхода воды,

,2-коэффициент на неучтённые расходы,

,2-число часов работы в смену,

- число секунд в часе.

хоз.быт= , где

В - расход воды на одного работающего (10 л);

N - число человек работающих в максимально загруженную смену;

К2 - коэффициент часовой неравномерности (3).

Q1 - норма расхода воды на прием душа одним рабочим, равная 40 л.

N1= 0,4*Pmax.загр.см= 0,4∙24 = 10 человек;

M1 - продолжительность приема душа, равная 50 мин;

Q2 - норма расхода воды на столовую, равная 15 литров.

M2 - продолжительность работы столовой, равная 50 мин.

Таблица 4 Расчет временного водоснабжения

№ п/п

Наименование потребителей воды

Ед. изм.

Кол-во V

Удельный расход q м/с

Коэф. неравн. К1 К2

Расход воды м/с

1

2

3

4

5

6

7

П р о и з в о д с т в е н н о е

1

Экскаватор

шт

1

150

1,1

0,0067

2

Бульдозер

шт

1

100

1,1

0.0045

3

Монтажный кран

шт

1

150

1,1

0,0067

4

Погрузчик

шт

1

150

1,1

0,0067

5

Грузовая машина

шт

1

40

2,0

0,0033

6

Компрессор

шт

1

40

2,0

0,0033

7

Штукатурные работы

100 м2

5,68

500

1,25

0,144

8

Малярные работы

100 м2

48,44

500

1,25

1,231

9

Полив бетона

1 м3

4666

100

1,3

24,658

Итого

26,064

Х о з я й с т в е н н о - б ы т о в о е

10

Общее

чел

30

10

3

0,25

11

Душ

чел

12

40

1

0,16

12

Столовая

чел

30

15

1

0,15

Итого

0,56

П р о т и в о п о ж а р н ы е н у ж д ы

13

-

-

-

-

-

10

Полный расход воды

36,62

Расход воды на пожаротушение.

Общий секундный расход воды определяем по укрупненным нормам из расчета на один пожар при территории стройплощадки 5 Га в размере 10 л/с

Qпож= 10 л/с

Диаметр труб водопроводной наружной сети определяется по формуле

Д = мм

Принимаю диаметр труб водопровода 250 мм.

. Описание принятых основных мероприятий по охране труда и противопожарной технике

При разработке стройгенплана должны учитываться специальные мероприятия для безопасного и безвредного производства работ:

ü  ограждение территории строительства;

ü  обозначение опасных зон действия монтажных машин;

ü  освещение строительной площадки и рабочих мест;

ü  мероприятия, исключающие опасность поражения электрическим током;

ü  организация санитарно-бытового обслуживания рабочих;

ü  расстановка знаков безопасности и указателей.

Для создания условий безопасного производства работ на стройгенплане должны быть чётко обозначены следующие зоны:

ü  зона действия монтажных кранов;

ü  опасная зона при работе кранов и подъёмников;

ü  опасная зона по периметру возводимого здания

При проектировании стройгенплана необходимо соблюдать правила пожарной безопасности.

Строительное производство оказывает существенное влияние на состояние окружающей среды, на воздух, воду и биологические ресурсы.

Природоохранные мероприятия при проектировании стройгенплана следует осуществлять по следующим основным направлениям: уменьшение загрязнения воздуха, борьба с шумом, охрана и рациональное использование йодных ресурсов, земли и почвы, а также охрана фауны.

Перед допуском к работе вновь привлекаемых рабочих руководитель организации обязан обеспечить их обучение и приведение инструктажа по безопасности труда.

Повторный инструктаж по безопасности труда необходимо проводить для всех рабочих не реже одного раза в три месяца.

К выполнению строительно-монтажных работ, к которым предъявляются дополнительные требования по безопасности труда, допускаются лица не моложе 18 лет, имеющие профессиональные навыки, прошедшие обучение безопасным методам и приёмам этих работ и получившие соответствующие удостоверения. До прохождения обучения такие лица к самостоятельной работе не допускаются.

Рабочие, руководители, специалисты и служащие строительных организаций (независимо от форм собственности этих организаций) должны быть обеспечены спецодеждой, спецобувью и другими средствами индивидуальной защиты с учётом вида работы и степени риска.

Наряд-допуск выдаётся на срок, необходимый для выполнения заданного объёма работ. В случае изменения условий производства работ наряд-допуск аннулируется, и возобновление работ разрешается только после выдачи нового наряда допуска.

Все лица, находящиеся на строительной площадке, обязаны носить защитные каски. Рабочие и инженерно-технические работники без защитных касок и других средств индивидуальной защиты к выполнению работ не допускаются

На каждом объекте строительства необходимо выделять помещения или места для размещения аптечек с медикаментами, носилок, фиксирующих шин и других средств для оказания первой помощи пострадавшим.

Все работающие на строительной площадке должны быть обеспечены питьевой водой, качество которой должно соответствовать санитарным требованиям.

К профессиям рабочих и видам строительно-монтажных работ, относительно которых предъявляются, дополнительные требования по технике безопасности относятся:

ü  машинисты строительных машин;

ü  верхолазные работы;

ü  погрузочно-разгрузочные работы с применением транспортных и грузоподъёмных машин;

ü  работы по эксплуатации и ремонту электроустановок;

ü  электросварочные работы.

Библиографический список

1.       ЕниР. Сборник 4. «Монтаж сборных и устройство монолитных железобетонных конструкций». Выпуск 1. Здания и промышленные сооружения. - М., 1989.

2.       Расчетные нормативы для составления проектов организации строительства: Часть 1/ЦНИИОМТП ГОССТРОЯ СССР. - М.: Строииздат, 1973.

3.      СНиП III - 4 - 80. Техника безопасности в строительстве. - М., 1980.

.        СНиП 01.04.03 - 85*. Нормы продолжительности строительства. - М.: Строииздат, 1985.

.        СНиП 12-01-2004. Организация строительного производства. - М.: ФГУП ЦПП, 2004.

.        Укрупненные комплексные нормы на СМР. Выпуски 1, 2, 3/ЦБНТС при ВНЧПИ труда строительства Госстроя СССР. - М.: Строииздат, 1982.

.        Возведение одноэтажных промышленных зданий унифицированных габаритных схем. ЦНИИОМТП., М., 1989.

.        Организация строительства и производства СМР: Справочник проектировщика / Под ред. П.М.Сушкова. - М.: Строииздат, 1961. - 372 с.

.        Методические указания к дипломному проектированию по разделу «Организация и технология строительства» / Сост.Е.М.Кардаев. - Омск: изд-во СибАДИ, 1999. - 35 с.

.        Монтажные краны, строповочные приспособления: Справочно-методическое пособие к разработке технологических карт и ППР. / Сост.Е.М.Кардаев. - Омск: из-во СибАДИ, 1999. - 48 с.

.        Хамзин С.К., Карасев А.К. Технология строительного производства. Курсовое и дипломное проектирование: Учеб.пособие для строит.вузов. - М.: Высшая школа, 1982. - 216 с.
