Системы автоматизированного проектирования
Содержание
Введение
1. Задание
2. План раскроя
3. Таблица вариантов раскроя
. Математическая модель
. Метод искусственного базиса
. Описание алгоритма полного
перебора
. Программа алгоритма полного
перебора
. Блок-схема алгоритма
полного перебора
. Описание алгоритма
случайного поиска
. Программа алгоритма
случайного поиска
. Блок-схема алгоритма
случайного поиска
Заключение
Список литературы
Введение
Автоматизация проектирования занимает особое
место среди информационных технологий. Автоматизация проектирования -
синтетическая дисциплина, ее составными частями являются многие другие
современные информационные технологии. Так, техническое обеспечение систем
автоматизированного проектирования (САПР) основано на использовании
вычислительных сетей и телекоммуникационных технологий, в САПР используются
персональные компьютеры и рабочие станции. Математическое обеспечение САПР
отличается богатством и разнообразием используемых методов вычислительной
математики, статистики, математического программирования, дискретной
математики, искусственного интеллекта. Программные комплексы САПР относятся к
числу наиболее сложных современных программных систем, основанных на языках
программирования С, С++, Java и других.
Во-вторых, знание основ автоматизации
проектирования и умение работать со средствами САПР требуется практически
любому инженеру-разработчику.
К настоящему времени создано большое число
программно-методических комплексов для САПР с различными степенями
специализации и прикладной ориентацией. В результате автоматизация
проектирования стала необходимой составной частью подготовки инженеров разных
специальностей; инженер, не владеющий знаниями и не умеющий работать в САПР, не
может считаться полноценным специалистом.
Увеличение производительности труда разработчиков
новых изделий, сокращение сроков проектирования, повышение качества разработки
проектов - важнейшие проблемы, решение которых определяет уровень ускорения
научно-технического прогресса общества. Развитие систем автоматизированного
проектирования (САПР) опирается на прочную научно-техническую базу. Это -
современные средства вычислительной техники, новые способы представления и
обработки информации, создание новых численных методов решения инженерных задач
и оптимизации. Системы автоматизированного проектирования дают возможность на
основе новейших достижений фундаментальных наук отрабатывать и совершенствовать
методологию проектирования, стимулировать развитие математической теории
проектирования сложных систем и объектов. В настоящее время созданы и применяются
в основном средства и методы, обеспечивающие автоматизацию рутинных процедур и
операций, таких, как подготовка текстовой документации, преобразование
технических чертежей, построение графических изображений и т.д.
1. Задание
Задача 1.2. Имеется 30 листов металла размером 3×3,2.
Необходимо
создать 40 заготовок размером 3×1,5
и 20 заготовок размером 1,1×2,5. Составить
оптимальный план раскроя, учитывая, что суммарный остаток материала должен быть
минимальным.
Вариант задания.
Таблица №1. Вариант задания
№
варианта
|
Задача
|
Размер
материала (L)
|
Типы
заготовок (размеры)
|
k
|
b1
|
b2
|
b3
|
d1
|
d2
|
d3
|
|
|
|
t1
|
t2
|
t3
|
|
|
|
|
|
|
|
8
|
1.2
|
3×3,2
|
3×1,5
|
1,1×2,5
|
-
|
30
|
40
|
20
|
-
|
-
|
-
|
-
|
. План раскроя
) Составление плана раскроя
Площадь листа:
;
Площади заготовок:
;
.
Варианты раскроя:
а)
;
б)
;
в)
.
3. Таблица вариантов раскроя
Табл.№2 Общий вид таблицы вариантов
раскроя
Требуемое
количество заготовок
|
Варианты
раскроя
|
|
|
1)
|
2)
|
3)
|
3
× 1,5
|
40
|
2
|
0
|
1
|
160
× 90
|
22
|
0
|
2
|
1
|
Остаток материала
|
0,6
|
4,1
|
2,35
|
. Математическая модель
Переменные задачи:
Переменные задачи:
xj
- количество материала, которое раскроено j-м
способом (шт.),
j = 1,..3.
Построим матрицу А коэффициентов ограничений:
А={aij},
где aij
- количество заготовок i-го
типа, раскроенных j-м способом,
i = 1,..2, j
= 1,..3.
.
Целевая функция:
.
Ограничения:
5. Метод искусственного базиса
Рассмотрим вспомогательную задачу
Целевая функция вспомогательной
задачи.
Выразим целевую функцию
вспомогательной задачи через небазисные переменные
Переменные t1, t2 -
искусственные базисные переменные, х4 - слабая переменная.
Переменные t1, t2 ,х4
- базисные переменные для вспомогательной задачи, остальные переменные
небазисные.
Составляем и пересчитываем
симплексные таблицы
После преобразований симплексной
таблицы достигли hopt = 0. Получили опорный план
вспомогательной задачи. В строке коэффициентов исходной задачи получили 0. Это
означает, что задача имеет множество решений, одно из которых следующее:
x1=10, x2 =0, x3=20 zopt=-(-53)=53.
Вывод:
листов необходимо раскроить 1-м
способом,
листов необходимо раскроить 2-м
способом,
листов необходимо раскроить 3-м
способом,
Минимальный суммарный остаток
неизрасходованного материала равен 53
. Описание алгоритма полного
перебора
Полный перебор вариантов. Суть
метода заключается в последовательном расчете всех возможных вариантов
сочетания искомых параметров системы в задаваемых интервалах их изменения.
Методом полного перебора удобно
пользоваться при исследовании простых зависимостей с числом переменных от 2 до
4-6 и крупном шаге перебора, или при определении характера изменения
поверхности исследуемой функции. При наличии сложных математических моделей
даже с небольшим числом исследуемых факторов применение этого метода приводит к
недопустимым затратам машинного времени.
. Программа алгоритма полного
перебора
Для алгоритма полного перебора
реализовано приложение в VBA
(рис.1.

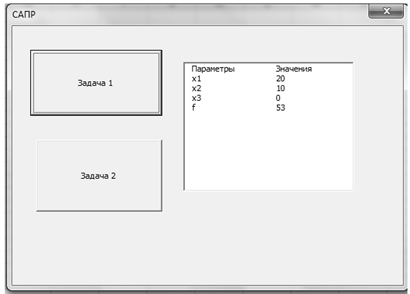

Окно программы)
d As Doublexmax1 As Doublexmax2 As
Doublefmax As Doublexmax3 As Doublex1 As Doublex2 As Doublex3 As Doublep As
Doublef As DoubleSub CommandButton2_Click()= 30= 0= 0= 0= 10000000= 0x1 <=
d= 0.6 * x1 + 4.1 * x2 + 2.35 * x32 * x1 + x3 = 40 And 2 * x2 + x3 = 20 And x1
+ x2 + x3 <= 30 Then p = 1f < fmax And p = 1 Then= f= x1= x2= x3If= 0x2 <=
d= 0.6 * x1 + 4.1 * x2 + 2.35 * x32 * x1 + x3 = 40 And 2 * x2 + x3 = 20 And x1
+ x2 + x3 <= 30 Then p = 1f < fmax And p = 1 Then= f= x1= x2= x3If= 0x3
<= d= 0.6 * x1 + 4.1 * x2 + 2.35 * x32 * x1 + x3 = 40 And 2 * x2 + x3 = 20
And x1 + x2 + x3 <= 30 Then p = 1f < fmax And p = 1 Then= f= x1= x2=
x3If= x3 + 1= 0= x2 + 1= 0= x1 + 1= 0.List(1, 1) = xmax2.List(2, 1) =
xmax3.List(3, 1) = xmax1.List(4, 1) = fmaxSubSub
userform_activate().Clear.ColumnCount = 4.AddItem "Параметры".List(0,
1) = "Значения".AddItem
"x1".AddItem "x2".AddItem "x3".AddItem
"f"Sub

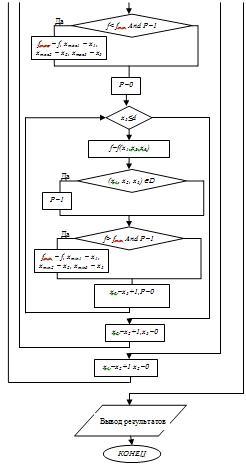

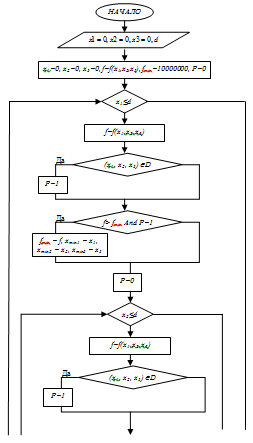

. Блок- схема алгоритма полного перебора
9.
Описание алгоритма случайного поиска
Случайный
поиск имеет большую эффективность и значительно превосходит обычные методы
поиска в случае дискретно-непрерывной оптимизации, не требует дополнительного
исследования функции и применяется в случае большого количества параметров.
Следует помнить, что в подобных алгоритмах нахождение точного минимума не
требуется - решением может считаться любое значение, которое лучше некоторой
заданной величины.
10.
Программа алгоритма случайного поиска
Для
алгоритма случайного поиска реализовано приложение в VBA
(Рис.2.Окно программы)
Sub CommandButton1_Click()x1 As
Doublex2 As Doublex3 As Doublexmax1 As Doublexmax2 As Doublexmax3 As Doublefmax
As Doublef As Doublei As Doubleiter As Double= -10000000= 0= 10000= 30i <=
iter= Int(Rnd * d)= Int(Rnd * d)= Int(Rnd * d)2 * x1 + x3 = 40 And 2 * x2 + x3
= 20 And x1 + x2 + x3 + x4 <= 30 Then= 0.6 * x1 + 4.1 * x2 + 2.35 * x3f >
fmax Then= f= x1= x2= x3IfIf= i + 1.List(1, 1) = xmax1.List(2, 1) =
xmax2.List(3, 1) = xmax3.List(4, 1) = fmaxSubSub
userform_activate().Clear.ColumnCount = 2.AddItem "Параметры".List(0,
1) = "Значения".AddItem
"x1".AddItem "x2".AddItem "x3".AddItem
"f"Sub

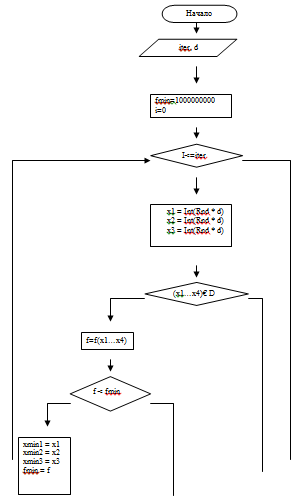

11. Блок- схема алгоритма случайного поиска
В рамках данной курсовой работы мы создали
необходимое количество заготовок различных размеров; составили оптимальный план
раскроя, учитывая, что суммарный остаток материала должен быть минимальным.
Результатом стали программы, реализованные в приложении VBA,
которые прилагаются к данному отчету.
