Организация строительства жилого микрорайона и строительный генеральный план территории строительства

МИНИСТЕРСТВО ОБРАЗОВАНИЯ И НАУКИ РФ

Государственное образовательное учреждение высшего профессионального образования

"Южно-Уральский государственный университет"

Филиал ГОУ ВПО "ЮУрГУ" в г. Снежинске

Кафедра "Гражданское и промышленное строительство"

ПОЯСНИТЕЛЬНАЯ ЗАПИСКА К КУРСОВОМУ ПРОЕКТУ

по дисциплине "Организация строительного производства"

Организация строительства жилого микрорайона и строительный генеральный план территории строительства

Снежинск 2012

Оглавление

1. Исходные данные

. Обоснование потребности строительства в рабочих кадрах

. Обоснование потребности во временных зданиях, выбор конструктивных решений временных зданий, выбор места расположения и обоснование планировочных решений

. Обоснование потребности строительства в складах

5. Обоснование потребности строительства в воде

6. Обоснование потребности строительства в электроэнергии

7. Обоснование потребности строительства в освещении

Библиографический список

. Исходные данные

(вариант № 693)

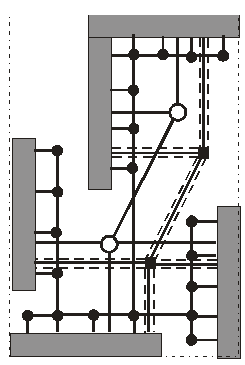

Рис.1 Схема плана района строительства

Характеристика возводимых зданий выбирается из табл. 1:

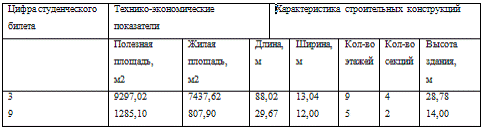

Таблица 1 - Характеристика возводимых зданий

строительный конструкция здание планировочный

Характеристика строительных конструкций зданий выбирается из табл. 2. Характеристика первого здания - по последней цифре студенческого билета, характеристика второго - по предпоследней.

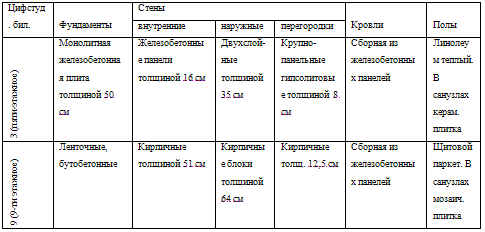

Таблица 2 - Характеристика строительных конструкций зданий

Данные о продолжительности строительства и количестве основных рабочих, необходимых для выполнения работ основного периода строительства представлены в табл. 3. Для первого здания, задание выбирается по предпоследней цифре студенческого билета, второго - по последней.

Таблица 3 - Количество основных рабочих и продолжительность строительства

Цифра студенческого билета

Количество рабочих, чел.

Продолжительность основного периода строительства, раб. дней

Устройство оснований

Монтаж коробки

Кровельные работы

Отделочные работы

Сантехнические работы

3 (5-ти эт.) 9 (9-ти эт.)

49 97

12 31

47 41

16 11

45 52

35 19

2. Обоснование потребности строительства в рабочих кадрах

Потребность строительства в рабочих определяется по графику движения рабочей силы. Категории работающих принимаются по учебному пособию. Определение потребности строительства в рабочих кадрах сводится в табл.4.

Таблица 4 - Калькуляция потребности строительства в категориях работающих

Состав рабочих кадров

Соотношение

ГСК 1

Всего:

100%

97

Рабочие

85%

82

ИТР

8%

8

Служащие

5%

5

МОП и охрана

2%

2

Женщины

30%

29

Мужчины

70%

68

В наиболее многочисленную смену:

69

Рабочие

70%

57

80%

6

Служащие

80%

4

МОП и охрана

80%

2

3. Обоснование потребности во временных зданиях, выбор конструктивных решений временных зданий, выбор места расположения и обоснование планировочных решений

Номенклатура и серия мобильных зданий определяется по справочнику строителя. По данным потребности и вместимости зданий подбирается их необходимое количество. Результаты сводятся в табл.5.

Таблица 5 - Конструктивные решения временных зданий на 1 ГСК

Здания

Число пользователей

Вмес-тимость здания

Серия мобильных зданий

Площадь полез-ная

Размер здания

Кол-во зда-ний

1

Контора

6

6

"Комфорт" К-4

24,5

3×9×2,9

1

2

Здание для учебы

69

50

"Комфорт" КУ-11

24,3

3×9×2,9

2

3

Гардеробная с умывальной

82

25

"Днепр" Д-06-К

15,7

3×6×2,9

4

4

Сушилка и обогрев

69

50

"Универсал" 1129

15,5

3×6×2,9

2

5

Душевая

57

30

"Комфорт" Д-6

24,3

3×9×2,9

2

6

Уборная женская

29

15

"Днепр" Д-09-К

1,4

1,3×1,2×2,4

2

7

Уборная мужская

68

"Днепр" Д-09-К

1,4

1,3×1,2×2,4

5

8

Столовая

69

100

"Комфорт" 420-110

69

9×9×3

1

4. Обоснование потребности строительства в складах

Расчёт потребности в складах основывается на том, что материалы и конструктивные элементы необходимые для возведения наружных, внутренних стен, устройства междуэтажных перекрытий, покрытия; для установки в проектное положение лестничных маршей и площадок будут расположены в зоне работы крана, под открытым небом, а материалы для отделочных, сантехнических, кровельных работ будут складироваться внутри возведенной коробки здания.

Табл.6. Расчёт площади складов

5. Обоснование потребности строительства в воде

Табл.7. Расчёт площади складов

Диаметр труб водонапорной наружной сети принимается по формуле:

 = 2∙ (3)

D = 2∙= 171,6 мм.

Принимаются два гидранта с диаметром труб 85 мм

6. Обоснование потребности строительства в электроэнергии

Сети электроснабжения постоянные и временные предназначены для энергетического обеспечения силовых и технологических потребителей, а так же для энергетического обеспечения наружного и внутреннего освещения объектов строительства, временных зданий и сооружений, мест производства работ и строительных площадок.

Расчетная электрическая нагрузка определяется по формуле:

Рр =  +  + åКзс ∙ Ров + å Рон (1),

где cos j - коэффициент мощности; К; К; К; -коэффициенты спроса; Рс - мощность силовых потребителей, кВт; Рт - мощность для технологических нужд, кВт; Ров -мощность устройств внутреннего освещения, кВт; Рон - мощность устройств наружного освещения, кВт.

Расчет представлен в таблице 7.

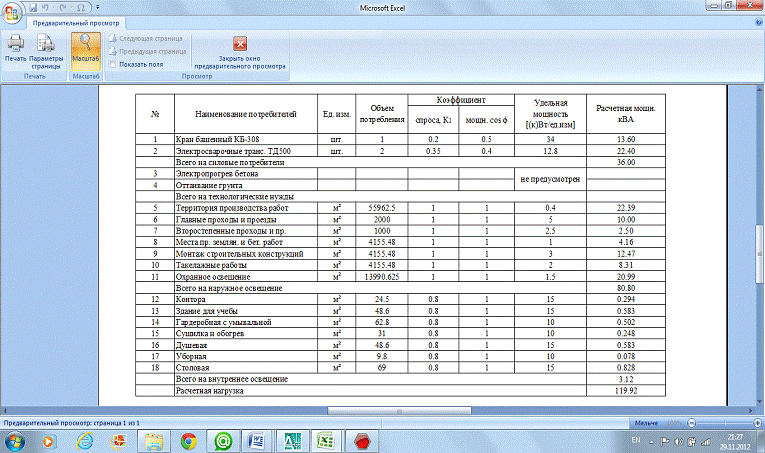

Табл. 7. Расчет потребности в электроэнергии

Исходя из результатов расчета, принимается трансформаторная подстанция мощностью до 120 кВт из типовых видов.

. Обоснование потребности строительства в освещении

Расчет числа прожекторов ведется в соответствии с формулой:

= p∙E∙S∙P (2),

где р - удельная мощность, Вт, Е - освещенность, лк, S - величина площадки подлежащей освещению.

Принимаются типовые прожекторы ПЗС - 35( p = 0,30 Вт/м2∙лк, P = 1 кВт)

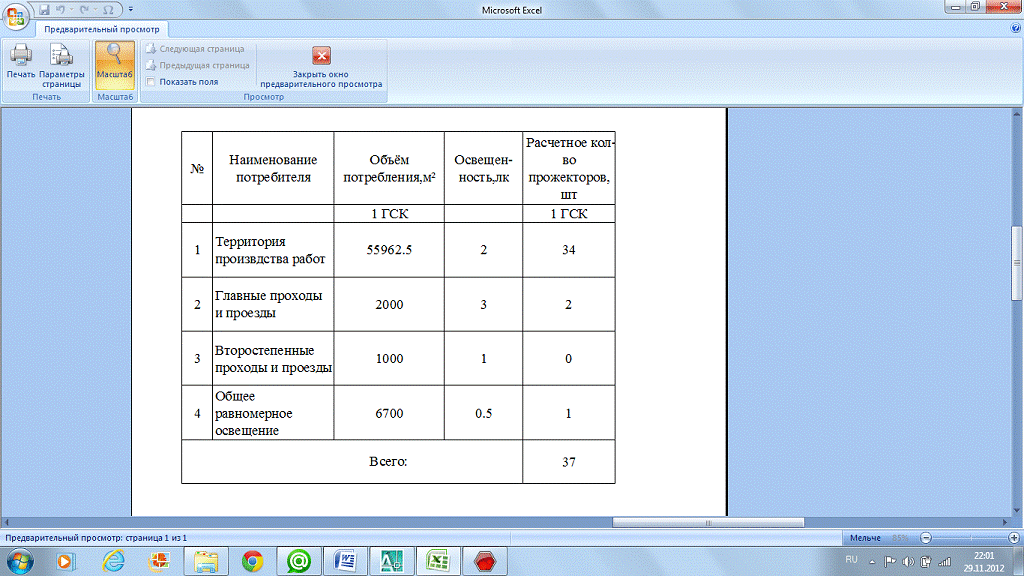

Таблица 8. Потребность строительства в прожекторах

По данным расчета принимается количество прожекторов -37 шт. Высота прожекторных мачт 20 м, расстояние между мачтами 100 м. Однако по технологическим соображениям, в результате компоновки принимается 22 шт.

Библиографический список

1. СНиП 3.01.01-85* Организация строительного производства / Госстрой СССР - М.: ЦИТП Госстроя СССР, 1985. - 56 с.

2. СНиП III-4-80* Техника безопасности в строительстве / Госстрой СССР. -М.: Стройиздат, 1982. - 225 с.

3. СниП III-8-76 Часть 8. Правила производства и приемки работ. Глава 8. Земляные работы / Госстрой СССР - М.: Стройиздат, 1976. - 134 с.

4. СНиП IV-2-82 Приложения т.1 - т.8. Сборники элементных сметных норм на строительные конструкции и работы / Госстрой СССР. - М.: Стройиздат, 1984. - 8 с.

5. СНиП IV-5-2 Сборники сметных норм затрат на строительство временных зданий и сооружений / Госстрой СССР - М.: Стройиздат, 1982. - 16 с.

6. Степанов И.В. Мобильные здания и сооружения: Справочное пособие. -М.: Стройиздат, 1988. - 319 с.: ил.

7. СНиП 01.01.03-87. Организация строительного производства / Госстрой СССР - М.: Стройиздат, 1987. - 86 с.

СНиП 1.04.03-85 Нормы продолжительности строительства и задела в строительстве предприятий, зданий и сооружений / Госстрой СССР - М.: Стройиздат, 1984. - 80 с.
