Проектирование организации строительства зданий

  • Вид работы:
    Курсовая работа (т)
  • Предмет:
    Строительство
  • Язык:
    Русский
    ,
    Формат файла:
    MS Word
    308,36 Кб
  • Опубликовано:
    2014-04-11
Вы можете узнать стоимость помощи в написании студенческой работы.
Помощь в написании работы, которую точно примут!

Проектирование организации строительства зданий

ЮЖНО-УРАЛЬСКИЙ ГОСУДАРСТВЕННЫЙ УНИВЕРСИТЕТ

Кафедра «Технология строительного производства»










КУРСОВАЯ РАБОТА

ПО ДИСЦИПЛИНЕ «Организация строительного производства»

НА ТЕМУ «Проектирование организации строительства зданий»

Содержание

1.       Исходные данные

1.1     Схема участка застройки

.2       Район строительства, директивный срок возведения здания

.3       Характеристика возводимого здания

.        Организация поточной застройки

.1 Структура комплексного потока на основной период строительства

.2 Ведомость объемов работ

.3 Калькуляция трудозатрат и затрат машинного времени

.4 Разработка календарного плана основного периода строительства отдельного здания

.5 Разработка календарного плана основного периода строительства комплекса зданий

. Организация строительной площадки

.1 Порядок проектирования стройгенплана

.2 Привязка монтажных кранов и других строительных машин

.3 Приобъектные склады

.4 Временные мобильные (инвентарные) здания

.5 Транспортные коммуникации

.6 Обоснование потребности в воде

.7 Обоснование потребности в электроэнергии

.8 Обоснование потребности в освещении

Список литературы

1.      ИСХОДНЫЕ ДАННЫЕ

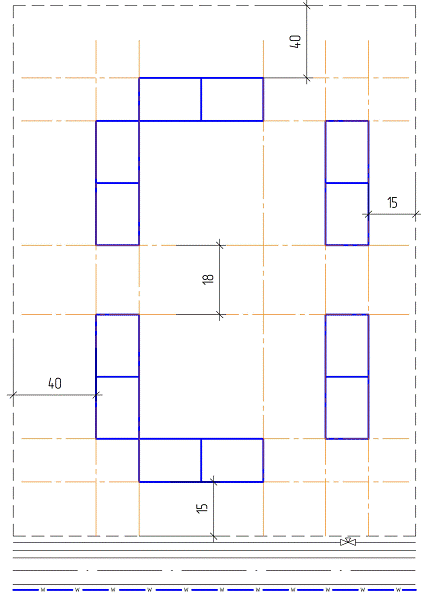

.1      Схема участка застройки





1.2    Район строительства, директивный срок возведения здания

Согласно задания, выданного мне на курсовой проект, район строительства г. Сочи. Директивный срок возведения здания 52 месяца. Начало строительства - месяц ноябрь.

1.3    Характеристика возводимого здания

Характеристика возводимого здания отображается в таблице 1.

Таблица 1

Тип здания

Общая площадь, м2

Длина, м.

Ширина, м.

Количество этажей

Количество подъездов

Общая высота здания, м.

Жилое

389,4

25,45

15,3

10

1

28,450

2.ОРГАНИЗАЦИЯ ПОТОЧНОЙ ЗАСТРОЙКИ

.1 Структура комплексного потока на основной период строительства

На основании исходных данных формируем структуру комплексного потока на основной период строительства. Данные сводим в таблицу 2.

Таблица 2.

Цикл строительства

Специализированные потоки

Состав работ

Строительство подземной части здания

Землянные работы

Разработка котлована. Выравнивание дна котлована. Обратная засыпка.


Свайные работы

Устройство свай.


Бетонные работы

Устройство монолитных ростверков и стен подвала.


Гидроизоляционные работы

Вертикальная и горизонтальная гидроизоляция ростверков и стен подвала.


Монтажные работы

Монтаж перекрытия над подвалом.

Возведение надземной части здания

Возведение коробок зданий

Возведение стен, монтаж перекрытий, лестничных маршей и площадок, оконных и дверных блоков. Монтаж мусоропроводов.


Монтаж лифтов

Работы по монтажу лифтов.


Общестроительные работы второго цикла

Заполнение дверных и оконных проемов, устройство стяжки на полах, гидроизоляция санузлов с подготовкой под полы.


Устройство кровли

Работы по устройству кровли.


Сантехнические работы 1-го этапа

Устройство внутренних сетей теплоснабжения, водоснабжения и канализации.


Электромонтажные работы 1-го этапа

Прокладка внутренних электросетей.

Отделочные работы

Штукатурные работы

Оштукатуривание поверхностей стен.


Плиточные работы

Облицовка плиткой стен на кухне и в санузле.


Стекольные работы

Остекление окон.


Малярные работы 1-го этапа

Шпатлевка и окраска потолков, подготовка под оклейку обоями и окраску стен.


Сантехнические работы 2-го этапа

Установка сантехнического оборудования.


Малярные работы 2-го этапа

Оклейка обоями и окраска стен и столярных изделий.


Устройство полов

Настилка паркета и линолеума.


Электромонтажные работы 2-го этапа

Установки выключателей, розеток, светильников и т.д.

Благоустройство террритории

Озеленение. Устройство площадок, тротуаров и проездов.


2.2 Ведомость объемов работ

Ведомость объемов работ заносим в таблицу 3.

Таблица 3.

№ п.п.

Наименование работ

Ед. изм.

Объем работ




На один подъезд (на один этаж)

Всего на здание

1

Разработка котлована

м3

-

545,69

2

 Выравнивание дна котлована

м3

-

36,4

3

Устройство свай сечением 300*300, L=12м.

м3

-

258,33

4

Устройство монолитных ростверков и стен подвала

м3

-

99,51

5

Окрасочная гидроизоляция

м2

-

287,28

6

Оклеенная гидроизоляция

м2

-

82,08

7

Монтаж перекрытия над подвалом

шт

-

17

8

Обратная засыпка котлована бульдозером

м3

-

18,17

9

Возведение стен из кирпича

м3

160,07

1600,7

10

Устройство перегородок

м2

181,44

1814,4

11

Монтаж перекрытий

шт

15

168

12

Устройство лестничных маршей и площадок

шт

4

36

13

Устройство оконных и дверных блоков

м2

63,96

636,6

14

Устройство стяжек на полах

м2

301,04

3010,4

15

Устройство гидроизоляции в санузлах

м2

16,8

168

16

Монтаж лифтов

шт.

1

1

17

Устройство кровли

м2

-

218,88

18

Отмостка

м2

-

35,24

19

Оштукатуривание стен

м2

671,87

6718,7

20

Устройство плитки в санузлах

м2

56,28

562,8

21

Окраска потолков

м2

301,04

3010,4

22

Оклейка стен обоями

м2

632,39

6323,9

23

Устройство полов

м2

301,04

3010,4


2.3 Калькуляция трудозатрат и затрат машинного времени на здание

Трудозатраты и затраты машинного времени по строительно-монтажным работам определяются согласно ГЭСН, результаты сводятся в таблицу 4.

Таблица 4.

№ п.п.

Наименование работ

Объем работ

Обоснование, пункт ГЭСН

Трудоемкость, чел.-см.

Наименование машин

Машиноемкость, маш.см.



Ед. изм.

Кол-во


машин

всего


Нормат.

всего

1

Разработка землянного сооружения

1000м3

0,546

01-01-012-7

4,86

2,65

ЭО

23,75

12,97

2

Устройство свай

м3

258,33

05-01-002-5

2,7

697,48

ДМ

1,34

346,16

3

Устройство монолитных ростверков

100м3

0,328

06-01-005-6

278,88

91,47

КС

19,14

6,28

4

Устройство стен подвалов

100м3

0,667

06-01-024-4

698,56

465,94

КС

36,12

24,08

5

Гидроизоляция оклеенная в 2 слоя

100м2

0,82

08-01-003-3

20,10

16,48


0,70

0,58

6

Гидроизоляция обмазочная в 2 слоя

100м2

2,87

08-01-003-7

21,20

60,9


0,20

0,58

7

Монтаж перекрытия над подвалом

100шт

0,17

07-01-006-7

223,11

37,93

КС

44,35

7,54

8

Обратная засыпка котлована бульдозером

1000м3

0,018

01-01-035-3

-

-

БЗ

2,55

0,046

9

Кладка стен кирпичных наружных средней сложности

3

680

08-02-001-3

5,66

3848,8

КБ

0,40

272,0

10

Кладка стен кирпичных внутренних

3

920,7

08-02-001-7

5,21

4796,85

КБ

0,40

368,28

11

Устройство перегородок

100м2

1,82

10-04-010-3

252,88

460,24

КБ

1,58

2,88

12

Монтаж перекрытий

1,68

07-01-006-7

223,1

374,8

КБ

44,35

74,51

13

Лестничные марши

100шт

0,18

07-05-014-4

261,8

52,36

КБ

66,63

13,33

14

Лестничные площадки

100шт

0,20

07-05-014-2

282,03

56,4

КБ

68,40

13,68

15

Металические ограждения с поручнями из твердолиственных пород

100м

0,225

07-05-016-1

191,40

43,06


2,82

0,63

16

Монтаж оконных блоков из алюминиевых сплавов при высоте здания до 50м.

100м2

3,12

09-04-009-2

84,99

265,17

ПМ

7,94

24,78

17

Монтаж дверных блоков  -в каменных стенах с площадью проема до 3м2



0,109

10-01-039-1

104,28

11,37

ПМ

13,34

1,46


-в перегородках с площадью проема до 3м2

100м2

0,104

10-01-039-3

115,0

11,96


3,90

0,41

18

Устройство стяжки на полах

100м2

30,104

11-01-011-01

39,51

1189,4

ПМ

1,27

38,23

19

Устройство гидроизоляции в санузлах - 1 слой

100м2

1,68

11-01-005-01

153,18

257,34

ПМ

0,36

0,61


- последующий слой



11-01-005-02

107,23

180,15


0,05

0,084

20

Устройство стяжек из легкого бетона толщиной 20мм

100м2

1,68

11-01-011-05

50,23

84,4

ПМ

1,27

2,14


-на последующие 20мм



11-01-011-06

2

3,36


0,84

1,41

21

Лифт пассажирский со скоростью движения кабины до 1 м/с

1лифт

1

03-05-001-01

1047

1047

КБ

68,82

68,82

22

Устройство пароизоляции в 1 слой

100м2

2,19

12-01-015-01

17,51

38,35

ПМ

0,28

0,61

23

Утепление покрытий плитами из минеральной ваты на битумной мастике -в 1 слой -последующий слой

100м2

2,19

  12-01-013-03 12-01-013-04

  45,54 35,26

  99,73 77,2

ПМ

  0,83 0,83

  1,82 1,82

24

Устройство цементно-песчанных стяжек, тощиной 15мм.

100м2

2,19

12-01-017-01

27,22

59,61

ПМ

1,94

4,3

25

Устройство кровель из наплавляемых материалов 2 слоя

100м2

2,19

12-01-002-09

14,36

31,45

ПМ

0,29

0,64

26

Устройство примыкания кровель из наплавляемых материалов к стенам и парапетам высотой менее 600мм.

100м

0,51

12-01-004-04

35,50

18,1

ПМ

0,86

0,44

27

Защита ковра плоских кровель гравием на битумной мастике

100м2

2,19

12-01-002-11

9,40

20,59

ПМ

1,29

2,83

28

Отмостка 30мм

100м2

0,35

11-01-015-01

40,43

14,15


2,84

0,99

29

Оштукатуривание стен

100м2

67,19

15-02-016-3

85,84

5767,58

ПМ

6,29

422,63

30

Оштукатуривание потолков

100м2

30,10

15-02-016-4

87,0

2618,7

ПМ

6,29

189,33

31

Оштукатуривание лестничных маршей и площадок без отделки косоуров и балок

100м2

5,2

15-02-034-1

95,12

494,62

ПМ

7,06

36,71

32

Гладкая облицовка стен в санузлах

100м2

5,63

15-01-019-3

237,12

1334,99

ПМ

0,86

4,84

33

Оклейка стен моющими обоями на тканевой основе по штукатурке

100м2

63,24

15-06-002-1

64,16

4057,48


0,02

1,27

34

Окраска потолков водоэмульсионными составами по штукатурке

100м2

30,10

15-04-005-4

53,90

1622,39

ПМ

0,18

5,42

35

Устройство полов бетонных

100м2

30,10

11-01-014-01

30,30

912,03

ПМ

-

-

36

Устройство покрытий из линолеума

100м2

30,10

11-01-036-02

42,40

1276,24


0,85

25,59

36

Устройство плинтусов

100м

3,21

11-01-039-01

7,65

24,56


0,08

0,26



2.4 Разработка календарного плана основного периода строительства отдельного здания

Основное назначение календарного плана: установить правильную технологическую последовательность, взаимную увязку, продолжительность исполнения отдельных видов работ таким образом, чтобы строительство объекта было завершено в установленные нормативные (директивные) сроки.

На основании календарного плана работ подсчитывается потребность в рабочей силе, материалах, сборных конструкциях, машинах, транспорте.

Календарный план является основным документом, по которому ведется оперативное планирование, составляются годовые, квартальные, месячные, суточные планы работ.

При разработке календарных планов нужно соблюдать следующие основные принципы:

продолжительность строительства не должна быть больше нормативной;

должны быть учтены все виды работ (строительные, специальные, монтаж оборудования), начиная от освоения площадки и заканчивая сдачей объекта;

специальные работы включаются без подсчета объемов работ, при этом указывается только срок их начала и окончания, увязанный с выполнением общестроительных работ и общим сроком окончания строительства;

в основу календарных планов должно быть заложено выполнение работ поточными методами;

совмещение по времени отдельных видов работ не должно нарушать требований технологии строительства и условий безопасного ведения работ.

Основным условием при проектировании последовательности выполнения строительных работ является их взаимосвязь. Последовательность, совмещение работ и их взаимоувязка производится так, чтобы обеспечить высокое качество строительной продукции, соблюдение технологии и требований техники безопасности, сокращение продолжительности строительства.

Все работы ведутся с максимальным использованием машин и механизмов, и с максимальным совмещением работ по времени без нарушения технологии строительства.

При составлении графика выполнения строительных процессов учитывается целесообразность равномерного потребления основных ресурсов, прежде всего трудовых за счет последовательного и непрерывного перехода рабочих бригад с одного участка работы на другой, в соответствии с принципами поточного строительства. Выравнивание потребности в рабочих кадрах по объекту в целом осуществляется перераспределением сроков начала и завершения работ, особенно неучтенных. Это выравнивание является относительным и выполняется только в пределах рациональной технологической последовательности выполнения работ.

Продолжительность специализированных потоков подземной части здания П1 определяется исходя из затрат машинного времени этих работ по формуле:

Пi i/ni*Ni (1)

Где, Мi - затраты машинного времени специализированного потока возведения подземной части,

ni - количество смен в день специализированного потока возведения подземной части,

Ni - количество машин специализированного потока возведения подземной части.

Пi=50,06/2*4=6,26

Количество рабочих в смену специализированного потока возведения подземной части

Рi= Тii*ni (2)

Где, Тi - трудоемкость специализированного потока возведения подземной части.

Рi=175,02/6,26*2=14

Для проектирования возведения надземной части здания сначала определяется продолжительность ведущего потока возведения надземной части - поток по возведению несущих конструкций надземной части здания (возведение коробки);

Пв=М/n*N (3)

Где, М - затраты машинного времени на возведение коробки здания (работа башенного крана),

n- количество смен в день (принимается равным 2-3 сменам),

N- количество грузоподъемных кранов.

Пв=93,09/2*1=46,54

Количество рабочих в смену потока по возведению несущих конструкций надземной части здания (возведение коробки)

Рввв*n (4)

Где, Тв- трудоемкость потока по возведению несущих конструкций надземной части здания (возведение коробки).

Рв=1242,2/46,54*2=14

Для получения ритмичной работы комплексного потока количество рабочих в других специализированных потоках возведения надземной части здания определяется по формуле

Рiiв*n (5)

Где, Тi - трудоемкость специализированного потока по возведению несущих конструкций надземной части здания (возведение коробки).

Рi=2922,59/46,54*2=34

Продолжительность и количество рабочих по монтажу лифтов и устройству кровли определяются аналогично работам подземного цикла по формулам 1 и 2.

Продолжительность специализированных потоков:

Пi i/ni*Ni

Пi =8,6/2*1=4,3

Количество рабочих в смену специализированного потока устройства лифта

Рi= Тii*ni

Рi=130,8/4,3*2=15

При проектировании работ отделочного цикла - ведущим потоком является поток с максимальной трудоемкостью.

Продолжительность ведущего потока отделочных работ

Пв=t*z (6)

Где, t- продолжительность работы на захватке (10-20 дней),

Z - количество захваток.

Пв=4,1*10=41

Количество рабочих в специализированных потоках отделочного цикла определяется по формуле 5

Рiiв*n

Рi=2343,06/41*2=28

2.5 Разработка календарного плана основного периода строительства комплекса зданий

Календарный план строительства комплекса зданий разрабатывается исходя из календарного плана строительства одного здания. Воспользоваться можно методом параллельных потоков.

При разработке календарного плана необходимо добиться непрерывности работы специализированных потоков. Потоки не должны пересекаться. Исключением является благоустройство территории, которое выполняется в теплое время года.

здание строительство проектирование затрата

3. ОРГАНИЗАЦИЯ СТРОИТЕЛЬНОЙ ПЛОЩАДКИ

.1      Порядок проектирования стройгенплана

При проектирование стройгенплана нужно придерживаться порядка:

на топографическом плане обозначаются границы территории строительства (строительной площадки);

наносят существующие и проектируемые здания, сооружения и установки, включая транспортные коммуникации и инженерные сети;

размещают основные монтажные краны, строительные машины и устройства, площадки для укрупненной сборки и складирование строительных конструкций и технологического оборудования;

разрабатывается схема перевозок строительных грузов и технологического оборудования с обоснованием параметров и конструкций дорог;

определяют места размещения временных подсобно-вспомогательных и обслуживающих зданий и сооружений, установок и их комплексов, а также временных устройств, коммуникаций и сетей с указанием точек подключения их действующим системам;

приводят основные специальные сооружения, приспособления устройства, обусловленные природно-климатическими, инженерно-геологическими и организационно-технологическими особенностями строительства;

определяют технико-экономические показатели СГП.

Стройгенплан разрабатывается с указанием:

границ строительной площадки и видов ее ограждений,

действующих и временных подземных, наземных и воздушных сетей и коммуникаций,

постоянных и временных дорог,

схем движения транспорта и механизмов,

мест установки строительных и грузоподъемных машин с указанием путей их перемещения и зон действия,

размещения постоянных, строящихся и временных зданий и сооружений,

опасных зон,

путей и средств подъема работающих на работающие ярусы (этажи), а также проходов в здания и сооружения,

размещения источников и средств энергообеспечения и освещения строительной площадки с указанием расположения заземляющих контуров,

площадок и помещений складирования материалов и конструкций,

площадок укрупнительной сборки конструкций,

расположения помещений санитарно-бытового обслуживания строителей, питьевых установок и мест отдыха,

зон выполнения работ повышенной опасности.

3.2    Привязка монтажных кранов и других строительных машин

Установка башенных кранов для выполнения стройтельно-монтажных работ производится в соответствии с действующими нормативами.

При привязке строительных машин предусматривается:

¾      соответствие устанавливаемых кранов условиям строительно-монтажных работ по грузоподъемности, высоте подъема крюка и вылету стрелы;

¾      обеспечение безопасных расстояний от сетей и воздушных электрических линий транспорта и пешеходов, а также безопасности расстояний приближения кранов к строениям и местам складирования;

¾      условия установки и работы кранов вблизи откосов котлованов;

¾      условия безопасности работы нескольких кранов на одном пути и параллельных путях;

¾      перечень применяемых грузозахватных приспособлений и графиское изображение схем строповки грузов;

¾      места и габариты складирования грузов, подъездные пути и т.п.;

¾      мероприятия по безопасному производству работ на участке, где установлен кран (ограждение строительной площадки, монтажной зоны и т.п.)

Расстояние по горизонтали между выступающими частями крана, передвигающегося по рельсовым путям и строениями, штабелями грузов и другими предметами, расположенными на высоте до двух метров от уровня земли и рабочих площадок 700 мм, а на высоте 1,5 метра. Расстояние по вертикали от консоли противовеса, или противовеса, расположенного под консолью башенного крана до площадок, на которых могут находиться люди 2,2 метра.

Установка стрелового крана производиться так, что при работе расстояние между поворотной частью крана при любом его положении и строениями, штабелями грузов и другими предметами 1,3 м3.

Установка и работа стрелового крана на расстоянии ближе 30 м от крайнего провода линии электропередач или воздушной электрической сети напряжением более 36В может производиться только по наряду-допуску, определяющему безопасные условия работы.

При производстве работ в охранной зоне линии электропередачи или в пределах, установленных Правилами охраны высоковольтных электрических сетей, разрывов (ПОЭС), наряд-допуск может быть выдан только при наличии разрешения организации, эксплуатирующей линию электропередачи.

Размеры охранной зоны действующей воздушной линии передач по требованиям ГОСТ 12.1.013 - 78 при величине напряжения в линии 220вТ - 25м.

В соответствии со СНиП III - 4 - 80* перемещение, установка и работа машин вблизи выемок (котлованов, траншей, канав и т.п.) с неукрепленными откосами разрешается только за пределами призмы, обрушения грунта на расстоянии, установленном проектом производства работ. Расстояние от основания откоса до ближайшей опоры 1,5м.

При размещении строительных машин определяются и обозначаются на СГП зоны, в пределах которых постоянно или потенциально действуют опасные производственные факторы. Размеры этих опасных зон определяются на основании СНиП Ш - 4 - 80* и должны быть ограждены и обозначены знаками безопасности и надписями установленной формы.

К зонам постоянно действующих опасных производственных факторов, связанных с работой монтажных и грузоподъемных машин ( опасные зон работы машин), относятся места, над которыми происходит перемещение грузов грузоподъемными кранами. Радиус границы этой зоны определяется выражением:

0 = Rр +Bмакс +P, (7)

где Rр - максимальный рабочий вылет стрелы для башенных кранов и для стреловых, оборудованных устройством, удерживающим стрелу от падения; или длина стрелы для стреловых кранов, необорудованных устройством, удерживающим стрелу от падения;

Вмакс - максимальный размер поднимаемого груза;

Р- величина отлёта грузов при падении, устанавливаемая в соответствии со СНиП III - 4 - 80*

0 =35+10+10=55м.

Эта зона (зона постоянно действующих производственных факторов) во избежание доступа посторонних лиц должна быть ограждена защитными ограждениями, удовлетворяющим ГОСТ 23407 - 78. Ограждения инвентарные строительных площадок и участков производства работ.

К зонам потенциально действующих опасных производственных факторов относятся участки территории вблизи строящегося здания ( сооружения) и этажи ( ярусы) здания и сооружения в одном захватке, над которыми происходит монтаж ( демонтаж) конструкций или оборудования ( монтажная зона ). Размер этой зоны определяется СНиП III - 4 - 80* Минимальное расстояние отлета груза 10м. Она ограждается сигнальными огражденьями, удовлетворяющими ГОСТ 23407 - 78. В этой зоне можно размещается только монтажные механизмы, включая место, ограниченное ограждением подкрановых путей. Складировать материалы здесь нельзя. Для прохода людей в здания назначаются определенные места, обозначенные на СГП и оборудование навесами в соответствии с п. 2.25 СНиП III - 4 - 80* с вылетом не менее 2 м под углом 70...75 к стене.

Рабочая зона крана, или зона, обслуживаемая краном, - площадь, в любую точку которой может опуститься крюк крана. Граница этой зоны определяется как огибающая траекторий движения крюка крана при максимальном рабочем вылете стрелы.

В стесненных условиях производства работ возникает необходимость введения ограничений (принудительного или условного характера), обеспечивающих выполнение требований безопасности производства работ и эксплуатации машин.

Условные ограничения полностью рассчитаны на внимание крановщика, стропальщика и монтажников. Условные ограничения показывают на местности хорошо видимыми сигналами: днем красными флажками, в темное время суток - красными фонарями или другими ориентирами, которые предупреждают крановщика о приближении крюка к границе запрещенного сектора.

Принудительные ограничения осуществляются установкой датчиков и концевых выключателей, производящих аварийное отключение крана в заданных пределах и не зависит от действия крановщика. При постановке концевых выключателей ограничителя поворота башни (стрелы) и перемещения крана необходимо учитывать величину тормозного пути крана Lт и поворота стрелы ( примерно 2....3 градуса).

Сектора и области ограничений должны быть привязаны к оси движения крана или к постоянным объектам строительной площадки.

Устанавливается длина рельсового пути L по формуле

L= n*6,25>= L+B+2*LT+2*Lтуп, м, (8)

где L - расстояние между крайними стоянками крана; - база крана; T- величина тормозного пути, определяемая по паспорту (LT = 1,5 м); туп -длина рельса, необходимая для постановки инвентарного тупика (≈ 0,5 м); -количество полузвеньев рельсового пути;

L= n*6,25>=31.25+1+2*1.5+2*0.5

*6.25> 36.25

3.3    Приобъектные склады

Приобъектные склады организуются на строительных площадках для временного хранения материалов, конструкций, технологического оборудования в объеме, обеспечивающем непрерывность строительно-монтажных работ на данном объекте при прерывистом характере поставок материально-технических ресурсов. Склады приняты открытые.

Открытые склады (складские площадки) являются основным типом приобъектных складов. Они предназначены для хранения материалов, не боящихся солнечной радиации и атмосферных воздействий.

Проектирование складов рекомендуется вести в следующей последовательности:

) определение запасов основных строительных материалов и конструкций;25

) выбор типов и конструкции складов;

) размещение складов на строительной площадке;

Объем производственного материалов рассчитывается по расчетным нормативам

Рсклобщ/Т*n*l*m, (9)

где Т-продолжительность потребления материала, определяется по календарному плану,

Робщ - общее количество материала ,необходимое для выполнения работы в период времени Т,

n - норматив запаса материала на складе в днях потребления,

l - коэффициент неравномерности поступления материалов и изделий на склады строительства, зависит от местных условий снабжения и может применяться для материалов, поставляемых автомобильным и железнодорожным транспортом равным 1,1, а поставляемых водным транспортом - 1,2,

m - коэффициент неравномерности потребления материалов и изделий, принимаемый равным 1,3.

Рскл=9922.3/146*15*1.1*1.3=3.17

Площадь склада зависит от вида, способа хранения, количества материала и состава обслуживающих производств (сортировка, затаривание, взвешивание, комплектация и др.).

Для основных материалов и изделий расчет площади склада S м2 производят по удельным нагрузкам

S=Pскл*q, (10)

где q - норма площади пола склада на единицу складируемого ресурса, принятая по расчетным нормативам.

Результаты по расчету складских помещений сводятся в таблицу 5.

Таблица 5.

Наименование  материала, конструкций

Продолжительность потребления,дн.

Объем потребления

Запас материала

Площадь склада




Ед. изм.

Кол-во

Норм.дн.

расчетный

На ед. матер.

всего

1

Сваи одиночные длиной 12м.

22

шт

237

5

4

1,09

4,36

2

Плиты перекрытия

7

шт

223

5

4

5,7

22,8

3

Кирпич

41

м3

1600,7

5

5

2,5

50,07

4

Оконные и дверные блоки

3

м2

333,3

10

3

1

99,9


Открытые склады располагаются в зоне действия монтажного крана. При необходимости организовать склад вне рабочей зоны монтажного крана выбор места его расположения производится исходя из условий строительной площадки, удобства и безопасности подъезда к ней. При необходимости укрупнительной сборки конструкции склады отправочных марок и элементов конструкций размещают в рабочей зоне крана, обслуживающего площадку укрупнительной сборки.

Площадки складирования должны быть ровными с уклоном не более пяти градусов для водоотвода. При недостаточной несущей способности грунта предусмотрено поверхностное уплотнение и подсыпка из щебня и песка толщиной 10 см. Участки складской площадки, на которые разгружают материалы, непосредственно с транспорта выполняются той же конструкции что и временные дороги.

Похожие работы на - Проектирование организации строительства зданий



Не нашли материал для своей работы?
Поможем написать уникальную работу
Без плагиата!
