Экономическая эффективность модернизации оборудования

  • Вид работы:
    Курсовая работа (т)
  • Предмет:
    Эктеория
  • Язык:
    Русский
    ,
    Формат файла:
    MS Word
    69,8 Кб
  • Опубликовано:
    2014-03-20
Вы можете узнать стоимость помощи в написании студенческой работы.
Помощь в написании работы, которую точно примут!

Экономическая эффективность модернизации оборудования

1. Технико-экономическая характеристика цеха

Прокатное производство является завершающим в металлургическом цикле, поскольку выпускает готовую продукцию завода, поэтому предъявляются требования по своевременному выполнению заказов, комплектованию отгружаемой продукции.

Прокатное производство включает получение полупродукта в обжимно-заготовочных цехах и различных видов проката на сортопрокатных, листопрокатных, колесопрокатных, шаропрокатных, трубопрокатных и других станах. Прокат более высокого класса получают на станах холодной прокатки.

Сортамент проката труб весьма разнообразен. Это требует соответствующего парка сменного оборудования (валков, арматуры, и инструмента), рационального его использования, остановок для перевалки валков в связи с переходом к производству нового вида проката. Структура производственного процесса и производительность станов значительно изменяется при прокатке разных видов проката.

Процесс в прокатных цехах имеет физико-механический характер, как правило, его можно непосредственно наблюдать, что позволяет использовать методы технического нормирования для его изучения. Процесс прокатки характеризуется высокими скоростями, небольшой продолжительностью рабочих циклов и частой их повторяемостью. В связи с этим малейшие потери времени в каждом цикле вызывают значительное снижение производительности станов. Так, превышение длительности каждого цикла прокатки на блюминге на 3-4 сек равнозначно потере 100-400 тыс. т блюмов в год.

Получению проката предшествует обработка металла на различных агрегатах и производственных установках (нагрев в колодцах, методических, камерных и других печах, прокатка на станах различной конструкции, резка на ножницах и пилах, правка на роликоправильных машинах и прессах) и уборка рольгангами, кранами, тележками и т.д.

Производительность агрегатов и участков неодинакова и по-разному изменяется при изменении сортамента проката. Это требует четкой согласованности и синхронизации работы всех участков и агрегатов цеха.

Основным агрегатом в прокатном цехе является прокатный стан. Назначение остальных участков - обеспечить бесперебойную работу стана, полнее использовать его мощности.

Прокатное производство характеризуется также поточностью обработки, большими масштабами производств, наличием большого количества сложного оборудования, высокой капиталоемкостью и энергоемкостью, а также большой долей заданного в себестоимости продукции.

Все перечисленные особенности прокатного производства требуют решения большого комплекса вопросов по его организации и планированию для обеспечения наиболее полного использования оборудования, экономии материальных и трудовых затрат при производстве проката.

2. Экономическое обоснование модернизации

Основанием для выбора исходных данных, необходимых для расчета экономической эффективности, является технико-экономическая характеристика действующего и нового оборудования.

Экономическая эффективность определяется на основании следующих показателей, поддающихся количественному измерению и денежной оценке:

а) годовой выпуск продукции;

б) себестоимость продукции;

в) затраты, необходимые для осуществления технического мероприятия.

Если эта величина в цехе не рассчитана, следует подобрать исходные данные для ее определения. Методика расчета изложена в следующем разделе;

г) производительность труда (выработка продукции на одного рабочего или высвобождение рабочих);

д) удельный расход сырья, материалов, топлива, энергии;

е) улучшение качества продукции (сортность, количество брака и т.п.)

Расчет экономической эффективности должен основываться на достоверных и легко проверяемых данных.

Себестоимость продукции, являясь синтетическим показателем, характеризует уровень эффективности использования всех элементов производственного процесса. Снижение себестоимости является основным источником дополнительной прибыли предприятий. В черной металлургии при данном техническом уровне и масштабах производства основные пути снижения себестоимости металлургической продукции следующие:

улучшение использования сырья, материалов, топлива, энергии, сменного оборудования и инструмента, то есть снижение удельных норм расхода;

улучшение использования производственных мощностей, установленных металлургических агрегатов и другого оборудования;

повышение качества и сортности продукции;

рост производительности труда;

повышение степени использования отходов, возвратов и побочной продукции;

совершенствование организации производства и управления.

Внедряемое оборудование разработано на основании передовых в технико-экономическом отношении аналогов и современных достижений науки и техники. Оно позволяет:

улучшить сортамент выплавляемых марок стали;

увеличить объемы выплавок в год;

улучшить технологию выплавки обработки и разливки стали;

снизить себестоимость продукции

3. Расчет среднемесячной заработной платы на одного рабочего

Таблица 1 - Штат, разряды, тарифные ставки

Профессия

Кол-во рабочих в бригаде, чел.

Разряды

Группа по оплате

Часовая тарифная ставка одного рабоч. руб. коп.

Режим работы



По ЕТКС

Для оплаты



Прод. раб. смены, час.

График работы

Вальцовчик

2

7

8

45,63


8,0

Непрер.

Сортировщик-сдатчик

1

6

7

41,49


8,0

Непрер.

Стропольщик

2

5

6

37,37


8,0

Непрер.

Всего по бригаде

5








Оплата труда.

Основная заработная плата каждому рабочему начисляется индивидуально путем умножения часовой тарифной ставки на отработанное время в часах за месяц.

Доплата производится при условии выполнении полного объема работ.

Доплата за недоштат начисляется в целом на бригаду, определяется как разница между плановым и фактическим тарифным фондом бригады за месяц.

Плановый тарифный фонд бригады определяется умножением средней часовой бригадной тарифной ставки на количество часов работы бригады по графику.

Одному рабочему в бригаде производится доплата в размере 10% тарифной ставки за работу на погрузчике по очистке газоосадительной камеры.

Премирование.

Премирование рабочих бригады производится по показателям:

За производство годной жидкой стали за месяц (в среднем 4-м сменным бригадам) до 600 тонн за смену - 10% премии, за каждые 2 тонны свыше 600 тонн - дополнительно 1% премии.

Максимальный размер премии по данному показателю 50% (680 тонн за смену). Премия по данному показателю начисляется при условии выполнении плана по производству стали по цеху за месяц.

За выполнение сменных заданий старшего мастера - 30% премии.

За состояние культуры производства на закрепленной территории

·        удовлетворительно - 10%

·        неудовлетворительно - 0%

Максимальный размер премии 90% к тарифу бригады.

Определяем среднечасовую расчетную ставку tср.час, руб.;


где tср.час - среднечасовая расчетная ставка, руб.;

ti - часовая тарифная ставка рабочего i - того разряда, руб.;

ni - количество рабочих по i - тому разряду;

Определяем заработную плату по тарифу Зt, руб.;


где Зt - заработная плата по тарифу, руб.;

Вг - количество рабочих часов в год, час;

Определяем доплату за работу в ночные часы Зн, руб.;


где Зн - доплата за работу в ночные часы, руб.;

Вн - количество ночных часов, час;


Вн=634 час

Определяем доплату за переработку графика Зпер, руб.;


где Зпер - доплата за переработку графика, руб.;

Вперер - количество переработанных часов, час;

Определяем доплату за праздничные дни Зпр, руб.;


где Зпр - доплата за праздничные дни, руб.;

Впр - количество праздничных часов, час;

Определяем премию П, руб.;


где α - максимальный размер премии 90% к тарифу бригады;

П - премия, руб.;

Определяем основную заработную плату с уральским коэффициентом Зосн, руб.;


где Зосн - основная заработная плата с уральским коэффициентом;

Определяем дополнительную заработную плату Здоп, руб.;

Здоп=0,15*Зосн, (8)

где Здоп - дополнительная заработная плата, руб.;

Здоп=0,15*193937,702=29090,7 руб.

Определяем ФОТ годовой ФОТгод, руб.;


где ФОТгод - годовой ФОТ, руб.;

Определяем среднемесячную заработную плату Зср.мес, руб.;


где Зср.мес - среднемесячная заработная плата, руб.;


4. Расчет затрат на внедрение

Для определения затрат на внедрение необходимо рассчитать все затраты, связанные с внедрением технического мероприятия, а именно: затраты на изготовление (или модернизацию), доставку и монтаж оборудования.

Затраты на внедрение технологического и подъемно - транспортного оборудования рассчитываются по формуле:

Кт - коэффициент, учитывающий транспортно - заготовительные расходы (принимается 0,03-0,8);

Кс - коэффициент учитывающий затраты на монтаж и освоение (принимается 0,06-0,15);

Кф - коэффициент учитывающий затраты на сооружение фундамента (принимается 0,03-0,15);

При внедрений сложного оборудования рассчитывается смета затрат на сооружение фундаментов, монтаж и освоение.

Объем освоенных капвложений по данным завода составил 18724,38:

- на приобретение комплекса оборудования непрерывной 4-х клетевой группы 320х600 с элементами приводов , 16718,2 тыс. руб.;

на строительно-монтажные работы:

с привлечением подрядных организаций, 1241,4 тыс. руб.;

хоз. способом, 1817 тыс. руб.;

на проектные работы, 688,4 тыс. руб.;

прочие затраты, 61,4 тыс. руб.;

проектирование электроприводов и СУРС, 2700 тыс. руб.;

поставка электроприводов клетей (3 шт.), 14720 тыс. руб.;

поставка датчиков петли (5 шт.). Поставка НКУ, 1000 тыс. руб.;

поставка СУРС и САР (шкаф с контроллером, пульт, АРМ), 1450 тыс. руб.;

поставка сопряженного электрооборудования на клети №№1-3 и запчастей;

электромонтажные работы на приводе клетей №№1-3, 800 тыс. руб.;

пуско-наладочные работы по установке клетей №№1-3, 100 тыс. руб.;

накладка приводов клетей, СУРС и САР, 3000 тыс. руб.;

электромонтажные работы по внешнему электроснабжению подстанции №3, 900 тыс. руб.;

пожарная сигнализация и пожаротушение, 150 тыс. руб.;

выполнение работ по ревизии оборудования клетей №№1-3, 150 тыс. руб.;

Итого: 47396,4 тыс. руб.

5. Определение годовой экономии

а) путем сравнения калькуляции себестоимости единицы продукции до и после внедрения новой техники или модернизации действующего оборудования;

б) в результате сравнения отдельных статей калькуляции себестоимости, которые изменились в связи с внедрением технического мероприятия.

При этом следует учитывать и повышение и понижение затрат в перспективе по сравнению с существующим положением.

а) экономия на снижения потерь металла в обрезь, при увеличении длины (и массы) заготовки (экономия расходов на переделы при повторной обработке):

где 127200 - годовой объем производства стана, т/год;

,0195 - снижение технологически установленной обрези, т/т;

,22 - переменные расходы на передел мартеновского цеха, руб./т;

,18 - переменные расходы на передел крупносортного цеха, руб./т;

,89 - переменные расходы на передел стана 320 сортопрокатного цеха, руб./т:

,166 - расходный коэффициент мартена, т/т;

,19 - расходный коэффициент в крупносортном цехе, т/т.

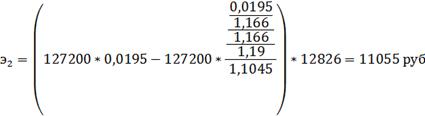

Дополнительная выручка от реализации проката, не теряемого в обрезь на переделах при повторной обработке:

где 12826 - цена проката со стана 320, руб./т;

1,1045 - расходный коэффициент стана 320 сортопрокатного цеха, руб./т.

Дополнительная выручка от перевода части заказов со стана 850 на стан 320 (в части марганцовистых марок стали без учета обточенного проката внутреннего рынка и экспортного металла с высоким содержанием марганца):

где 13554 цена арматурного проката со стана 320, руб./т;

- переменная часть себестоимости арматурного проката со стана 320, руб./т;

- цена марганцовистого проката со стана 850, руб./т;

- переменная часть себестоимости марганцовистого проката со стана 850, руб./т;

6815 - объем переводимого количества заказов со стана 850, т/год;

Общая годовая экономия составляет



6. Расчет эксплуатационных расходов

Эксплуатационные расходы рассчитываются только по оборудованию, которое относится к основным фондам. Они определяются следующим образом:

а) амортизационные отчисления на вновь вводимые основные фонды. Размер годовых амортизационных отчислений выраженный в% от первоначальной стоимости основных фондов, называется нормой амортизации. Размер годовых амортизационных отчислений определяется по формуле:


где А - размер годовых отчислений, руб.;

Ко - затраты на внедрение новой технике или на модернизацию

действующего оборудования

Но - норма амортизационных отчислений - (10%);

б) налог на имущество


в) расходы на текущие ремонты и содержание основных средств, дополнительные расходы электроэнергии, смазки и др. - от 2,5% до 10% от стоимости оборудования, т.е.


Сумма всех эксплуатационных расходов определяется следующим образом:

 (16)

где Рэкспл - эксплуатационные расходы, руб.;

Н - налог на имущество, руб.;

А - амортизационные отчисления, руб.;


7. Расчет экономической эффективности

Экономическая эффективность определяется путём сопоставления годовой экономии и затрат на содержание оборудования. Экономическая эффективность определяется следующим образом:

окупаемость модернизация экономический затрата

 (17)

где Ээф - экономическая эффективность, руб.;

, руб.;

Рэкспл - сумма всех эксплуатационных расходов, руб.;


8. Расчет срока окупаемости

Если затраты на внедрение не связаны с увеличением стоимости основных производственных фондов, срок окупаемости не рассчитывается. В этом случае затраты на внедрение, как правило, невелики; эффект, получаемый от внедрения этих мероприятий, значительно превышает величину затрат на внедрение, поэтому необходимость в расчёте срока окупаемости отпадает.

Срок окупаемости затрат определяется, если затраты на внедрение увеличивают стоимость основных производственных фондов.

Срок окупаемости определяется по формуле:


где Ток - срок окупаемости, число лет или месяцев;

Ко - затраты на внедрение;

Эг - годовая экономия за минусом эксплуатационных расходов.

Для чёрной металлургии принято, что нормативный срок окупаемости не должен превышать 7 лет, т.е. затраты на внедрение должны быть возмещены за счёт экономии за 7 лет.

9. Расчёт коэффициента экономической эффективности

Как величина обратная сроку окупаемости определяется коэффициент эффективности:


где Е - коэффициент экономической эффективности

Ээф - экономическая эффективность

Ко - затраты на внедрение, руб.;

Коэффициент эффективности не должен быть ниже нормативного, установленного для предприятий чёрной металлургии, а именно: на каждый рубль вложений необходимо получить не меньше 15 копеек экономии.

Срок окупаемости и коэффициент эффективности являются также важными показателями, применяемыми для оценки разных вариантов мероприятий с различной суммой затрат на их внедрение. Расчёт экономической эффективности должен обеспечить выбор наиболее рационального решения из всех возможных.

Выводы

Чем выше коэффициент эффективности и ниже срок окупаемости, тем эффективнее внедряемое мероприятие.

По приведенным расчетам срок окупаемости ниже нормативного (2,7<7), а коэффициент эффективности выше нормативного (0,37>0,15), значит предлагаемые мероприятия экономически эффективно.

Список литературы

1.     Бельгольский Б.П., Бень Т.Г., Зайцев Е.П. и др. «Экономика, организация и планирование производства на предприятиях черной металлургии» - М.: Металлургия, 1982 - 416 с.

2.      Банный Н.Т., Банный Д.Н. Технико-экономические расчеты в черной металлургии - М.: Металлургия, 1979 - 390 с.

.        Методические указания по выполнению курсовой работы.
