Расчет норм труда и заработной платы на погрузочно-разгрузочные работы

  • Вид работы:
    Курсовая работа (т)
  • Предмет:
    Менеджмент
  • Язык:
    Русский
    ,
    Формат файла:
    MS Word
    475,59 Кб
  • Опубликовано:
    2013-08-06
Вы можете узнать стоимость помощи в написании студенческой работы.
Помощь в написании работы, которую точно примут!

Расчет норм труда и заработной платы на погрузочно-разгрузочные работы

Федеральное агентство морского и речного транспорта

Федеральное бюджетное образовательное учреждение высшего профессионального образования

«Санкт-Петербургский государственный университет водных коммуникаций»








Курсовая работа

по дисциплине: Организация, нормирование и оплата труда

на тему: Расчет норм труда и заработной платы на погрузочно-разгрузочные работы








Выборг, 2012

. Индивидуальное задание



Цель курсовой работы - на основе индивидуальных исходных данных составить технологические схемы погрузки (выгрузки) груза, дать характеристику организации труда и состава работ по каждой операции перегрузочного процесса, рассчитать нормы на погрузочно-разгрузочные работы двумя способами и размер заработной платы, произвести распределение заработка между членами комплексной бригады.

Состав курсовой работы. Курсовая работа включает в себя выполнение следующих разделов:

1)      Расчет норм труда на погрузочные работы.

2)      Организация труда докеров-механизаторов.

)        Расчет заработной платы.

)        Распределение заработной платы.

Индивидуальное задание.

Исходные данные для расчета норм труда на перегрузку тарно-штучных грузов

№ инд. задания

наименование груза

класс груза

масса 1 места груза, кг

кол-во мест на поддоне

Расстояние перемещения груза






краном

погрузчиком






высота подъема (опуск.) над судном, м

высота подъема (опуск.) над  причалом, м

угол пово- рота, град

к складу (или обратно), м

К вагону (или обратно), м

34

Цемент в пакетах

М-Ц

50

48

8

2

160

170

90



Исходные данные для расчета труда на перегрузку навалочных грузов

№ инд. задания

наименование груза

вариант работ

тип трюма

высота подъема (опуск.) над

угол поворота, град

Емкость грейфера, м³





судном, м

причалом, м



34

Рудо-железный колчедан

Судно-вагон

I

7

3

160

3,2

2. Расчет норм труда на погрузочно-разгрузочные работы тарно-штучных грузов

.1 Разработка технологий перегрузочного процесса

Погрузка (выгрузка) груза по каждому варианту работ может осуществляться по различным технологическим схема. Технологические схемы устанавливаются исходя из типа трюма судна, типа перегрузочных машин, используемых в перегрузочном процессе, вариантов работ и условий пакетирования груза при его перевозке и складировании в порту. Количество технологических схем принимается по числу типов судов (трюмов).

Таблица 3 Операции перегрузочного процесса и их обозначения

Наименование операции перегрузочного процесса

Обозначение операции перегрузочного процесса в технологической схеме

1

Судовая

Трюм

2

Фронтальная

Кран

3

Передаточная

Причал

4

Транспортная

Погрузчик

5

Вагонная

Вагон


Таблица 4 Исходные данные для установления технологических схем при перегрузке тарно-штучных грузов

Последняя цифра  индивид. Задания

Вариант  перегрузочных работ

Пакетный способ перевозки и складирования груза

Использование  автопогрузчика

4

судно-вагон

В судах

да



Технологические схемы для различных типов судов

·        трюм I(пакет)- кран - причал - погрузчик - вагон

·        трюм II(пакет)- кран - причал - погрузчик - вагон

·        трюм III(пакет)- кран - причал - погрузчик - вагон

·        трюм IV(пакет)- кран - причал - погрузчик - вагон

Схема механизации


Технологические схемы погрузки (выгрузки) груза определяют:

o   направление перемещения груза;

o   состав операций перегрузочного процесса;

o   способ их выполнения (механизированный или ручной);

o   тип перегрузочной машины, используемой для выполнения данной операции перегрузочного процесса (кран, автопогрузчик);

o   пакетирование груза при его перевозке в порту.

В технологической схеме после названия подвижного состава, в котором осуществляется перевозка груза, при перевозке груза пакетами на поддонах в скобках указывается «пакеты». Под «пакетами» понимается поддон с погруженными на него ящиками, мешками или грузом в другой упаковке.

При составлении технологической схемы должно соблюдаться основное правило: характер механизации и вид пакетирования груза указываются в скобках; если таких указаний нет, то операция осуществляется вручную, а груз не пакетирован.

Содержание работ по операциям перегрузочного процесса

Техноло-гические схемы

Операции перегрузочного процесса


судовая

Фрон-таль ная

передаточная

Транспор-тная

Вагонная

Трюм I- кран - причал - погрузчик - вагон (пакетами)

Кран подает в трюм судна раму с подвешенными на ней двенадцатью щипково-дисковыми захватами. В трюме двое рабочих принимают захваты, разводят каждый из них и накладывают на ушивку мешка. После закрепления всех захватов на мешках один из рабочих, подает команду на подъем.

Перемещение груза из трюма судна на причал; перемещение порожнего ГЗУ с причала в трюм

На рампе (или стропах-рампах) устанавливают кантователи. Мешки подаются краном в кантователь. Двое рабочих, находящихся на рампе, направляют в каждое из гнезд кантователя по 6 мешков, подвешенных к захватам. Мешки размещают у наклонной гребенчатой сумки кантователя. Гнезда кантователя разделены диафрагмой. После установки груза в гнезда рабочие освобождают захваты. Рабочий-сигнальщик подает команду на подъем порожних захватов и перенос их в трюм. После подъема порожних захватов рабочие освобождают защелку кантователя и под действием веса груза гребенчатая стенка с мешками принимает горизонтальное положение. При работе на складе мешки из кантователя извлекают электропогрузчиком и укладывают по два на гребенчатый поддон размером 1500 х 1500 мм.

Электропогрузчики, оснащенные многоштыревыми захватами и сталкивателями, забирают мешки из кантователя и отвозят их в вагоны к месту укладки. Зазор между рампой и вагоном перекрывается металлическим переходным мостиком. Для предотвращения поломок пола вагона доски, которые примыкают к дверным проемам, перекрывают стальными листами толщиной 5 мм, размером 1500 х 1500 мм.

Водитель электропогрузчика опускает мешки на пол вагона или на штабель и включает механизм сталкивателя, на первом этапе загружают одну сторону вагона. Загрузка производится рядами в 4 яруса. Каждый последующий ряд заполняют после полной загрузки предыдущего ряда. Пакеты размещают так, чтобы широкая сторона оказалась поперек оси вагона. После загрузки одной стороны вагона до дверного проема в той же последовательности загружают другую сторону вагона. На последнем этапе загружают участок вагона у дверного проема.

Трюм II (пакетами) - кран - причал - погрузчик - вагон (пакетами)






Трюм III (пакетами) - кран - погрузчик - вагон (пакетами)

Кран подает в трюм судна раму с подвешенными на ней двенадцатью щипково-дисковыми захватами. В трюме двое рабочих принимают захваты, разводят каждый из них и накладывают на ушивку мешка. После закрепления всех захватов на мешках один из рабочих, назначаемый сигнальщиком, подает команду на подъем.

то же, но с до-бавлением си- гнальщика для координации действий крановщика и рабочих




Трюм IV (пакетами) - Кран - погрузчик - вагон (пакетами)

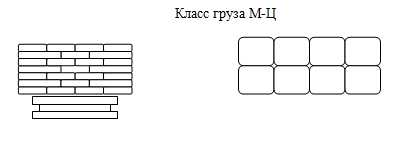

Класс груза М-Ц



Судовая операция - выгрузка. Портовые рабочие укладывают мешки на поддоны, формируют пакеты. Сформированный пакет с заведенными траверсами по команде сигнальщика выносится из трюма, при этом рабочие должны находиться вне зоны проноса груза (в подпалубном пространстве). В трюме груз выбирается с углублением не более 6 мешков. При выгрузке из полуоткрытых трюмов добавляется 1 погрузчик, который во время опускания пакета в трюм должен находиться в безопасной зоне. Свес с поддона в сторону не должен превышать 50-100 мм.

Передаточная операция. По команде старшего звена подъем опускается на причал, где производится отстропка. Затем старший звена дает команду крановщику “на подъем”.

Транспортная операция. Погрузчик берет на вилы 1-2 пакета, отклоняет раму грузоподъемника назад, поднимает вилы над землей не выше чем на 0,3 м и транспортирует в отведенное для складирования место со скоростью не более 6 км/ч. Резкое торможение запрещается.

Вагонная операция. Водитель погрузчика опускает мешки на пол вагона или на штабель и включает механизм сталкивателя, на первом этапе загружают одну сторону вагона. Загрузка производится рядами в 4 яруса. Каждый последующий ряд заполняют после полной загрузки предыдущего ряда. Пакеты размещают так, чтобы широкая сторона оказалась поперек оси вагона. После загрузки одной стороны вагона до дверного проема в той же последовательности загружают другую сторону вагона. На последнем этапе загружают участок вагона у дверного проема.

Особые указания по технике безопасности

1.      перед началом работы портовые рабочие должны быть проинструктированы по технике безопасности.

.        перед началом работ необходимо проверить исправность такелажа.

.        разворот пакета производить багром или оттяжкой.

.        на высоте более 3 м к краю штабеля ближе, чем на 1,5 м, не подходить.

.        при механизированной укладке принимать груз со стороны, обращенной к середине штабеля.

.        при подъеме и спуске со штабеля использовать переносные лестницы и стремянки.

.        Запрещается вытаскивать груз из нижних рядов штабеля, пока не будет разобран верхний ряд, также оставлять отдельные места груза в неустойчивом положении.

.        Укладывать мешки на поддон в перевязку.

9.      Сигналы крановщику подаются только по знаковой сигнализации.



Таблица 4 Такелаж и приспособления

Наименование такелажа и приспособлений

Грузоподъемность, т

Количество ед., шт.

Подвеска крановая для поддонов № 4

3

1

Уравновешенный крановый захват

3

1

Двух гачковый захват для строплент № 2

3

1

Поддоны

3

по потр.

Цапка ручная для мешковых грузов

-

по потр.

Багры (оттяжки)

-

2

Доски, (бруски) 150 х 150 мм

-

по потр.

Прокладки

-

по потр.

Приставная лестница

-

2

Количество мест и размещение груза на поддоне

.2 Определение продолжительности циклов и количества машин в механизированной перегрузочной установке

Перегрузочные работы осуществляются перегрузочными установками, состоящими из портального крана грузоподъемностью 5 т и автопогрузчика грузоподъемностью 3 т. Ведущей машиной перегрузочной установки является кран.

Продолжительность цикла крана при перегрузке штучных грузов рассчитывается по формуле:

Тц.к = tз.г + tпер.г + tот.г + tз.п + tпер.п + tот.п + tпер.г.у

где: tз.г, tот.г - время на застропку, прием, установку и отстропку груза;з.п, tот.п - время на застропку, прием, установку и отстропку порожнего поддона; пер.г, tпер.п - время на перемещение (подъем, поворот, опускание) краном груза или грузозахватного устройства (порожнем);

tпер.г.у - перемещение грузозахватного устройства крана от порожнего (груженого) к груженому (порожнему) поддону;

Расчет осуществляется для каждого типа трюма в отдельности.

I) Тц.к = 26 + 32 +39 + 13 + 29 + 9 + 12 = 160(c)) Тц.к = 27 + 32 + 39 + 13 + 29 + 9 + 14 = 163(c)) Тц.к = 28 + 32 + 39 + 13 + 29 + 8 + 16 = 165(c)) Тц.к = 28 + 32 + 39 + 13 + 29 + 8 + 18 = 167(c)

Для данного варианта перегрузочных работ цикл погрузчика состоит из соответствующих элементов:

Тц.п = tз.г + tх.г + tу.г + tр + tз.п + tр.п + tу.п + tр + tр.г + tх.п,

где: tз.г, tз.п - нормативы времени на захват груза (груженого поддона) и порожнего поддона (18, 15);х.г, tх.п - нормативы времени хода с грузом и без груза (порожнем), включающие время на разворот погрузчика (62, 54); р.г, tр.п - нормативы времени на разворот погрузчика с груженым и порожним поддонами (17, 15); р - норматив времени на разворот погрузчика без груза после установки груза или порожнего поддона (17); у.г, tу.п - нормативы времени на установку груза (груженого поддона) и порожнего поддона (24,2, 49,5).

Тц.п = 18+62+49,5+17+15+15+24,2+15+17+54 = 286,7 (с)

Необходимое количество погрузчиков для выполнения перегрузочных работ определяется исходя из условий полного использования производственных возможностей крана:

п = Тц.п / Тц.кп = 286,7 / 160 = 1,79 ≈ 2 п = 286,7 / 163 = 1,75 ≈ 2 п = 286,7 / 165 = 1,73 ≈ 2 п = 286,7 / 167 = 1,71 ≈ 2

2.3 Определение состава комплексной бригады докеров-механизаторов

Состав рабочих комплексной бригады, обслуживающей данный перегрузочный процесс, определяется необходимым (расчетным) количеством рабочих на всех операциях перегрузочного процесса.

Судовая операция выполняется докерами-механизаторами, численность которых при перевозке груза в трюме судна пакетами на поддоне определяется по нормативам численности: (2 человека выполняют застропку и отстропку пакетов грузов.)

Для судов III и IV типов при пакетной перевозке грузов в судне на выполнение судовой операции добавляется один водитель трюмного электропогрузчика для перемещения пакетов груза из подпалубного пространства к просвету люка или обратно.

Трюм I mс = 2 чел.,

Трюм II mс = 2 чел.,

Трюм III mс = 3 чел.,

Трюм IV mс = 3 чел..



Фронтальная операция (по управлению портальным краном) выполняется одним крановщиком ().

Для судов III и IV типов на выполнение фронтальной операции добавляется сигнальщик для координации действий крановщика и рабочих в трюме.

Трюм I mф = 1 чел.,

Трюм II mф = 1 чел.,

Трюм III mф = 2 чел.,

Трюм IV mф = 2 чел..



Передаточная операция на причале (рампе склада) выполняется двумя докерами-механизаторами, осуществляющими функции стропальщиков, т.е. .

Трюм I mпер = 2 чел.,

Трюм II mпер = 2 чел.,

Трюм III mпер = 2 чел.,

Трюм IV mпер = 2 чел..

Численность рабочих, осуществляющих управление автопогрузчиками (транспортная операция), равна числу автопогрузчиков в перегрузочной установке для данной технологической схемы: .

Трюм I mтр = 2 чел.,

Трюм II mтр = 2 чел.,

Трюм III mтр = 2 чел.,

Трюм IV mтр = 2 чел..

Численность рабочих вагонной операции при перегрузке пакета груза рассчитывается по формуле:

Тзв.в. = tз(р) + tз(у).г + tр + tз(у).п=480+24,2+17+13 = 534,2 сек.

Трюм I mв = 534,2/160 = 4 чел.,

Трюм II mв = 534,2/163 = 4 чел.,

Трюм III mв = 534,2/165 = 4 чел.,

Трюм IV mв = 534,2/167 = 4 чел..

Состав комплексной бригады на одну перегрузочную установку для каждой технологической схемы погрузки, выгрузки груза определяется необходимым количеством рабочих (крановщиков, водитель погрузчика, стропальщики, рабочие на загрузке, разгрузке поддонов) для всех операций перегрузочного процесса:

mр=mc+mф+mпер+mтр+ mв

Трюм I mр = 2+1+2+2+4 = 11 чел.,

Трюм II mр = 2+1+2+2+4 = 11 чел.,

Трюм III mр = 3+2+2+2+4 = 13 чел.,

Трюм IV mр = 3+2+2+2+4 = 13 чел..

2.4 Расчет норм труда на погрузочно-разгрузочные работы



Первый способ расчета норм

Комплексную сменную норму выработки (т/смену) на погрузку (выгрузку) груза машинами циклического действия определяют по формуле:

Нвыр = (60q ×Топ)/Тц.в ,

где q - масса подъема груза, т;

Топ - оперативное время, мин;

Тц.в - продолжительность цикла ведущей (фронтальной) машины, с.

Оперативное время определяется по формуле:

Топ. = Тсм. - (Тпз. + Тоб. + Тотл. + Тпт. + Тв.оп.)

где:

Тпз. об. отл.пт. - затраты времени соответственно на подготовительно-заключительные работы, обслуживание рабочего места, отдых и личные надобности рабочих и технологических перерывов, мин.

Тв.оп. - время вспомогательных операций, мин.

Рассчитывается норма выработки:

Нвыр. = (60 * q * Топ.) / Тц.в.

Топ = 480 - (20+15+20+26) = 399 (мин)

q=50*48=2400 (кг) = 2,4 (т)

Нвыр. трI = (60 ×2,4×399)/160 = 359,1 (т/смена)

Нвыр. трII = (60 ×2,4×399)/163 = 352,49 (т/смена)

Нвыр.трIII = (60 ×2,4×399)/165 = 348,21 (т/смена)

Нвыр.трIV = (60 ×2,4×399)/167 = 344,04 (т/смена)

Тогда количество каждой операции составит:

nв.оп. = Нвыр / 60

где: 60 - условно принимается грузоподъемность вагона в тоннах.

в.оп. = Нвыр / 60 = 359,1/60 = 5,9 ≈ 6в.оп. = Нвыр / 60 = 352,49/60 = 5,8 ≈ 6в.оп. = Нвыр / 60 = 348,21/60 = 5,8 ≈ 6в.оп. = Нвыр / 60 = 344,04/60 = 5,7 ≈ 6

Расчет времени вспомогательных операций

Вспомогательные операции                Норматив               Количество                  Время вспо-                                                               времени на                 операций                  могательных                                                               1 операцию,                  за смену                  операций за                                                                      С                                                                     смену                                                        nв.оп (гр.2 х гр.3)

Снятие закруток с дверей вагона 70 6 420 Открывание дверей вагона 25 6 150 Переход от одного вагона к другому 60 6 360 Итого 930 с                                                                                                                                   15,5 мин


Топ = 480 - (20+15+20+26 + 15,5) = 383,5 (мин)

q=50*48=2400 (кг) = 2,4 (т)

Нвыр. трI = (60 ×2,4×383,5)/160 = 346 (т/смена)

Нвыр. трII = (60 ×2,4×383,5)/163 = 339 (т/смена)

Нвыр.трIII = (60 ×2,4×383,5)/165 = 335 (т/смена)

Нвыр.трIV = (60 ×2,4×383,5)/167 = 331 (т/смена)

После определения комплексной нормы выработки рассчитывают комплексную норму времени (чел-ч) на перегрузку 1т груза:

Нвр = (Тсмвырmр,

где Тсм - продолжительность рабочей смены, ч;

Нвыр - комплексная норма выработки, т/смен;

mр -численный состав рабочих комплексной бригады, выполняющей данный перегрузочный процесс, чел.

НврI = (8/346) × 11 = 0,25 (чел - ч/т)

НврII = (8/339) × 11 = 0,25 (чел - ч/т)

НврIII = (8/335) × 13 = 0,31 (чел - ч/т)

НврIV = (8/331) × 13 = 0,31 (чел - ч/т)

Норма машинного времени рассчитывается по формуле:

Нвр.м = Тсмвыр, машино-ч/т

Нвр.мI = 8/346 = 0,02312 (машино-ч/т)

Нвр.мII = 8/339 = 0,02359 (машино-ч/т)

Нвр.мIII = 8/335 = 0,02388 (машино-ч/т)

Нвр.мIV = 8/331 = 0,02416 (машино-ч/т)



Таблица 5 Нормы на погрузочно-разгрузочные работы

Технологические схемы

Комплексные нормы

Количество рабочих, чел.


Выработки, т/смену

времени, чел-ч/т

машинного времени, машино-ч/т

всего

В том числе по операциям






судовая

фронтальная

Передаточная

транспортная

вагонная

 всего






Стропальщики

крановщики, сигнальщики

Стропальщики

водители погрузчиков

грузчики


I

346

0,25

0,02312

346,2731

2

1

2

2

4

11

II

339

0,25

0,02359

339,2735

2

1

2

2

4

11

III

335

0,31

0,02388

335,5488

3

2

2

2

4

13

IV

331

0,31

0,02416

331,3341

3

2

2

2

4

13



Второй способ расчета норм

Второй способ предусматривает традиционный подход к расчету норм: сначала рассчитываются нормы времени, а затем - нормы выработки.

Количество этапов расчета норм то же, что и в первом способе.

Первый этап (установление технологических схем) выполняется так же, как и в первом способе.

Второй этап предусматривает расчет технической производительности, как главной перегрузочной машины (крана), так и автопогрузчиков:

Pт = 3600 × q / Тц

Pт кI = 3600 × 2,4 / 160 = 54 (т/ч)

Pт кII = 3600 × 2,4 / 163 = 53 (т/ч)

Pт кIV = 3600 × 2,4 / 167 = 51,73 (т/ч)

Ртп = 3600 х 2,4 / 286,7 = 30,13 (т/ч)

Необходимое количество автопогрузчиков в механизированной перегрузочной установке определяется исходя из условия полного использования производственных возможностей (технической производительности) ведущей машины (крана) в механизированной перегрузочной установке с округлением до большего целого числа:

nп = Pт.к / Pт.п

nпI = 54 / 30,13 = 1,79 ≈ 2

nпII = 53 / 30,13 = 1,75 ≈ 2

nпIII = 52,36 / 30,13 = 1,73 ≈ 2

nпIV = 51,73 / 30,13 = 1,71 ≈ 2



Третий этап выполняется так же, как и в первом способе.

Четвертый этап: расчет норм на механизированные погрузочно-разгрузочные работы.

Для постоянных комплексных бригад (при вписывании единого наряда на всех рабочих) рассчитывается:

а) комплексная норма времени на перегрузку 1 т груза:

Нвр = (mр / Pт.кК, чел.-ч/т,

где: mр - количество рабочих в комплексной бригаде, чел.;т.к - техническая производительность крана, т/ч;

К - коэффициент к норме времени, учитывающий затраты подготовительно-заключительного времени (tпз), времени обслуживания рабочего места (tоб), времени на отдых и личные надобности (tотл), технологические перерывы (tп.т) и времени на вспомогательные операции (tв.оп) для вагонных работ.

Этот коэффициент рассчитывается по формуле:

К = 1 / 1 - {(tпз + tоб + tотл + tпт + tв.оп)/Тсм}

К = 1/(1 - {(20 + 15 + 20 + 26 + 15,5)/480}) = 1/(1 - 0,20104) = 1 / 0,79895 = 1,251

НврI = (11 / 54)×1,251 = 0,2548 (чел.-ч/т)

НврII = (11 / 53)× 1,251 = 0,2596 (чел.-ч/т)

НврIII = (13 / 52,35)× 1,251 = 0,3106 (чел.-ч/т)

НврIV = (13 / 51,73)× 1,251 = 0,3143 (чел.-ч/т)

б) комплексная норма выработки бригады:

Нвыр = (Тсмвр) × mр, т/смену

НвырI = (8/0,2548) × 11 = 346 т/смену

НвырII = (8/0,2596) × 11 = 339 т/смену

НвырIII = (8/0,3106) × 13 = 335 т/смену

НвырIV = (8/0,3143) × 13 = 331 т/смену



Для оперативных комплексных бригад (при выписывании нарядов отдельно грузчикам и отдельно механизаторам) рассчитываются:

а) норма времени для механизатора (крановщика) ведущей машины механизированной перегрузочной установки:

Нвр.м = К / Рт.к , чел.-ч/т.

Нвр.мI = 1,251 / 54 = 0,02316 (чел.-ч/т.)

Нвр.мII = 1,251 / 53 = 0,0236 (чел.-ч/т.)

Нвр.мIII = 1,251 / 52,35 = 0,02389 (чел.-ч/т.)

Нвр.мIV = 1,251 / 51,73 = 0,02418 (чел.-ч/т.)

Эту же норму времени поставят в наряд каждому водителю автопогрузчика или в один общий наряд на всех водителей погрузчиков, умножив эту норму времени на число водителей;

б) норма времени для докеров (грузчиков), выполняющих ручные работы на всех операциях перегрузочного процесса:

Нвр.г = (mгт.к) × К, чел.-ч/т,

где mг - количество грузчиков (докеров), занятых на ручных операциях перегрузочного процесса, чел.

Нвр.гI = (4/ 54) × 1,251 = 0,09266 (чел.-ч/т)

Нвр.гII = (4 / 53) × 1,251 = 0,09441 (чел.-ч/т)

Нвр.гIII = (4/ 52,35) × 1,251 = 0,09558 (чел.-ч/т)

Нвр.гIV = (4/ 51,73) × 1,251 = 0,09673 (чел.-ч/т)

в) комплексная норма выработки всей бригады, (механизаторов и грузчиков):

Нвыр = Тсмвр.м, т/смену

НвырI = 8 / 0,02316 = 345,4 (т/смену)

НвырII = 8 / 0,0236 = 338,9 (т/смену)

НвырIII = 8 / 0,02389 = 334,8 (т/смену)

НвырIV = 8 / 0,02418 = 330,8 (т/смену)



Нормы на погрузочно-разгрузочные работы

Класс груза: M-Ц

Технологические схемы

Комплексные нормы


для постоянных комплексных бригад

для оперативных комплексных бригад


времени, чел-ч/т

выработки, т/смену

машинного времени, машино-ч/т

времени для грузчиков, чел-ч/т

выработки, т/смену

І

0,02316

346

0,02316

0,09266

345,4

II

0,0236

339

0,02360

0,09441

338,9

III

0,02389

335

0,02389

0,09558

334,8

IV

0,02418

331

0,02418

0,09673

330,8



3. Расчет норм труда на погрузочно-разгрузочные работы навалочных грузов

.1 Разработка технологии перегрузочного процесса

При выгрузке навалочных грузов из судов технологические схемы устанавливаются по слоям (для I и II слоя в отдельности). При этом на втором слое для штивки груза в трюме судна, как правило, используется бульдозер, но в составе курсовой работы предусмотрена выгрузка II слоя груза грейфером, что должно найти отражение в технологической схеме.

Технологические схемы для перегрузки навалочных грузов:

I слой: трюм I - кран - склад

II слой: трюм I (грейфер) - кран - склад



Таблица 7 Содержание работ по операциям перегрузочного процесса

Технологические схемы

Операции перегрузочного процесса


судовая

фронтальная

вагонная

I слой: трюм I - кран - вагон




II слой: трюм I (грейфер) - кран - вагон




.2 Определение продолжительности циклов и количества машин в механизированной перегрузочной установке

Для навалочных грузов, перегружаемых грейферами, продолжительность цикла крана определяется:

Тц.к = tз + tпер.г + tо + tпер.п,

где tз - время захвата груза грейфером, определяемое по нормативам для данного груза, группы крана, емкости и типа грейфера, периода разгрузки (слоя груза) судна и технологии разгрузки судна (с подгребанием груза специальными машинами или с подгребанием вручную и повторным захватом груза грейфером);

tпер.г, tпер.п - время на перемещение (подъем, поворот, опускание) краном груза или грузозахватного устройства (порожнем);

tо - время опорожнения (высыпка) грейфера, ковша, стропа, определяемое по нормативам для данного груза, группы крана, емкости и типа захватного устройства.



Таблица 8 Продолжительность цикла крана, с

Технологическая схема

Класс груза

Слой груза

Элементы цикла крана

Тц.к




tпер.г

tпер.п


I слой: трюм I - кран - вагон

Н-Р

I

20

21

13

19

73

II слой: трюм I (грейфер) - кран - склад


II

25

21

20,4

19

85,4


3.3 Определение состава комплексной бригады докеров-механизаторов

Численный состав бригады докеров-механизаторов при перегрузке навалочных грузов определяется типом используемого грузозахватного приспособления и способом выполнения судовой операции на втором слое груза (вручную или механизированным способом).

При перегрузке штивующим грейфером - работы осуществляет крановщик портального крана.

.4 Расчет норм труда на погрузочно-разгрузочные работы

Комплексную норму выработки (т/смену) на перегрузку навалочных грузов определяют по той же формуле, что и тарно-штучных грузов, учитывая следующие особенности.

Для навалочных грузов, перегружаемых грейферами, массу подъема определяют по формуле:

q = (V × kз)/w или q = V × kз × γ,

где V - вместимость грейфера, м³;

kз - коэффициент заполнения грейфера;

w - погрузочный объем груза, м³/т;

γ - насыпная масса груза, т/м³.

I слой: q1 = V × kз × γ = 3,2 × 1 × 2,5 = 8 слой: q2 = V × kз × γ = 3,2 × 0,7 × 2,5 = 5,6

Оперативное время определяется по той же формуле, что и для перегрузки тарно-штучных грузов, величина Тв.оп отдельно не определяется, так как учитывается в Тп.т:

Топ. = Тсм. - (Тпз. + Тоб. + Тотл. + Тпт.), мин.

Топ. = 480 - (17 + 11 + 20 + 14) = 418 (мин.)

Комплексная норма выработки на выгрузку навалочных грузов из судов определяется для I и II слоя груза:

I слой груза:

Н вырI = (60 × qI × Tоп)/Тц.кI = (60 × 8 × 418) / 73 = 2748,49 (т/смену)

II слой груза:

Н вырII = (60 × qII × Tоп)/Тц.кII = (60 × 5,6 × 418) / 85,4 = 1644,59 (т/смену),

Где qI, qII - масса подъема груза, соответственно на I и II слое, т;

Тц.кI, Тц.кII - продолжительность цикла крана на I и II слое, с.

Для перегрузки навалочных грузов комплексная норма времени устанавливается по слоям:

I слой: НврI = (Тсм/NвырI) × mрI = (8 /2748, 49) × 1 = 0,002910 (чел. - ч/т)

II слой: НврII = (Тсм/NвырII) × mрII = (8 /1644,59) × 1 = 0,004864 (чел. - ч/т)

Таблица 21 Нормы на погрузочно-разгрузочные работы

Класс груза

Техноло- гическая схема

Слой груза

Комплексные нормы

Количество рабочих, чел.




Выработки,  т/смену

времени, чел.-ч/т

машинного Времени, маш.-ч/т

всего

в т.ч по операциям








суд.

Фронт.

вагон.

Н-Р

 трюм I - кран - склад

I слой

2748,49

0,002910

0,002910

1

1


трюм I (грейфер) - кран - склад

II слой

1644,59

0,004864

0,004864

1

1

4. Организация труда докеров-механизаторов

перегрузочный механизированный бригада оплата

Организация труда докеров-механизаторов находит свое отражение в составлении графиков выхода на работу. При составлении графика выхода на работу учитываются психологические и физиологические факторы, в частности изменение работоспособности по дням недели, сменам и часам работы в каждой смене.

Утреннюю и вечернюю смену устанавливают по 8 ч, а ночную - 7ч. Средняя продолжительность непрерывного отдыха при переходе из одной смены в другую составит 56ч.

Режим рабочего времени при выполнении перегрузочных работ устанавливают по графикам, регулирующим занятость рабочих по сменам, чередуя переход из одной смены в другую через каждую неделю.

В речных портах, так же как на предприятиях с непрерывным технологическим процессом, организуется работа в 4 бригады, сменяющих друг друга.



Таблица 10 Исходные данные для составления графика работ

Номер бригады

Численный состав бригады

4

19 чел.

При пятидневной рабочей неделе с двумя днями отдыха рекомендуется следующий график:

График выходов на работу по бригадам

Бригада

Числа месяца


1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

16

17

18

19

20

21

22

23

24

25

26

27

28

29

30

4-я

у

у

у

о

о

н

н

н

н

н

о

в

в

в

в

в

о

о

у

у

у

о

о

н

н

н

н

о

о

у



Примечание: Н - ночная смена (с 00ч до 7:30 ч.)

У - утренняя смена (с 7:30 ч. До 16:00 ч.)

В - вечерняя смена (с 16:00 ч. До 24:00ч.)

О - день отдыха

Ночная и утренняя смена работают с 30-минутным обеденным перерывом, а вечерняя - без перерыва на обед.

Численный состав комплексной бригады как технологической единицы всегда меньше, чем в административной единице. Поэтому в рабочей смене все рабочие распределяются по рабочим местам в соответствии с технологическими схемами, оставшиеся рабочие направляются на складские или хозяйственные работы в порту.

Квалификационный состав комплексной бригады формируется, исходя из следующих соотношений: докеры-механизаторы I класса (высшая квалификация) - составляют 10% от общей численности бригады, II класса - 50%, III класса - 20%, остальные рабочие - IV класса.

Бригада докеров-механизаторов заключает особый договор с администрацией порта, по которому за соответствующее вознаграждение (доплату) она обязуется выполнять мелкий аварийный ремонт и профилактику обслуживание перегрузочной техники (как правило, закрепленной за бригадой на всю навигацию). Такие виды работ должны осуществляться под руководством соответствующих специалистов, которые и вводятся в состав бригады. С этой целью предусмотрено, что в бригаде отдельные докеры-механизаторы должны владеть смежными профессиями: 1 человек - слесаря 3 разряда, 1 чел. - механика 4 разряда и 1 чел. - электрика 4 разряда.

После чего формируется списочный состав бригады.



Таблица 12 Постоянная комплексная бригада №4

№ п/п

фамилия, имя, отчество

табельный №

класс

должность, дополнительная профессия

1

Акимов Р.С.

001

1

Бригадир

2

Агеев М.Ю.

002

1

докер-механизатор

3

Артемьев П.В.

003

2

докер-механизатор, слесарь 3-го разряда

4

Белов А.Н.

004

2

докер-механизатор

5

Белкин С.Г.

005

2

докер-механизатор,

6

Васильев А.С.

006

2

докер-механизатор

7

Вихров Е.А.

007

2

докер-механизатор

8

Волков И.А.

008

2

докер-механизатор,

9

Голубев Ф.И.

009

4

докер-механизатор

10

Горевой М.Н.

010

2

докер-механизатор,

11

Елкин П.С.

011

2

докер-механизатор

12

Кузьмин А.А.

012

2

докер-механизатор

13

Кузнецов М.А.

013

3

докер-механизатор

14

Нагорин Б.Н.

014

3

15

Орлов А.А.

015

3

докер-механизатор

16

Овечкин В.Я.

016

4

Докер-механизатор

17

Павлов В.В.

017

4

докер-механизатор

18

Свешников В.Л.

018

4

докер-механизатор

19

Трофимов Е.Н.

019

4

докер-механизатор

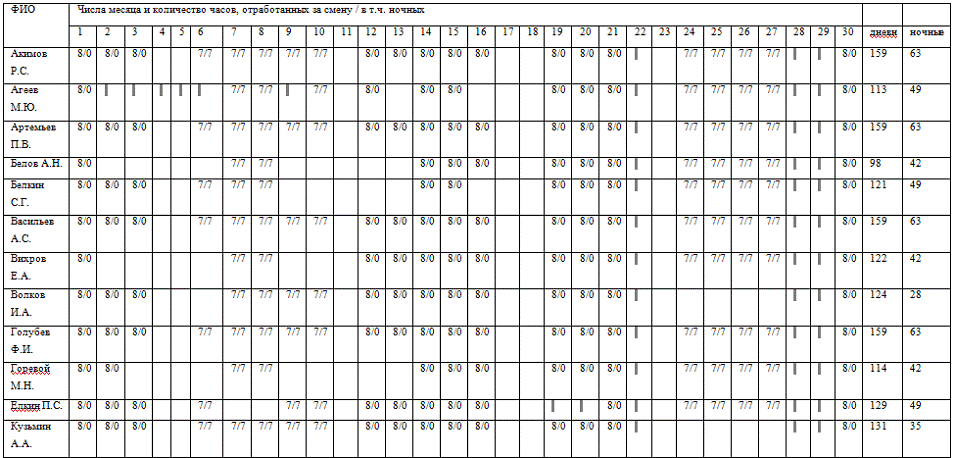

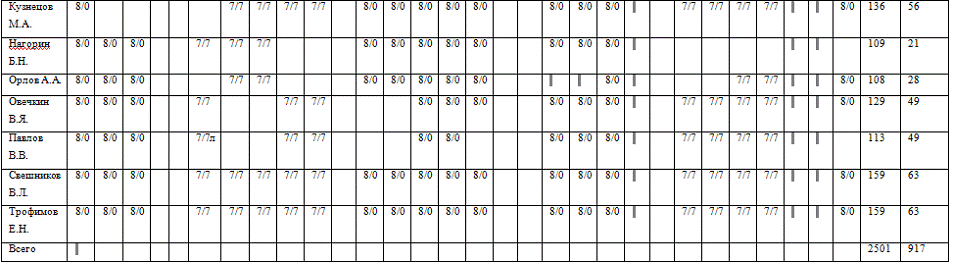

В исходных данных указана списочная численность бригады. Явочная численность принимается в июне на 20 % ниже списочной за счет отпусков, болезней, неявок по разрешению администрации, «за свой счет», на похороны, на свадьбу, на принятие присяги; посадка, уборка на участке, командировки, прогулы и другие.

В табеле учета рабочего времени указывается общее количество отработанных часов (в числителе), в том числе - ночных (в знаменателе).

При этом в соответствии с трудовым законодательством часами ночной работы считается с 22-00 до 6-00.

- Прогулы по различным причинам

5. Расчет заработной платы

Заработная плата докеров-механизаторов комплексной бригады состоит из следующих видов:

·        сдельная заработная плата;

·        повременная заработная плата;

·        премии;

·        индивидуальные выплаты (доплаты).

Для расчета этих видов оплаты используются часовые тарифные ставки, приведенные в таблице 14.



Таблица 14 Часовые тарифные ставки докеров-механизаторов, занятых на погрузочно-разгрузочных работах

Виды работ

обозначения

тарифная ставка, руб/чел-ч

1. Погрузка и разгрузка вредных для здоровья грузов и грузов, масса одного места которых свыше 50 кг

50


2. Погрузка и разгрузка остальных грузов

40


3. Повременные работы

30



5.1 Расчет сдельной заработной платы

Сдельная заработная плата рассчитывается в зависимости от фактически выполненного объема погрузочно-разгрузочных работ, который определяется по нарядам за истекший месяц. В курсовой работе условно принимается, что бригада в течение месяца работала на одном и том же причале, где перегружался один класс груза, для которого были рассчитаны нормы во 2 разделе курсовой работы.

Распределение бюджета времени бригады принимается из следующего расчета:

o    на сдельных работах - 90%;

o   на повременных (хозяйственных) работах - 6%;

o   на профилактическом ремонте - 4% от месячного количества рабочих часов (по табелю).

Объем работы, выполненный бригадой за месяц, ориентировочно определяется по формуле:

Qрасч = (Тр.ф × αсд × кв.н)/Нвр2,

где Тр.ф - фактическая трудоемкость перегрузочных работ, которая приравнивается к фактически отработанному времени, определяемому по табелю (табл. 17), чел-ч;

αсд - удельный вес сдельных работ, принимаемый в размере 90 % от календарного времени по табелю;

кв.н - коэффициент, учитывающий выполнение норм по отчету прошлого года, принимаемый в расчете равным 1,2 (т.е уровень выполнения норм выработки составил 120%).

Нвр2 - норма времени на перегрузку груза для 2 технологической схемы, рассчитанная во 2 разделе курсовой работы, чел-ч/т.

Принимается во внимание, что в течение месяца груз перегружался по различным технологическим схемам (для которых рассчитывались нормы во 2 разделе, т.е по четырем технологическим схемам).

Распределение общего объема работ по технологическим схемам принимается из расчета: по 1 технологической схеме было перегружено 5%, по 2 схеме - 80%, по 3 схеме - 10% и по 4 схеме - 5% от общего объема груза.

Qрасч = (2501× 0, 9 × 1,2) / 0,25 = 10805 (т)

QрасчI = 10805 × 0, 05 = 540,25 (т)

QрасчII = 10805 × 0, 8 = 8644 (т)

QрасчIII = 10805 × 0, 1 = 1080,5 (т)

QрасчIV = 10805 × 0, 05 = 540,25 (т)

После чего рассчитывается нормированная трудоемкость перегрузочных работ по каждой технологической схеме:

Тнi = ∑ Нврi × Qi, чел-ч

где Нврi - норма времени на i-ую технологическую схему, чел-ч/т;

Qi - объем работ, перегруженный по i-той технологической схеме, т.

Общая нормированная трудоемкость перегрузочных работ за месяц определяется как сумма работ по каждой технологической схеме:



Таблица 15 Общая нормированная трудоемкость перегрузочных работ

технологическая схема     процент времени на I схему, %    , т, т,

чел-ч/т,

чел-ч






трюм I - кран - причал - погрузчик - вагон (пакеты)

5

10805

540,25

0,25

135,06

трюм II - кран - причал - погрузчик - вагон (пакеты)

80


8644

0,25

2161

- трюм III - кран - причал - погрузчик - вагон (пакеты)

10


1080,5

0,31

334,95

трюм IV- кран - причал - погрузчик - вагон (пакеты)

5


540,25

0,31

167,47

2798,48



Расчет сдельной заработной платы осуществляется по формуле:

Зсд = Тн × Ч, руб,

где Тн - общая нормированная трудоемкость перегрузочных работ, чел-ч;

Ч - часовая тарифная ставка (для соответствующего класса груза).

Зсд = 2798,48× 50 = 139924 (руб.)

5.2 Расчет повременной заработной платы

К работам, оплачиваемым повременно, относятся те работы, на которые в сборниках «Единых комплексных норм выработки и времени» (ЕКНВ) нет соответствующих норм времени. Перечень вспомогательных и дополнительных работ, выполняемых в речном порту (складские работы, уборка территории, хозяйственные работы и др.), приводится в I части сборника ЕКНВ.

Расчет заработной платы, начисляемой по повременной системе, рассчитывается по формуле:

Зп = tп × Чп,

где tп - время, отработанное рабочими на повременных работах.

Как было указано выше, на эти виды работ затрачено 6% от общего календарного времени (по табелю).

Чп - часовая тарифная ставка на повременных работах.

Зп =2501 × 0,06 × 30 = 4501,8 (руб)

Аналогичным образом рассчитывается заработная плата за время технического обслуживания перегрузочной техники, закрепленной за бригадой, учитывая, что на техническом обслуживании и ремонте рабочие были заняты 4 % от общего календарного времени.

Зтех.обсл. = 2501 × 0,04 × 30 = 3001,2 (руб)

Зп.общ. = Зп + Зтех.обсл. = 4501,8 +3001,2 = 7503 (руб)

.3 Расчет премий

В соответствии с «Положением о премировании» в данном порту премии докерам-механизаторам начисляются за выполнение и перевыполнение норм выработки на погрузочно-разгрузочных работах по следующей шкале:



Таблица 16 Премиальная система

Показатель премирования

Шкала премирования


За выполнение показателя - ά, %

за каждый % перевыполнения показателя - ß, %

Выполнение и перевыполнение норм выработки

20

1


Премии начисляются и выплачиваются раз в месяц (одновременно с заработной платой).

Для начисления премии рассчитывается уровень норм выработки за месяц по формуле:

Н = (Тнф) × 100 %,

где Тн - нормированная трудоемкость перегрузочных работ, чел-ч;

Тф - фактически затраченное время на погрузочно-разгрузочные работы, определяемое по табелю (за минусом времени, затраченного на хозяйственные работы и работы по техническому обслуживанию перегрузочной техники).

Н = (2798,48 /2251) × 100 % = 124 % (δ = 24)

Тогда размер премии в процентах:

П' = α+ ßδ,

где δ - процент перевыполнения показателя премирования.

П' = 20 + 1 × 24 = 44 %

Размер премии в рублях:

П = П' × Зсд.

П = 44% × 139924 = 61566,56 (руб)

5.4 Расчет индивидуальных выплат (доплат)

К индивидуальным выплатам относятся:

Ø  доплаты за работу в ночное время;

Ø  доплаты за классность;

Ø  доплаты за бригадирство;

Ø  доплаты за наличие второй профессии;

Ø  доплаты за командировки (в условиях курсовой работы не учитываются).

Доплаты за работу в ночное время i-ому работнику:

Знi = Кн × Ч3 × tнi,

где Кн - коэффициент доплат за работу в ночное время, принимается равным 0,35 (т.е 35% от установленной часовой тарифной ставки);

tнi - время, отработанное ночью i-ым работником, ч.

Доплаты за классность i-ому работнику:

Зклi = Ккл х Ч х tфi

где tфi - время, отработанное i-ым работником в данном месяце, ч;

Ккл - коэффициент доплат за классность.

Доплата за классность в процентах от часовой тарифной ставки производится в следующих размерах:

докерам-механизаторам I класса - 20%;

докерам-механизаторам II класса - 15%;

докерам-механизаторам III класса - 10%.

Доплаты за выполнение функций неосвобожденного бригадира:

Збр = Кбр×Чз×tфбр,

где Кбр - коэффициент доплат за выполнение обязанностей неосвобожденного бригадира;

бр - количество часов, отработанное в данном месяце бригадиром.

За руководство бригадой докеров-механизаторов на перегрузочных работах бригадами, не освобожденным от основной работы, доплачивается при численности бригады до 10 чел. - 10% и свыше 10 чел. - 15% часовой тарифной ставки.

Доплаты за наличие второй профессии:

Зпр = Кпр×Чi ×tф,

где Кпр - коэффициент доплат за наличие второй профессии (25%);

Чi - часовая тарифная ставка рабочего i-го разряда, выполняющего работу по второй профессии, руб./чел-ч.

Для расчета доплат за наличие второй профессии используются следующие часовые тарифные ставки:

рабочего 3 разряда - 28 руб./чел-ч,

рабочего 4 разряда - 31 руб./чел-ч.

В результате расчетов индивидуальных выплат каждому из докеров-механизаторов можно свести в следующую таблицу:



Таблица 17 Расчет индивидуальных выплат

№ п./п.

ФИО

Профессия

Класс

Отр. часы / ночные смены

Виды доплат

Итого






Зн

Зкл

Збр, Зпр.


1

Акимов Р.С.

Бригадир

1

159/63

661,5

1590

715,5

2967,00

2

Агеев М.Ю.

докер-механизатор

1

113/49

514,5

1130,00

-

1644,50

3

Артемьев П.В.

докер-механизатор, слесарь 3-го разряда

2

159/63

661,5

1192,50

1113

2967,00

4

Белов А.Н.

докер-механизатор

2

98/42

441

735,00

-

1176,00

5

Белкин С.Г.

докер-механизатор,

2

121/49

514,5

907,50

-

1422,00

6

Васильев А.С.

докер-механизатор

2

159/63

661,5

1192,50

-

1854,00

7

Вихров Е.А.

докер-механизатор

2

122/42

441

915,00

-

1356,00

8

Волков И.А.

докер-механизатор,

2

124/28

294

930,00

-

1224,00

9

Голубев Ф.И.

докер-механизатор

4

159/63

661,5

-

-

661,5

10

Горевой М.Н.

докер-механизатор,

2

114/42

441

855,00

-

1296,00

11

Елкин П.С.

докер-механизатор

2

129/49

514,5

967,50

-

1482,00

12

Кузьмин А.А.

докер-механизатор

2

131/35

367,5

982,50

-

1350,00

13

Кузнецов М.А.

докер-механизатор

3

136/56

588

680,00

-

1268,00

14

Нагорин Б.Н.

докер-механизатор, электрик 4р

3

109/21

220,5

545,00

844,75

1610,25

15

Орлов А.А.

докер-механизатор

3

108/28

294

540,00

-

834

16

Овечкин В.Я.

Докер-механизатор

4

129/49

514,5

-

-

514,5

17

Павлов В.В.

докер-механизатор

4

113/49

514,5

-

-

514,5

18

Свешников В.Л.

докер-механизатор

4

159/63

661,5

-

-

661,5

19

Трофимов Е.Н.

докер-механизатор

159/63

661,5

-

-

661,5

Итого








25464,25

6. Распределение заработной платы

.1 Традиционный способ распределения

Распределение коллективного заработка между членами бригады докеров - механизаторов пропорционально отработанному времени.

Заработная плата докеру-механизатору определяется в рублях по следующему выражению:

З = (tфi / ΣtфiЗкол + ΣЗиндi,

где: tфi - время, фактически отработанное докером-механизатором за месяц, ч;

Σtфi - то же, всей бригадой;

Зкол - коллективная заработная плата, руб.;

Σ Зиндi - индивидуальные выплаты, руб.

Коллективная заработная плата (ΣЗкол) включает в себя: прямую сдельную заработную плату, повременную заработную плату, премии.

Зкол = Зсд + Зп.общ + П =139924 +7503 +61566,56 = 208993,56 (руб)

Распределение заработка осуществляется по следующей форме:



Таблица 18 Распределение заработка в бригаде докеров-механизаторов 1-м способом

ФИО

Табельный

Зколi

Индивидуальные выплаты

Зi

часы


 номер


Зн

Зкл

Збр, Зпр.

Σзинд.



Акимов Р.С.

1

13286,67

661,5

1590

715,5

2967

16253,67

159

Агеев М.Ю.

2

9442,73

514,5

1130

-

1644,5

11087,23

113

Артемьев П.В.

3

13286,67

661,5

1192,5

1113

2967

16253,67

159

Белов А.Н.

4

8189,27

441

735

-

1176

9365,27

98

Белкин С.Г.

5

10111,2

514,5

907,5

-

1422

11533,2

121

Васильев А.С.

6

13286,67

661,5

1192,5

-

1854

15140,67

159

Вихров Е.А.

7

10194,8

441

915

-

1356

11550,8

122

Волков И.А.

8

10361,93

294

930

-

1224

11585,93

124

Голубев Ф.И.

9

13286,67

661,5

-

-

661,5

13948,17

159

Горевой М.Н.

10

9526,29

441

855

-

15272

24798,29

114

Елкин П.С.

11

10779,75

514,5

967,5

-

1482

12261,75

129

Кузьмин А.А.

12

10946,88

367,5

982,5

-

1350

12296,88

131

Кузнецов М.А.

13

11364,7

588

680

-

1268

12632,7

136

Нагорин Б.Н.

14

9108,47

220,5

545

844,75

1610,25

10718,72

109

Орлов А.А.

15

9024,91

294

540

-

834

9858,91

108

Овечкин В.Я.

16

10779,75

514,5

-

-

514,5

11294,25

129

Павлов В.В.

17

9442,73

514,5

-

-

514,5

9957,23

113

Свешников В.Л.

18

13286,67

661,5

-

-

661,5

13948,17

159

Трофимов Е.Н.

19

13286,67

661,5

-

-

661,5

13948,17

159

Итого

208993,43



39440,25

248433,68


.2 Распределение заработной платы с помощью коэффициента трудового участия

В целях более полного учета индивидуального вклада каждого рабочего в результате коллективного труда бригады применяется коэффициент трудового участия. С помощью КТУ при сдельной оплате труда могут распределяться: сдельный приработок, премия, весь коллективный заработок (кроме индивидуальных выплат).

В данной курсовой работе рассматривается только один способ распределения - распределение премии.

Фактический КТУ каждому члену бригады устанавливается в соответствии с повышающим и понижающим КТУ факторами и с учетом их значимости.

За основу берем КТУ=1.

Факторы, повышающие КТУ:

ü  передача опыта и оказание помощи отстающим;

ü  трудовая активность и инициатива, направленная на повышение эффективности работы в бригаде;

ü  производительное использование оборудования;

ü  освоение новой техники и НОТ;

ü  высокое профессиональное мастерство.

Факторы, понижающие КТУ:

ü   невыполнение заданий (норм выработки);

ü  слабая интенсивность труда, выражающаяся в отставании от общего темпа коллективного труда;

ü  невыполнение распоряжений мастера или бригадира, повлекшее снижение выработки бригады;

ü  несоблюдение производственной и трудовой дисциплины, правил внутреннего распорядка, установленных стандартов и технических условий;

ü  нарушение технологического процесса, организации труда.

Таблица 19 Решение бригады об утверждении КТУ за июнь

№ п./п.

ФИО

Табельный номер

Показатели КТУ

Суммарный  КТУ




Повышающие

Понижающие





Передача опыта и оказание помощи

Трудовая активность

Освоение НОТ

Высокое мастерство

Соблюдение дисциплин

Сумма показателей

Невыполнение заданий

Несоблюдение дисциплин

Невыполнение распоряжений мастера

Невыполнение норм ТБ

Нарушение процесса производства

Сумма показателей





0,3

0,25

0,2

0,15

0,1


0,3

0,25

0,2

0,15

0,1



1

Акимов Р.С.

001

+

+


+

+

0,8






0

1,8

2

Агеев М.Ю.

002


+

+


+

0,55






0

1,55

3

Артемьев П.В.

003


+




0,25




+


0,15

1,1

4

Белов А.Н.

004



+

+


0,35






0

1,35

5

Белкин С.Г.

005

+


+



0,5


+




0,25

1,25

6

Васильев А.С.

006




+

+

0,25






0

1,25

7

Вихров Е.А.

007


+

+



0,45




+

+

0,25

1,2

8

Волков И.А.

008

+

+



+

0,65






0

1,65

9

Голубев Ф.И.

009

+



+


0,45



+



0,2

1,25

10

Горевой М.Н.

010


+



+

0,35




+


0,15

1,2

11

Елкин П.С.

011



+



0,2



+

1

12

Кузьмин А.А.

012



+



0,2


+


+

+

0,5

0,7

13

Кузнецов М.А.

013

+

+



+

0,65






0

1,65

14

Нагорин Б.Н.

014




+


0,15



+



0,2

0,95

15

Орлов А.А.

016


+




0,25






0

1,25

Распределение премии с учетом коэффициента трудового участия определяется по следующей формуле:



Таблица 20 Распределение премии по КТУ

ФИО

Табельный

КТУi

tфi

КТУi * tфi

П* КТУi * tфi

Зпрi

п./п.


номер






1

Акимов Р.С.

1

1,7

159

270,3

16641441,17

5321,51

2

Агеев М.Ю.

2

1,55

113

175,15

10783382,98

3448,25

3

Артемьев П.В.

3

1,1

159

174,9

10767991,34

3443,33

4

Белов А.Н.

4

1,35

98

132,3

8145255,888

2604,65

5

Белкин С.Г.

5

1,25

121

151,25

9311942,2

2977,73

6

Васильев А.С.

6

1,25

159

198,75

12236353,8

3912,88

7

Вихров Е.А.

7

1,2

122

146,4

9013344,384

2882,24

8

Волков И.А.

8

1,65

124

204,6

12596518,18

4028,05

9

Голубев Ф.И.

9

1,25

159

198,75

12236353,8

3912,88

10

Горевой М.Н.

10

1,1

114

125,4

7720446,624

2468,80

11

Елкин П.С.

11

1

129

129

7942086,24

2539,68

12

Кузьмин А.А.

12

0,7

131

91,7

5645653,552

1805,34

13

Кузнецов М.А.

13

1,65

136

224,4

13815536,06

4417,86

14

Нагорин Б.Н.

14

0,95

109

103,55

6375217,288

2038,63

15

Орлов А.А.

15

1,25

108

135

8311485,6

2657,80

16

Овечкин В.Я.

16

1,45

129

187,05

11516025,05

3682,54

17

Павлов В.В.

17

1

113

113

6957021,28

2224,68

18

Свешников В.Л.

18

0,85

159

135,15

8320720,584

2660,76

19

Трофимов Е.Н.

19

1,45

159

230,55

14194170,41

4538,94

∑КТУ

27,7

2501

3127,2

192530946,4

61566,56


Общий индивидуальный заработок каждого члена бригады определяется по следующей формуле:


Таблица 21 Распределение заработка по 2-ому способу

№ п/п

((Зкол - П) / Σtфi) * tфi

tфi

Зпрi

Зинд

Зi

1

9371,46

159

5321,51

2967

17659,97

2

6660,22

113

3448,25

1644,5

11752,97

3

9371,46

159

3443,33

2967

15781,79

4

5776,12

98

2604,65

1176

9556,77

5

7131,74

121

2977,73

1422

11531,47

6

9371,46

159

3912,88

1854

15138,34

7

7190,68

122

2882,24

1356

11428,92

8

7308,56

124

4028,05

1224

12560,61

9

9371,46

159

3912,88

661,5

13945,84

10

6719,16

114

2468,80

15272

24459,96

11

7603,26

129

2539,68

1482

11624,94

12

7721,14

131

1805,34

1350

10876,48

13

8015,84

136

4417,86

1268

13701,70

14

6424,46

109

2038,63

1610,25

10073,34

15

6365,52

108

2657,80

834

9857,32

16

7603,26

129

3682,54

514,5

11800,30

17

6660,22

113

2224,68

514,5

9399,40

18

9371,46

159

2660,76

661,5

12693,72

19

9371,46

159

4538,94

661,5

14571,90

Итого

147408,94

2501

61566,56

39440,25

248415,75


Таблица 22 Распределение заработка в постоянной комплексной бригаде

ФИО

Табельный номер

Заработок докеров - механизаторов по вариантам

Индекс



1

2


Акимов Р.С.

1

16253,7

17660

1,09

Агеев М.Ю.

2

11753

1,06

Артемьев П.В.

3

16253,7

15781,8

0,97

Белов А.Н.

4

9365,27

9556,77

1,02

Белкин С.Г.

5

11533,2

11531,5

1,00

Васильев А.С.

6

15140,7

15138,3

1,00

Вихров Е.А.

7

11550,8

11428,9

0,99

Волков И.А.

8

11585,9

12560,6

1,08

Голубев Ф.И.

9

13948,2

13945,8

1,00

Горевой М.Н.

10

24798,3

24460

0,99

Елкин П.С.

11

12261,8

11624,9

0,95

Кузьмин А.А.

12

12296,9

10876,5

0,88

Кузнецов М.А.

13

12632,7

13701,7

1,08

Нагорин Б.Н.

14

10718,7

10073,3

0,94

Орлов А.А.

15

9858,91

9857,32

1,00

Овечкин В.Я.

16

11294,3

11800,3

1,04

Павлов В.В.

17

9957,23

9399,4

0,94

Свешников В.Л.

18

13948,2

12693,7

0,91

Трофимов Е.Н.

19

13948,2

14571,9

1,04

Выводы и предложения

В процессе выполнения курсовой работы применялось 2 способа распределения коллективного заработка в бригаде:

·        традиционный способ;

·        распределение заработной платы с помощью коэффициента трудового участия (КТУ).

К элементам заработка бригады относят:

·        прямую сдельную заработную плату за выполнение погрузочно-разгрузочных работ;

·        повременную заработную плату, начисленную за выполнение всех работ, оплачиваемых повременно;

·        премии.

В качестве индивидуальных элементов заработной платы, которые начисляются персонально каждому работнику и не перераспределяются между членами бригады, можно назвать следующие доплаты:

·        бригадиру - за руководство бригадой;

·        за работу в ночное время;

·        за классность;

·        за наличие второй профессии.

Традиционный способ - это способ, при котором заработная плата распределяется пропорционально отработанному времени.

По моему мнению, этот способ не отражает квалификационный уровень докеров-механизаторов и их трудовой вклад в общие цели предприятия (выполнение норм выработки, освоение новой техники и НОТ и т.д.).

Распределение заработной платы с помощью коэффициента трудового участия (КТУ).

КТУ - это обобщенная количественная оценка личного вклада каждого члена бригады в конечный результат ее труда, с учетом которой производится распределение коллективного заработка бригады.

При установлении КТУ учитывается индивидуальная производительность труда; сложность и качество выполненных работ (операций); помощь в работе другим членам бригады; соблюдение трудовой, производственной и технологической дисциплины и другие факторы.

На мой взгляд, этот способ распределения является наиболее предпочтительным, т.к он учитывает индивидуальный вклад каждого рабочего, дает дополнительную оценку участия работника в результатах работы предприятия за расчетный период.

Список используемой литературы

1. Голинев В.И. Организация, нормирование и оплата труда: Учебное пособие.-Спб:СПГУВК, 2005.

Похожие работы на - Расчет норм труда и заработной платы на погрузочно-разгрузочные работы



Не нашли материал для своей работы?
Поможем написать уникальную работу
Без плагиата!
