1. Исходные данные
Вершины углов площадки: 1-4-38-35.
Отметки горизонталей:
1
|
2
|
3
|
4
|
5
|
6
|
7
|
8
|
105
|
104
|
103
|
102
|
101
|
100
|
99
|
98
|
Отметка проектная: НП1-1= 100,1 м.
Отметка дна котлована: 96
м.
Размеры, м:
Проектные уклоны площадки:
УГ = +0.006
УВ = +0.002.
Грунты - суглинок средний.
Показатели откоса площадки:
МВ = 0.9
МН = 1.0
Дороги - Грунтовые.
Дальность транспортировки грунтов 10 км.
Место строительства - г.Иркутск.
2. Физико-механические
характеристики разрабатываемых грунтов (суглинок средний)
1. Плотность грунта: 1750 кг/м3;
. Первоначальное увеличение объема грунта
после разработки: 18-24%;
Остаточное разрыхление грунта: 3-6%
. Угол естественного откоса 30° (1:m=1:1.75);
Наибольшая крутизна откосов временных
сооружений: 53° (1:m=1:0.75);
. Распределение суглинка группы в
зависимости от трудности их разработки механизарованным способом:
Одноковшовыми экскаваторами - II
Скреперами - II
Бульдозерами - II
3. Определение натурных,
проектных, рабочих отметок, положения линии нулевых работ, заложения откосов
№
|
Натурные
отметки
|
Проектные
отметки
|
Рабочие
отметки
|
Заложение
откосов
|
1-1
|
НН11=101+=101,16
|
НП11=100,1
|
НР11=100,1-101,16=-1,06
|
0,9*1,06=0,954
|
1-2
|
НН12=100+=100,56
|
НП12=100,1+0,006*75=100,55
|
НР12=100,55-100,56=-0,01
|
0,9*0,01=0,009
|
1-3
|
НН13=99+=99,93
|
НП13=100,55+0,006*75=101,0
|
НР13=101-99,93=1,07
|
1,0*1,07=1,07
|
1-4
|
НН14=99+=99,13
|
НП14=101+0,006*75=101,45
|
НР14=101,45-99,13=2,32
|
1,0*2,32=2,32
|
2-1
|
НН21=101+=101,59
|
НП21=100,1+0,002*75=100,25
|
НР21=100,25-101,59=-1,34
|
0,9*1,34=1,206
|
2-2
|
НН22=100+=100,91
|
НП22=100,25+0,006*75=100,7
|
НР22=100,7-100,91=-0,21
|
-
|
2-3
|
НН23=100+=100,24
|
НП23=100,7+0,006*75=101,15
|
НР23=101,15-100,24=0,91
|
-
|
2-4
|
НН24=99+=99,42
|
НП24=101,15+0,006*75=101,6
|
НР24=101,6-99,42=2,18
|
1,0*2,18=2,18
|
3-1
|
НН31=102+=102,17
|
НП31=100,25+0,002*75=100,4
|
НР31=100,4-102,17=-1,77
|
0,9*1,77=1,593
|
3-2
|
НН32=101+=101,4
|
НП32=100,4+0,006*75=100,85
|
НР32=100,85-101,4=-0,55
|
-
|
3-3
|
НН33=100+=100,7
|
НП33=100,85+0,006*75=101,3
|
НР33=101,3-100,7=0,6
|
-
|
3-4
|
НН34=99+=99,83
|
НП34=101,3+0,006*75=101,75
|
НР34=101,75-99,83=1,92
|
1,0*1,92=1,92
|
4-1
|
НН41=103+=103,14
|
НП41=100,4+0,002*75=100,55
|
НР41=100,55-103,14=-2,59
|
0,9*2,59=2,331
|
4-2
|
НН42=101+=101,96
|
НП42=100,55+0,006*75=101,0
|
НР42=101-101,96=
-0,96
|
-
|
4-3
|
НН43=101+=101,14
|
НП43=101,0+0,006*75=101,45
|
НР43=101,45-101,14=0,31
|
-
|
4-4
|
НН44=100+=100,3
|
НП44=101,45+0,006*75=101,90
|
НР44=101,9-100,3=1,6
|
1,0*1,60=1,60
|
5-1
|
НН51=103+=103,63
|
НП51=100,55+0,002*75=100,70
|
НР51=100,7-103,63=-2,93
|
0,9*2,93=2,637
|
5-2
|
НН52=102+=102,51
|
НП52=100,7+0,006*75=101,15
|
НР52=101,15-102,51=-1,36
|
-
|
5-3
|
НН53=101+=101,56
|
НП53=101,15+0,006*75=101,6
|
НР53=101,6-101,56=0,04
|
-
|
5-4
|
НН54=100+=100,83
|
НП54=101,6+0,006*75=102,05
|
НР54=102,05-100,83=1,22
|
1,0*1,22=1,22
|
6-1
|
НН61=103+=103,92
|
НП61=100,7+0,002*75=100,85
|
НР61=100,85-103,92=-3,07
|
0,9*3,07=2,763
|
6-2
|
НН62=103+=103,4
|
НП62=100,85+0,006*75=101,3
|
НР62=101,3-103,4=
-2,1
|
0,9*2,1=1,89
|
6-3
|
НН63=102+=102,36
|
НП63=101,3+0,006*75=101,75
|
НР63=101,75-102,36=-0,61
|
0,9*0,61=0,549
|
6-4
|
НН64=101+=101,32
|
НП64=101,75+0,006*75=102,20
|
НР64=102,2-101,32=0,88
|
1,0*0,88=0,88
|
Где: НН - натурные; НП - проектные; НР -
рабочие отметки; a и b
- кратчайшие расстояния от вершины квадрата до близлежащих горизонталей по
масштабу;
lг
и
lв
- Расстояния от левой верхней вершины первого квадрата до вершин квадратов
слева направо вдоль строки и сверху вниз по столбцу, м;
УГ - горизонтальный, УВ -
вертикальный угол уклона площадки;
m - показатель
постоянного откоса.
Фамилия: Ахмеров
Группа: 321
Количество квадратов в столбце M: 6
Количество квадратов в строке N: 4
Проектный уклон площадки по горизонтали УГ:
0.006
Проектный уклон площадки по вертикали УВ: 0.002
Величина стороны квадрата A: 75
Проектная отметка в левом верхнем углу площадки
H1: 100.1
Показатель откоса площадки MB: 0.9
Показатель откоса площадки MH: 1
Натурные отметки
101.16
|
100.56
|
99.93
|
99.13
|
101.59
|
100.91
|
100.24
|
99.42
|
102.17
|
101.4
|
100.7
|
99.83
|
103.14
|
101.96
|
101.14
|
100.3
|
103.63
|
102.51
|
101.56
|
100.83
|
103.92
|
103.4
|
102.36
|
101.32
|
Проектные отметки
100.1100.55101101.45
|
|
|
|
100.25
|
100.7
|
101.15
|
101.6
|
100.4
|
100.85
|
101.3
|
101.75
|
100.55
|
101
|
101.45
|
101.9
|
100.7
|
101.15
|
101.6
|
102.05
|
100.85
|
101.3
|
101.75
|
102.2
|
Рабочие отметки
-1.06-0.011.072.32
|
|
|
|
-1.34
|
-0.21
|
0.91
|
2.18
|
-1.77
|
-0.55
|
0.6
|
1.92
|
-2.59
|
-0.96
|
0.31
|
1.6
|
-2.93
|
-1.36
|
0.04
|
1.22
|
-3.07
|
-2.1
|
-0.61
|
0.88
|
Объёмы работ
Номер
квадрата
|
Выемка
|
Насыпь
|
Цт.
по горизонтали
|
Цт.
по вертикали
|
1
|
-3715.420
|
0.000
|
26.911
|
39.832
|
2
|
-38.756
|
2546.952
|
3.414;
52.347
|
55.228;
35.262
|
3
|
-0.000
|
9438.451
|
42.394
|
36.917
|
4
|
-5483.168
|
0.000
|
29.791
|
40.026
|
5
|
-376.962
|
1445.712
|
9.201;
57.841
|
47.979;
32.298
|
6
|
-0.000
|
8070.728
|
43.299
|
36.224
|
7
|
-8228.566
|
0.000
|
31.239
|
40.202
|
8
|
-1308.283
|
520.783
|
15.635;
64.586
|
43.788;
29.573
|
9
|
-0.000
|
6332.745
|
44.939
|
35.762
|
10
|
-11311.194
|
0.000
|
32.371
|
38.686
|
11
|
-2790.645
|
81.270
|
21.545;
70.515
|
41.273;
21.450
|
12
|
-0.000
|
4482.158
|
47.430
|
34.887
|
13
|
-14129.566
|
0.000
|
34.187
|
38.648
|
14
|
-5705.764
|
0.066
|
28.399;
74.551
|
41.877;
1.122
|
15
|
-229.173
|
2590.795
|
7.583;
53.639
|
57.430;
32.297
|
Итого
|
-53317.497
|
35509.656
|
---
|
4. Подсчет объемов котлована и
траншеи
Высота котлована:
Нкотл=НП - Ндна котл;
где НП - проектная отметка в центре котлована,
м.
Ндна котл - отметка дна котлована, м

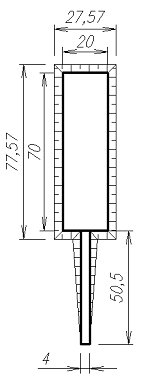

Где: a,
b - размеры
котлована по дну, м;
c, d
- размеры котлована с учетом принятых откосов, м;
Н - глубина котлована.
a=20 м;
b=50 м;
m=0.75;
Объем траншеи:
Где: m
- показатель временного откоса котлована;
m’ - показатель
откоса въездной траншеи, принимается равным 1:8 - 1:12;
5. Баланс земляных масс
Баланс
земляных масс
|
Наименование
работ и объемов
|
Количество
|
|
насыпь
|
выемка
|
1.
Планировка территории, в т.ч. Снятие растительного слоя
|
29591,38
|
53317,497
|
2.
Котлован, траншеи
|
|
11709,978
|
Итого:
|
29591,38
|
65027,475
|
Недостаток
(избыток) грунт
|
35436,095
|
|
баланс
|
65027,475
|
65027,475
|
6. Распределение земляных масс
Где: -
объемы земляных масс, перемещаемых из различных квадратов выемки в насыпь, м3;
- расстояние
перемещения, м;
l’ср
- средняя дальность перемещения грунта
бульдозером, м;
l’’ср
- средняя дальность перемещения грунта прицепным
скрепером, м;
|
№
квад. Насыпи
|
2
|
3
|
5
|
6
|
8
|
9
|
11
|
12
|
14
|
15
|
Отвал
|
Сумма
|
№
квад. выемки
|
|
|
|
|
|
|
|
|
|
|
|
|
|
1
|
|
3715,42
|
|
|
|
|
|
|
|
|
|
3715,42
|
|
|
157,77
|
|
|
|
|
|
|
|
|
|
|
2
|
38,756
|
|
|
|
|
|
|
|
|
|
|
38,756
|
|
52,42
|
|
|
|
|
|
|
|
|
|
|
|
4
|
2083,704
|
3399,464
|
|
|
|
|
|
|
|
|
|
5483,168
|
|
125,2
|
181,59
|
|
|
|
|
|
|
|
|
|
|
5
|
|
376,962
|
|
|
|
|
|
|
|
|
|
376,962
|
|
|
138,5
|
|
|
|
|
|
|
|
|
|
|
7
|
|
373,53
|
1204,76
|
6650,276
|
|
|
|
|
|
|
|
8228,566
|
|
|
223,52
|
131,56
|
180,24
|
|
|
|
|
|
|
|
|
8
|
|
|
|
75,331
|
433,986
|
798,966
|
|
|
|
|
|
1308,283
|
|
|
|
|
131,87
|
51,43
|
104,54
|
|
|
|
|
|
|
10
|
|
|
|
|
|
1714,6475
|
|
|
|
|
9596,5465
|
11311,194
|
|
|
|
|
|
|
180,53
|
|
|
|
|
10000
|
|
11
|
|
|
|
|
|
2763,674
|
26,971
|
|
|
|
|
2790,645
|
|
|
|
|
|
|
127,63
|
50,94
|
|
|
|
|
|
13
|
|
|
|
|
|
|
|
|
|
|
14129,566
|
14129,566
|
|
|
|
|
|
|
|
|
|
|
|
10000
|
|
14
|
|
|
|
|
|
|
40,754
|
3735,132
|
0,055
|
1929,823
|
|
5705,764
|
|
|
|
|
|
|
|
98,2
|
121,91
|
58,27
|
97,26
|
|
|
15
|
|
|
|
|
|
|
|
|
|
229,173
|
|
229,173
|
|
|
|
|
|
|
|
|
|
|
51,69
|
|
|
7. Выбор способов производства
работы и компоновка землеройно-транспортных машин
7.1 Перечень работ
1. Разработка грунта планировочной выемки
бульдозером и перемещение в насыпь на расстояние lср=84,93
м;
2. Разработка грунта планировачной выемки
прицепным скрепером и перемещение в насыпь на расстояние lср=155
м;
3. Разработка грунта планировочной выемки
экскаватором с погрузкой в транспортное средство
4. Разработка грунта котлована и траншеи
экскаватором с погрузкой в транспортное средство
. Транспортировка грунта планировочной
выемки самосвалом в отвал на расстояние l=10
км
6. Транспортировка грунта котлована и
траншеи самосвалом в отвал на расстояние l=10
км
7. Уплотнение грунта насыпи катками на 8
проходок
7.2 Подбор двух
вариантов комплектов машин
Технические
характеристики
|
Вариант
1
|
Вариант
2
|
1.
Разработка грунта планировочной выемки бульдозером и перемещение в насыпь на
расстояние lср=84,93
м;
|
Марка
Тип отвала Длина отвала, м Высота отвала, м Управление Мощность кВт (л.с.)
Марка трактора Масса. т
|
ДЗ-27С Неповоротный
3,2 1,3 Гидравлическое 118(160) Т-130 1,91
|
ДЗ-25 Поворотный
4,43 1,2 Гидравлическое 132(180) Т-180 2,85
|
2.
Разработка грунта планировачной выемки прицепным скрепером и перемещение в
насыпь на расстояние lср=155
м;
|
Марка Вместимость
ковша, м3 Ширина захвата, м Глубина резания, м Толщина отсыпаемого слоя, м
Мощность кВт (л.с.) Марка трактора Масса скрепера, т
|
ДЗ-30 3 1,9 0,2
0,3 55(75) ДТ-75 2,75
|
ДЗ-26 10 2,8 0,3 0,5 132(180)
Т-180 9,2
|
3.
Разработка грунта планировочной выемки экскаватором с погрузкой в
транспортное средство
|
Марка
Вместимость ковша, м3 Наибольшая высота копания, м Наибольшая высота выгрузки,
м Максимальный радиус копания, м Мощность двигателя кВт (л.с.) Масса, т
|
Э-504 0,65 6,6 4,6 7,9 59(80)
20,5
|
Э-801 1,5 7,4 5
8,6 76(100) 27,6
|
4.
Разработка грунта котлована и траншеи экскаватором с погрузкой в транспортное
средство
|
Марка
Вместимость ковша, м3 Наибольшая глубина копания, м Наибольшая высота
выгрузки, м Максимальный радиус копания, м Мощность двигателя кВт (л.с.)
Масса, т
|
ЭО-4321
0,65 5,5 5,6 9 59(80)
19,2
|
ЭО-5122
1,25 6
5 9,4 125(170) 35,8
|
5.
Транспортировка грунта котлована и траншеи самосвалом на вымет
|
Марка
Грузоподъемность, т Вместимость кузова, м3 Радиус поворота, м Максимальная
скорость, км/ч
|
КаМАЗ-5511 10 7,2 9 80
|
6.
Уплотнение грунта насыпи катками
|
Марка
Тип катка Ширина уплотняемой полосы, м Тощина уплотняемого слоя, м Мощность
двигателя кВт (л.с.) Масса, м
|
ДУ-39А
пневмоколесный, прицепной 2,6 0,35 79(108) 25
|
ДУ-16В
пневмоколесный, секционный, полуприцепной 2,6 0,35 177(24) 25
|
8.
Технико-экономическое сравнение вариантов механизации
|
Вариант
1
|
Вариант
2
|
1.
Разработка
грунта планировочной выемки бульдозером и перемещение в насыпь на расстояние lср=84,93
м;
|
Марка
|
ДЗ-27С
2045,36
|
ДЗ-25
1890,16 21,61*1890,16=40846,36
|
2.
Разработка
грунта планировачной выемки прицепным скрепером и перемещение в насыпь на
расстояние lср=155 м;
|
Марка
|
ДЗ-30 1074,56
|
ДЗ-26 2049,6
|
3.
Разработка
грунта планировочной выемки экскаватором с погрузкой в транспортное средство
|
Марка
|
Э-504 2,3 1497,52 68,21*1497,52=102145,84
|
Э-801 0,97 1624,96 28,77*1624,96=46750,09
|
4.
Разработка
грунта котлована и траншеи экскаватором с погрузкой в транспортное средство
|
Марка
|
ЭО-4321
2,6 1497,52 *1497,52=69654,148
|
ЭО-5122
1,5 1624,96 *1624,96=43604,886
|
7.
Уплотнение грунта насыпи катками на 8 проходок
|
Марка
|
ДУ-39А 369,36 40,77*369,36=15059,34
|
ДУ-16В 369,36 40,77*369,36=15059,34
|
где: Нн.вр норма времени машины;
Н’вр - норма времени на первые 10м - для
бульдозеров, 100м - для прицепных скреперов, 4 проходки для катка;
Н’’вр - норма времени на каждые последующие 10м
- для бульдозеров и прицепных скреперов, 1 проходку - для катков;
l - дальность
транспортировки грунта;
l1 - дальность
перемещения грунта, 10м - для бульдозеров, 100м - для прицепных скреперов; грунт котлован траншея землеройный
l2 - 10м для
бульдозеров и прицепных скреперов;
Пнор - сменная нормативная производительность
t - количество часов
в смену (8 часов);
T - время работы,
смен;
См/смен - стоимость одной машино-смены;
С - общая стоимость, р.
Обоснование норм и цен
|
Обоснование
работ и применяемых машин
|
Ед. изм.
|
Количество
работ
|
Нормы
времени
|
Производительность
в смену
|
Количество
машино-смен
|
Стоимость
|
|
|
|
|
|
|
|
1
машино-смены
|
Общая
|
Е2-1-22
|
1.Разработка
грунта планировочной выемки бульдозером ДЗ-27С и перемещение в насыпь на
расстояние lср=84,93
м;
|
м3
|
26,99,518
|
2,88
|
277,78
|
9,72
|
2045,36
|
19880,89
|
Е2-1-21
|
2.Разработка
грунта планировачной выемки прицепным скрепером ДЗ-30 и перемещение в насыпь
на расстояние lср=155
м;
|
м3
|
26891,867
|
3,63
|
220,38
|
122
|
1074,56
|
131096,32
|
Е2-1-8
|
3.Разработка
грунта планировочной выемки экскаватором Э-504 с погрузкой в транспортное
средство
|
м3
|
23723,112
|
2,3
|
347,823
|
68,21
|
1497,52
|
102145,84
|
Е2-1-11
|
4.Разработка
грунта котлована и траншеи экскаватором ЭО-4321 с погрузкой в транспортное
средство
|
м3
|
11709,978
|
2,6
|
307,69
|
38,06
|
1497,52
|
56995,61
|
Е2-1-29
|
7.Уплотнение
грунта насыпи катками ДУ-39А 9а 8 проходок
|
м3
|
29591,385
|
0,49
|
1623,65
|
18,12
|
369,36
|
6692,80
|
|
Итог
по первому варинату
|
|
|
|
|
256,11
|
|
316813,2
|
Вывод: так как второй вариант комплекта машин
превосходит первый по временным и ценовым показателям практически в два раза,
принимаем решение в пользу второго варианта.
9. Производственная
калькуляция
Обосн.
норм и цен
|
Наименование
работ, описание условий производства работ
|
Ед.
измер.
|
Кол-во
работ
|
Состав
звена
|
Норма
времени
|
Средневзве-шенная
часоая тариф. Ставка
|
Расценка
|
Затраты
труда
|
Заработная
плата
|
|
|
|
|
|
р
|
м
|
р
|
м
|
р
|
м
|
р
|
м
|
р
|
м
|
Е2-1-22
|
1.
Разработка грунта планировочной выемки бульдозером ДЗ-25 и перемещение в
насыпь на расстояние lср=84,93 м;
|
100
м3
|
26,99
|
Машинист
6р-1
|
-
|
2,63
|
-
|
146,50
|
-
|
385,28
|
-
|
70,98
|
-
|
10398,83
|
Е2-1-21
|
2.Разработка
грунта планировачной выемки прицепным скрепером ДЗ-26 и перемещение в насыпь
на расстояние lср=155 м;
|
100
м3
|
268,92
|
Тракторист
6р-1
|
-
|
1,43
|
-
|
146,50
|
-
|
209,49
|
-
|
384,56
|
-
|
56335,86
|
Е2-1-8
|
3.Разработка
грунта планировочной выемки экскаватором Э-801 с погрузкой в транспортное
средство
|
100
м3
|
237,23
|
Машинист
6р-1 Помощник М. 5р-1
|
0,97
|
0,97
|
125,28
|
271,68
|
121,52
|
263,53
|
230,11
|
230,11
|
28828,57
|
62517,13
|
Е2-1-11
|
4.Разработка
грунта котлована и траншеи экскаватором ЭО-5122 с погрузкой в транспортное
средство
|
100
м3
|
117,1
|
Машинист
6р-1 Помощник М. 5р-1
|
1,5
|
1,5
|
125,28
|
271,68
|
187,92
|
407,52
|
175,65
|
175,65
|
22005,43
|
47720,59
|
Е2-1-35
|
5.Предварительная
планировка площадки бульдозером ДЗ-25
|
84,375
|
Машинист
6р-1
|
-
|
0,11
|
-
|
146,50
|
-
|
16,11
|
-
|
9,28
|
-
|
1359,67
|
Е2-1-36
|
6.Окончательная
планировка площадки бульдозером ДЗ-25
|
1000
м2
|
84,375
|
Машинист
6р-1
|
-
|
0,17
|
-
|
146,50
|
-
|
24,90
|
-
|
14,34
|
-
|
2101,30
|
Е2-1-29
|
7.Уплотнение
грунта насыпи катками ДУ-16В за 8 проходок
|
100
м3
|
295,91
|
Машинист
6р-1
|
-
|
0,49
|
-
|
146,50
|
-
|
71,78
|
-
|
145,00
|
-
|
21241,32
|
Сумма:
|
405,76
|
1029,9
|
50834,0
|
201674,69
|
10. Разработка
технологических схем производства земляных работ
Расчет количества
автотранспорта
Для вывоза грунта котлована и
траншеи
Где: Тн - продолжительность нагрузки
самосвала, мин;
Туст.н - продолжительность установки
самосвала под нагрузку, мин (равна 0,4);
Тпр - продолжительность пробега
самосвала в оба конца, мин;
Туст.р - продолжительность установки
самосвала под разгрузку, мин (равна 0,4)
Тр - продолжительность разгрузки
самосвала, мин (равна 0,6);
Тм - продолжительность
технологических перерывов, мин (равна 1,2);
Где: Vср
- средняя скорость самосвала;
l - дальность
транспортировки
Для вывоза грунта планировочной выемки
Расчет количества
катков ДУ16-В
Расчет параметров
экскаваторного забоя
Где Rmax
- наибольший радиус копания экскаватора;
Rop
- радиус копания оптимальный практический;
Rст
- радиус копания на уровне бровки откоса;
Rз
- радиус копания конечный на уровне подошвы откоса;
ln
- рабочая передвижка.
Указания по производству работ
Разработка грунта планировочной выемки и
перемещение в насыпь производится бульдозером ДЗ-25 на расстояние меньше 100м и
прицепными скреперами ДЗ-26 на расстояния более 100м.
Разработка грунта выемки и перемещение в насыпь
бульдозером ДЗ-25 ведется послойно на длину отвала 4,43м, одновременно
производится разравнивание отсыпаемого им грунта.
Для разработки грунта выемки и перемезения в
насыпь прицепными скреперами ДЗ-26 применяется эллипсная схема траектории
движения со срезанием слоя толщиной 0,3м и шириной 2,8м.
Излишки грунта планировочной выемки
разрабатываются экскаватором «прямая лопата» Э-801 с объемом ковша 1,5 м3,
разработка начинается одновременно с бельдозером и прицепным скрепером.
Погрузка грунта производится в автосамосвал КрАЗ-256Б1 грузоподъемностью 12т.
Для безперебойной работы экскаватора принято 11 автосамосвалов, которые
перемещают грунт в отвал на расстояние 10км.
Котлован разрабатывается экскаватором «обратная
лопата» ЭО-5122 с объемом ковша 1,25 м3. Разработка начинается после
вывозы грунта выемки из данного квадрата и производится лобовым забоем с шагом
перемещения экскаватора на 2м и шириной 14м. Погрузка грунта производится в
автосамосвал КрАЗ-256Б1 грузоподъемностью 12т. Для безперебойной работы
экскаватора принято 14 автосамосвалов, которые перемещают грунт в отвал на
расстояние 10км.
На протяжение возведения насыпи производится
уплотнение грунта пневмоколесным полуприцепным катком ДУ-16В. Грунт уплотняется
последовательно по челночной схеме движения на толщину уплотняемого слоя 0,35 м
и ширину 2,6 м с перекрыванием предыдущего уплотнения на 0,2-0,3 м. После
уплотнения всей площадки приступают к следующей проходке. Принято 8 проходок по
одному месту.
После завершения всех перечисленных работ,
производится планировка плозадки, которая включает в себя: зачистку дня
котлована, предварительную планировку площадки, окончательную планировку площадки
и планировку откосов. Все работы производятся бульдозером ДЗ-25, а при
планировке откосов бульдозер оборудуется откосниками.
11. Указания по охране труда и
технике безопасности
1. Перемещение, установка и работа машин
вблизи выемок (котлованов, траншей, канав и т.п.) с неукрепленными откосами
разрешается только за пределами призмы обрушения грунта на расстоянии,
установленном проектом производства работ.
2. До начала производства земляных работ в
местах расположения действующих подземных коммуникаций должны быть разработаны
и согласованы с организациями, эксплуатирующими эти коммуникации, мероприятия
по безопасным условиям труда, а расположение подземных коммуникаций на
местности обозначено соответствующими знаками или надписями.
3. Грунт, извлеченный из котлована или
траншеи, следует размещать на расстоянии не менее 0,5 м от бровки выемки.
4. Производство работ в котлованах и траншеях
с откосами, подвергшимися увлажнению, разрешается только после тщательного
осмотра производителем работ (мастером) состояния грунта откосов и обрушения
неустойчивого грунта в местах, где обнаружены "козырьки" или трещины
(отслоения).
5. Перед допуском рабочих в котлованы или
траншеи глубиной более 1,3 м должна быть проверена устойчивость откосов или
крепления стен.
6. Подача автомобиля задним ходом в зоне,
где выполняются какие-либо работы, должна производиться водителем только по
команде лиц, участвующих в этих работах.
7. Автомобили-самосвалы должны быть
снабжены специальными упорами для поддержания кузова в необходимых случаях в
поднятом положении. Не допускается осуществлять техническое обслуживание
автомобиля-самосвала с поднятым кузовом без установки упора кузова. Движение
автомобилей-самосвалов с поднятым кузовом запрещается.
8. Погрузка грунта на автосамосвалы должна
производиться со стороны заднего или бокового борта.
9. При разработке, транспортировании,
разгрузке, планировке и уплотнении грунта двумя или более самоходными или
прицепными машинами (скреперами, грейдерами, катками, бульдозерами и др.),
идущими одна за другой, расстояние между ними должно быть не менее 10 м.
10. Место работы машин должно быть определено
так, чтобы было обеспечено пространство, достаточное для обзора рабочей зоны и
маневрирования. В случае, когда машинист или моторист, управляющий машиной, не
имеет достаточную обзорность рабочего пространства или не видит рабочего
(специально выделенного сигнальщика), подающего ему сигналы, между машинистом и
сигнальщиком необходимо установить двустороннюю радиосвязь или телефонную
связь. Использование промежуточных сигнальщиков для передачи сигналов машинисту
не допускается.
11. Перемещение, установка и работа машин
вблизи выемок (котлованов, траншей, канав и т.п.) с неукреплёнными откосами
разрешается только за пределами призмы обрушения грунта на расстоянии,
установленном проектом производства работ.
12. Технико-экономические показатели
проекта
1. Объем земляных работ - 65027,475 м3
2. Затраты на эксплуатацию машин, смотреть
таблицу
. Трудоемкость работ, чел-см.
Плановая - 261,5
Нормативная - 279,45
4. Плановый процент выполнения норм - 106,86%
. Сумма заработной платы - 1328195,72 р
6. Расценка на единицу работы - 20,43 руб/м3
7. Плановая выработка на одну - 231,29 м3/чел.-см
8. Себестоимость 1м3 грунта в деле -
руб/м3
Таблица затрат на эксплуатацию машин:
Наименование
машин
|
Количество
машино- смен
|
Стоимость,
р.
|
|
|
1
машино-смена
|
Общая
|
Бульдозер
|
10,5
|
11930,69
|
125272,24
|
Прицепной
скрепер
|
48
|
12937,08
|
620979,61
|
Экскаватор
Э-801
|
53
|
10256,75
|
543607,62
|
Экскаватор
ЭО-5122
|
40
|
10256,75
|
410269,90
|
Автосамосвал
|
1143
|
1290,68
|
1475244,68
|
Каток
|
17
|
2331,40
|
39633,81
|
Итог:
|
1311,5
|
49003,34
|
3215007,86
|
Список литературы
1. Гердт Р.К. - Методические
указания по выполнению расчетно-графической работы «Проектирование технологии
производства земляных работ». Новосибирск: 1998.
. Единые нормы и расценки на
строительные, монтажные и ремонтно-строительные работы. Сб.2. Вып.1. М., 2000.
. Немчикова Л.А., Шадрина М.Н. -
Методическое указание к курсовому и дипломному проектированию
«Технико-экономическое сравнение вариантов механизации строительных процессов».
Новосибирск:2007,
. СниП III-4-80.
Техника безопасности в строительстве.-М.,1960.
грунт котлован траншея землеройный
