Оптимальные экономико-математические модели

  • Вид работы:
    Контрольная работа
  • Предмет:
    Менеджмент
  • Язык:
    Русский
    ,
    Формат файла:
    MS Word
    259,99 Кб
  • Опубликовано:
    2012-04-23
Вы можете узнать стоимость помощи в написании студенческой работы.
Помощь в написании работы, которую точно примут!

Оптимальные экономико-математические модели

19. (Транспортная задача)

Имеется пять поставщиков однородной продукции с объемами поставок  и пять потребителей с объемами потребления .

Решить транспортную задачу

Исходная матрица планирования

Матрица планирования





5179711






676106






979612






8101477






1189115







Решение

Так как

 и

(т.е. ), то исходная транспортная задача является закрытой.

Найдем начальный опорный план методом минимальной стоимости, а затем оптимизируем его методом потенциалов.

1. Построение начального опорного плана

Из таблицы стоимостей выберем наименьшую стоимость

.

Заполним клетку (1,1)

.

В клетку (1, 1) помещаем 120 ед.груза и исключаем из дальнейшего рассмотрения первый столбец (потребности потребителя  полностью удовлетворены).

Заполним клетку (5, 5)


В клетку (5, 5) помещаем 100 ед.груза и исключаем из дальнейшего рассмотрения пятый столбец (потребности потребителя  полностью удовлетворены).

В оставшейся таблице стоимостей наименьшей является стоимость

.

Заполним клетку (2, 3)

.

В клетку (2, 3) помещаем 280 ед.груза и исключаем из дальнейшего рассмотрения третий столбец (потребности потребителя  полностью удовлетворены).

Заполним клетку (3, 4)

.

В клетку (3, 4) помещаем 200 ед.груза и исключаем из дальнейшего рассмотрения третью строку (запасы поставщика  полностью израсходованы).

В оставшейся таблице стоимостей наименьшей является стоимость


Заполним клетку (1, 4)

.

В клетку (1, 4) помещаем 90 ед.груза и исключаем из дальнейшего рассмотрения четвертый столбец (потребности потребителя  полностью удовлетворены).

Заполним клетку (2, 2)

.

В клетку (2, 2) помещаем 10 ед.груза и исключаем из дальнейшего рассмотрения вторую строку (запасы поставщика  полностью израсходованы).

В оставшейся таблице стоимостей наименьшей является стоимость


Заполним клетку (5,2)

.

ед.груза помещаем в клетку (5, 2), тем самым полностью расходуя запасы поставщика .

В оставшейся таблице стоимостей наименьшей является стоимость


Заполним клетку (4, 2)

.

ед.груза помещаем в клетку (4, 2), тем самым полностью расходуя запасы поставщика .

Заполним клетку (1, 2)

.

ед.груза помещаем в клетку (1, 2), тем самым полностью израсходовав запасы поставщика  и полностью удовлетворив потребности потребителя .

В результате получаем план


Матрица планирования





51201770979011






67106280106






979620012






8101101477






118209115100







Определим стоимость плана


. Метод потенциалов

Построим систему потенциалов. Положим . Найдем остальные потенциалы по формулам: .



Матрица планирования






5

- 17

+ 7

9011







67

280106







9+ 7

х9- 6

20012







810

1101477







118

100







7130







По найденной системе потенциалов вычислим оценки незанятых клеток по формуле:



Условия оптимальности () нарушаются в клетках (1, 3), (1, 5), (3, 2), (3, 3), (3, 5). Поэтому найденный опорный план не является оптимальным. Следовательно, одна из этих клеток должна быть загружена некоторым объемом поставок. В первую очередь заполняется та клетка, для которой достигается максимум среди : . Значит, включим переменную  в число базисных. Пометим ее знаком «х» и построим цикл, который начинается и заканчивается в этой клетке (3, 2), а вершины цикла располагаются в занятых клетках.

(3, 2) - (3, 4) - (1, 4) - (1, 2).

Клетка (3, 2) помечается знаком «+», затем клетки, находящиеся в вершинах цикла отмечаются чередующимися знаками «-» и «+». Величина поставок, перемещаемая в клетку (3, 2), равна минимуму из поставок со знаком «-», т.е.

.

Величина  вычитается из объемов поставок клеток со знаком «-» и прибавляется к объемам поставок клеток со знаком «+». В результате получаем новый опорный план, затраты на реализацию которого составляют

поставка опорный план потребитель


Матрица планирования






5

16011







67

280106







9+ 7

- 6

13012







8- 10

+ 7

х7







118

100







6500








В новом опорном плане вычислим потенциалы занятых клеток и оценки незанятых клеток. Положим  (т.к. во втором столбце наибольшее число заполненных клеток).





Условия оптимальности () нарушаются в клетках (4, 4). Поэтому найденный опорный план не является оптимальным.

Следовательно, эта клетка должна быть загружена некоторым объемом поставок. Включим переменную  в число базисных.

Пометим ее знаком «х» и построим цикл, который начинается и заканчивается в этой клетке (4, 4), а вершины цикла располагаются в занятых клетках.

Клетка (4, 4) помечается знаком «+», затем клетки, находящиеся в вершинах цикла отмечаются чередующимися знаками «-» и «+».

Величина поставок, перемещаемая в клетку (4, 4), равна минимуму из поставок со знаком «-», т.е.

.

Величина  вычитается из объемов поставок клеток со знаком «-» и прибавляется к объемам поставок клеток со знаком «+».

В результате получаем новый опорный план, затраты на реализацию которого составляют:


Матрица планирования






5

16011







67

280106







97

2012







810

1107







118

100







6280








В новом опорном плане вычислим потенциалы занятых клеток и оценки незанятых клеток. Положим  (т.к. во втором столбце наибольшее число заполненных клеток).





Так как все , то условия оптимальности выполняются, следовательно, полученный план является оптимальным.

Все поставщики полностью израсходовали свои запасы, а потребности полностью удовлетворили свои потребности.

Значение целевой функции

Ответ:

. (Задача о назначениях).

Решить задачу о назначениях со следующей матрицей затрат:

5

17

9

7

11

6

7

6

10

6

9

7

9

6

12

8

10

14

7

7

11

8

9

11

5


Решение

Вычтем из элементов каждой строки минимальное значение в этой строке

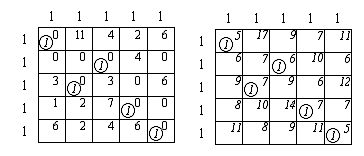

Произведя вычисления, получим матрицу (новые значения затрат записаны в левых нижних углах клеток):


1

1

1

1

1

1

5 0

17 12

9 4

7 2

11 6

1

6 0

7 1

6 0

10 4

6 0

1

9 3

7 1

9 3

6 0

12 6

1

8 1

10 3

14 7

7 0

7 0

1

11 6

8 3

9 4

11 6

5 0


Теперь вычтем из элементов каждого столбца минимальное значение в этом столбце:





Получим новую матрицу затрат:


1

1

1

1

1

1

0

11

4

2

6

1

0

0

0

4

0

1

3

0

3

0

6

1

1

2

7

0

0

1

6

2

4

6

0


В полученной матрице можно распределить единицы (один вид работы) в клетки с нулевыми затратами таким образом, чтобы в каждой строке и в каждом столбце была только одна единица:

.

Получили распределение работ по станкам с минимальными затратами:


Чтобы найти значение целевой функции сложим значения затрат из первоначальной матрицы тех клеток, в которые были размещены единицы, т.е.

.

Таким образом, первую работу следует выполнять на первом станке, вторую на третьем, третью на втором, четвертую на четвертом, пятую на пятом.

Ответ:

49. (Минимизация сети)

Построить набор дуг, соединяющих все вершины сети и имеющих минимальную протяженность.

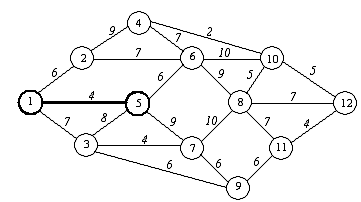

Решение

Итерация 1.

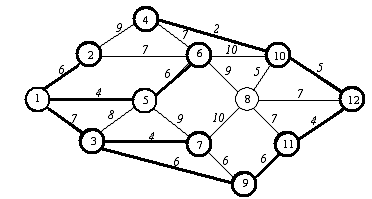

Начнем построение с вершины 1. Обозначим:

С - множество связанных вершин

 - множество несвязанных вершин.

Тогда

Итерация 2.

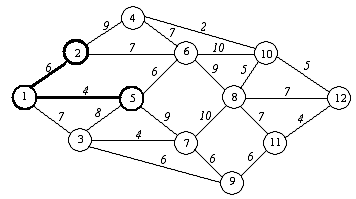

Ближе всех к связанному множеству вершин расположена вершина 5, так как

Тогда


Итерация 3.

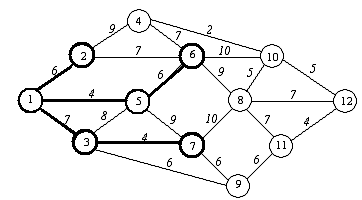

Ближе всех к связанному множеству вершин расположены вершины 2 и 6, так как

.

Включим во множество связанных вершин вершину 2.

Тогда


Итерация 4.

Ближе всех к связанному множеству вершин расположена вершина 6, так как

Тогда


Итерация 5.

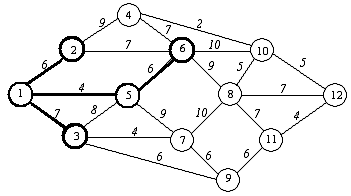

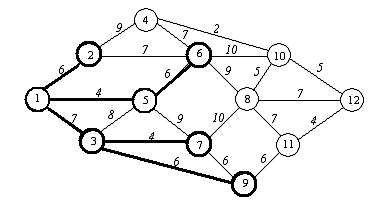

Ближе всех к связанному множеству вершин расположены вершины 3 и 4, так как


Включим во множество связанных вершин вершину 3.

Тогда

Итерация 6.

Ближе всех к связанному множеству вершин расположена вершина 7, так как

Тогда

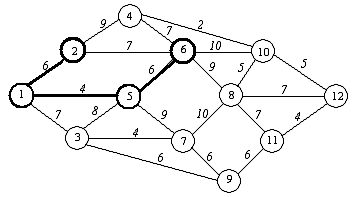

Итерация 7.

Ближе всех к связанному множеству вершин расположена вершина 9, так как

Тогда

Итерация 8.

Ближе всех к связанному множеству вершин расположена вершина 11, так как

Тогда


Итерация 9.

Ближе всех к связанному множеству вершин расположена вершина 12, так как

Тогда



Итерация 10.

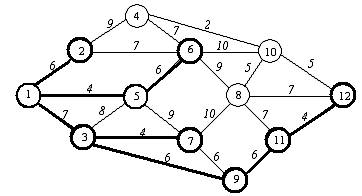

Ближе всех к связанному множеству вершин расположена вершина 10, так как

Тогда


Итерация 11.

Ближе всех к связанному множеству вершин расположена вершина 4, так как

Тогда


Итерация 12.

Ближе всех к связанному множеству вершин расположена вершина 8, так как


Тогда

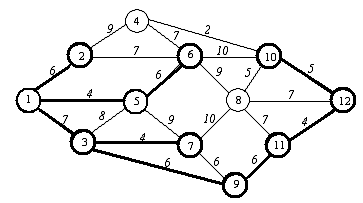

В связанное множество вершин С попали все вершины, значит, минимальная сеть построена, ее суммарная длина равна:

.

Ответ:

. (СПУ) Задана следующая последовательность работ с их временными характеристиками:

Работа

1-2

1-3

1-4

2-4

2-5

3-4

3-6

4-5

4-6

4-7

Длительность

19

5

9

7

18

10

17

8

6

Работа

5-7

5-8

6-7

6-8

6-9

7-8

7-9

7-10

8-10

9-10

Длительность

5

8

5

8

12

5

15

13

6

5


Построить сетевой график; найти критический путь; определить полные и свободные резервы времени некритических операций.

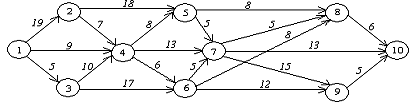

Решение

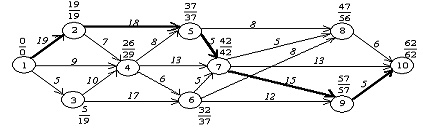

Построим сетевой график так, чтобы все дуги - работы были направлены слева направо. Над дугами проставим длительности работ.


I этап - прямой ход

Находим ранние сроки всех событий по формуле:


Считаем, что .

Событию 2 предшествует только работа (1, 2), а событию 3 - работа (1, 3). Поэтому:

         (из 1)

            (из 1)

Далее находим:

(из 2)

      (из 2)

        (из 4)

  (из 5)

(из 7)

(из 7)

(из 9)

Критический путь состоит из работ:

(1, 2) - (2, 5) - (5, 7) - (7, 9) - (9, 10)

и его длительность - 62.


II этап - обратный ход

Определим поздние сроки всех событий по формуле:


Считаем, что

Тогда ;


Над каждым событием запишем дробь, в числителе которой проставим ранний срок начала операций, выходящих из этого события, а в знаменателе поздний срок окончания операций, входящих в это событие.

Таким образом, получим:

1)      ранние сроки наступления событий (числители дробей);

2)      поздние сроки наступления событий (знаменатели дробей);

)        резервы времени событий (разность между знаменателями и числителями);

4)      поздние сроки начала работ  (знаменатели дробей конечных событий за вычетом длительностей работ);

)        ранние сроки окончания работ  (суммы числителей начальных событий и длительностей работ);

)        общие резервы времени работ (разности между знаменателями конечных событий и числителями событий за вычетом длительностей работ);

)        свободные резервы времени работ (разность между числителями начальных и конечных событий за вычетом длительностей работ).

Временные характеристики некритических работ

некритические работы

продолжительность

ранние сроки начала работ

поздние сроки окончания работ

ранние сроки окончания работ

поздние сроки начала работ

общий резерв времени

свободный резерв времени

1-3

5

0

19

5

14

14

0

1-4

9

0

29

9

20

20

17

2-4

7

19

29

26

22

3

0

3-4

10

5

29

15

19

14

11

3-6

17

5

37

22

20

15

10

4-5

8

26

37

34

29

3

3

4-6

6

26

37

32

31

5

0

4-7

13

26

42

39

29

3

3

5-8

8

37

56

45

48

11

2

6-7

5

32

42

37

37

5

5

6-8

8

32

56

40

48

16

7

6-9

12

32

57

44

45

13

13

7-8

5

42

56

47

51

9

0

7-10

13

42

62

55

49

7

7

8-10

6

47

62

53

56

9

9
