Планирование производственно-хозяйственной деятельности строительной организации, расчет эффективности капитальных вложений организации, составление сметного расчета

КАЗАНСКИЙ ГОСУДАРСТВЕННЫЙ АРХИТЕКТУРНО-СТРОИТЕЛЬНЫЙ УНИВЕРСИТЕТ

Кафедра экономики и управления в городском хозяйстве









Курсовая работа

по дисциплине экономика строительства

на тему: «Планирование производственно-хозяйственной деятельности строительной организации, расчет эффективности капитальных вложений организации, составление сметного расчета»

Работу выполнил:

Работу проверил:

Федорова С.Ф.



Казань 2010 год

Содержание

Введение

. Планирование производственно-хозяйственной деятельности строительной организации

. Расчеты эффективности капитальных вложений организации

. Составление локального ресурсного сметного расчета

Заключение

Список литературы

Введение

прибыль рентабельность смета строительный

Экономика строительства - это система специальных научных знаний о формах и особенностях проявления общих экономических законов в капитальном строительстве как отрасли народного хозяйства.

Целью моей курсовой работы является изучить планирование производственно-хозяйственной деятельности строительной организации, рассчитать эффективность капитальных вложений организации, а также составить смету на отделочные работы жилой комнаты ресурсно-индексным методом.

1. Планирование производственно-хозяйственной деятельности строительной организации

Планирование считается центральным звеном управления как на макроуровне, так и в рамках отдельного предприятия.

Планирование - процесс разработки и практического осуществления планов, определяющих будущее состояние, путей, способов и средств его достижения.

С точки зрения отдельного предприятия, действующего в рыночной среде можно выделить следующие виды планов:

а) стратегический план; б) долговременные планы; в) текущие планы; г) оперативные планы; д) инвестиционные проекты; е) бизнес-план.

По теме “Планирование производственно-хозяйственной деятельности строительных организаций” мной будут выполнены следующие разделы текущего планирования:

. Составление производственной программы строительной организации на планируемый год.

. Расчеты сметной и плановой себестоимости СМР.

. Расчеты прибыли и рентабельности строительной организации на планируемый год.

. Расчеты способов компенсации увеличения постоянных затрат строительной организации.

. Определение погасительной суммы кредита с предоставлением графика платежей.

. Составление производственной программы строительной организации на планируемый год :

.1. Расчет произведенной строительной продукции по объектам на планируемый год с распределением по кварталам.

.2. Расчет готовой строительной продукции по объектам на планируемый год с распределением по кварталам.

.3. Расчет незавершенного строительного производства на конец каждого квартала.

.4. Проверку правильности расчетов.

Производственная программа работ строительной организации в курсовой работе составляется на основе календарного плана производства работ и условно принятых среднемесячных темпов выполнения объемов работ по каждому объекту

Незаверш. строительн. производ-во на нач.года

I квартал ___________ янв март февр

II квартал ___________ май апр июнь

III квартал ___________ июль сент авг

IV квартал ___________ ноя окт дек

А













Б













В 350













Г 780













Д













Е 200













Ж 930













З













Рис. 1. Календарный план производства СМР по тресту на год



Таблица 1

Среднемесячные темпы производства объемов СМР

Объекты

А

Б

В

Г

Д

Е

Ж

З

Темпы роста

230

240

260

270

210

250

250

290


1.1 Расчет произведенной строительной продукции по объектам на планируемый год с распределением по кварталам

Произведенная строительная продукция - это общий объем СМР в сметных ценах, подлежащих выполнению собственными силами по всем объектам за данный период времени (месяц, квартал, год). Обозначим его Оп.

Этот показатель служит основой для расчета потребности строительной организации в трудовых, материальных и финансовых ресурсах на планируемый год.

Расчет показателя Оп производится по кварталам и в целом за год на основе календарного плана и среднемесячных темпов работ по формуле:

Опкв = Тр ´ Сiсмр (1)

где Опкв- объем произведенной строительной продукции за квартал;

Тр - среднемесячные темпы работ;

Сi смр - срок строительства i-го объекта на планируемом периоде, в месяцах.

Расчет проведем в табличной форме.

Таблица 2

Расчет произведенной строительной продукции по объектам на планируемый год с распределением по кварталам

Объект


1 квартал

2 квартал

3 квартал

4 квартал

 Объем


Ср.мес. Темпы работ

срок стро ительства, мес.

Vсмр  тыс. руб

срок стро ительства, мес.

Vсмр  тыс. руб

срок стро ительства, мес.

Vсмр  тыс. руб

срок стро ительства, мес.

Vсмр  тыс. руб

СМР за год, тыс. руб

А

230

1

230

3

690

3

690



1610

Б

240



2

480

3

720

3

720

1920

В

260

3

780

3

780

2

520



2080

Г

270

3

810

3

810





1620

Д

210





2

420

3

630

1050

Е

250

3

750

3

750

2

500



2000

Ж

250

3

750

3

750

3

750

1

250

2500

З

290





2

580

2

580

1160

Итого



3320


4260


4180


2180

13940


.2 Расчет готовой строительной продукции по объектам на планируемый год с распределением по кварталам

Готовая строительная продукция - объем строительно-монтажных работ по объектам и этапам, подлежащих сдаче (реализации) заказчику. Обозначим этот показатель Ог.

Этот показатель служит основой для определения плановой прибыли и рентабельности строительно-монтажной организации.

Расчет показателя Ог производится по кварталам и в целом за год на основе календарного плана и среднемесячных темпов работ по формуле:

Огкв =Онспнп + Тр ´ Сiг (2)

где Огкв - объем произведенной строительной продукции за квартал;

Онспнп - объем незавершенного производства на начало квартала;

Тр - среднемесячные темпы работ;

Сiг - период окончания этапа, в месяцах.

Расчет проведем в табличной форме.

Таблица 3

Расчет готовой строительной продукции по объектам на планируемый год с распределением по кварталам

Объект

НСП на нач. пе рио да

Сред неме сячн. темпы работ

1 квартал

2 квартал

3 квартал

4 квартал

Объем СМР за год, тыс. руб




срок стро ительства, мес.

Vсмр  тыс. руб

срок стро ительства, мес.

Vсмр  тыс. руб

срок стро ительства, мес.

Vсмр  тыс. руб

Срок стро ительства, мес.

Vсмр  тыс. руб


А


230



3

690

4

920



1610

Б


240





3

720



720

В

350

260



5

1650

3

780



2430

Г

780

270

2

1320

4

1080





2400

Д


210










Е

200

250





8

2200



2200

Ж

930

250



4

1930



6

1500

3430

З


290







4

1160

1160


2260



1320


5350


4620


2660

13950


.3 Расчет незавершенного строительного производства на конец каждого квартала

В связи с тем, что оплата СМР производится заказчиком только после окончания строительства объекта в целом или отдельной его части (этапа работ), в строительной организации к концу каждого квартала скапливается незаконченная строительная продукция, которая не оплачивается заказчиком до полного ее завершения.

Стоимость выполненных работ по незаконченным в данном квартале (году) объектам или этапам носит название незавершенного производства.

Расчет проведем в табличной форме.

Таблица 4

Расчет незавершенного строительного производства на конец каждого квартала


НСП

Средне

1 квартал

2 квартал

3 квартал

4 квартал

Объ ект

на на чало перио да

месяч ные темпы работ

срок стро ительства, мес.

нсп  тыс. руб

срок стро ительства, мес.

нсп  тыс. руб

срок стро ительства, мес.

нсп  тыс. руб

Срок стро ительства, мес.

нсп  тыс. руб

А


230

1

230

1

230





Б


240



2

480

2

480

5

1200

В

350

260

3

1130

1

260





Г

780

270

1

270







Д


210





2




Е

200

250

3

950

6

1700





Ж

930

250

3

1680

2

500

5




З


290





2




Итог

2260



4260


3170






.4 Проверка правильности расчетов

Проверкой правильности расчетов каждой таблицы служит равенство итогов по вертикали и горизонтали последних столбцов и строк соответственно. Кроме того, полученные три показателя взаимосвязаны, поэтому правильность составления планов можно проверить по следующим формулам:

Оп = Ог - НСПнп + НСПкп

или   Ог = Оп + НСПнп - НСПкп (3)

где Оп - объем произведенной строительной продукции;

Ог - объем готовой строительной продукции;

НСПнп - незавершенное строительное производство на начало периода;

НСПкп - незавершенное строительное производство на конец периода.

Для первого квартала Ог I = 3670+1560-1580=3650 тыс.руб.

Для второго квартала Ог II=3770+1580-2770=2580 тыс.руб.

Для третьего квартала Ог III=3150+2770-3090=2830 тыс.руб.

Для четвертого квартала Ог IV=2550+3090-810=4830 тыс.руб.

Проверка годовая Ог =13140+1560-690=810 тыс.руб.

.Расчет сметной и плановой себестоимости строительно-монтажных работ :

.1. Расчет сметной и плановой себестоимости произведенной строительной продукции на планируемый год.

.2. Расчет сметной и плановой себестоимости незавершенного строительного производства на начало и конец и планируемого года.

.3. Расчет плановой себестоимости готовой продукции по объектам на планируемый год.

Сметная себестоимость - это затраты строительной организации на производство строительно-монтажных работ (СМР), определенные на основе действующих сметных норм и цен в сметах.

Сметная себестоимость (Ссм) меньше сметной стоимости на величину сметной прибыли. Она определяется по формуле:

Ссм = О - СП ( 4 )

где О - сметная стоимость СМР (или сметная стоимость НСП);

СП - сумма сметной прибыли, определяемая по формуле:


где Нсн - норма сметной прибыли в % от сметной себестоимости.

Плановая себестоимость - это себестоимость, установленная на основе плановых норм расхода ресурсов и планово-расчетных цен на ресурсы.

Плановая себестоимость меньше сметной себестоимости на величину экономии от снижения себестоимости, которая рассчитывается на основе плана организационно-технических мероприятий и планируется в процентах от сметной стоимости.

Плановая себестоимость (Спл ) определяется по формуле:

Спл = Ссм - Зс ( 6 )

где Зс - задание по снижению себестоимости работ, либо экономия по

снижению себестоимости работ (в зависимости от расчетного периода).

Расчет выполним по следующим исходным данным в табличной форме.

• Норма сметной прибыли - 13.3% от сметной себестоимости

• Задание по снижению себестоимости на планируемый год - 5,1% от сметной стоимости

• Экономия по снижению себестоимости СМР в базисном году - 4,5% от сметной стоимости.

Таблица 5

Расчет сметной и плановой себестоимости произведенной строительной продукции по объектам на планируемый год

Объекты

Сметная стоимость произвед. продукции Тыс.руб

Сумма Сметной прибыли, тыс.руб

Сметная себестоимость, тыс.руб

Сумма планируемой экономии от снижения себестоимости, тыс.руб

Плановая себестоимость, тыс.руб

А

810

87

723

49

674

Б

1800

193

1607

108

1499

В

2100

225

1875

126

1749

Г

1380

148

1232

83

1149

Д

1500

161

1339

90

1249

Е

1260

135

1125

76

1049

Ж

3480

373

3107

209

2898

З

810

87

723

49

674

Итого

13140

1409

11731

790

10941


Таблица 6

Расчет сметной и плановой себестоимости НСП на начало и конец и планируемого года

Объекты

Сметная стоимость НСП тыс.руб

Сумма плановых накоплений тыс.руб

Сметная себестоимость, тыс.руб

Сумма факт. экономии в базисном году, тыс.руб

Сумма планируемой экономии в расчетном году, тыс.руб

Планов. себестоимость, тыс.руб

НСП на нач года В Г Ж

  840 200 520

  90 21 56

  750 179 464

  45 11 28

  - - -

  705 168 436

Итого

1560

167

1393

84

-

1309

НСП на кон года  З

    810

    87

    723

    -

    49

    674

Итого

810

87

723

-

49

674


Таблица 7

Расчет плановой себестоимости объема готовой продукции по объектам на планируемый год

Объекты

Плановая себестоимость произведенной продукции, тыс. руб

Себестоимость НСП на начало года, тыс. руб

Плановая себестоимость НСП на конец года, тыс. руб

Плановая себестоимость готовой продукции, тыс. руб

А

674

-

-

674

Б

1499

-

-

1499

В

1749

705

-

2454

Г

1149

168

-

1317

Д

1249

-

-

1249

Е

1049

-

-

1049

Ж

2898

436

-

3334

З

674

-

674

-

Итого

10941

1309

674

11576


.Расчеты плановой прибыли от реализации строительной продукции и рентабельности :

.1. плановую прибыль от реализации готовой строительной продукции за год;

.2. плановую рентабельность продаж и затрат;

.3. аналитическим путем точку безубыточности и минимальный оборот от реализации готовой продукции;

.4. построить график прибыли (рентабельности);

.5. рассчитать размер увеличения прибыли при изменении каждого из факторов, влияющих на прибыль, на 10%;

.6. сделать анализ влияния на прибыль изменения фактора “постоянные затраты на период”.

.1. Расчет плановой прибыли от реализации готовой строительной продукции на планируемый год

Прибыль является абсолютным показателем, характеризующим эффективность производственно-хозяйственной деятельности строительных организаций.

Плановая прибыль от реализации строительной продукции определяется по формуле:

Ппл = Впл - Спл ( 7 )

где Вп - плановая выручка от реализации готовой строительной продукции за год (сметная стоимость готовой строительной продукции на планируемый год).

Плановая прибыль от реализации строительной продукции также может быть определена по формуле:

Ппл = (ПЦпл ед - Перпл Зед ) * Опл - Пзпл ( 8 )

где ПЦпл ед - плановая продажная цена единицы продукции;

Перпл Зед - плановые переменные затраты на производство единицы продукции;

Опл - плановый объем производства продукции;

ПЗпл - плановые постоянные затраты за период.

Рассчитаем плановую прибыль, имея следующие данные:

. Плановая выручка от реализации готовой строительной продукции за год (Вп) - 13890 тыс.руб.;

. Плановая себестоимость готовой строительной продукции на планируемый год (Сп) - 11576 тыс.руб.;

. Объем готовой продукции (Опл) - 100%

. Постоянные затраты за год (ПЗпл) - 14,5% от сметной стоимости (13440 тыс.руб.) или 2014,05 тыс.руб.;

. Переменные затраты за год 11576-2014,05=9561,95 тыс.руб.

. Переменные затраты на единицу продукции (ПерЗед) - 95,62 тыс.руб;

. Продажная цена единицы продукции (ПЦед) - 138,9 тыс.руб.

Плановая прибыль от реализации готовой строительной продукции определена по формуле:

Ппл = Вп - Спл = 13890 - 11576 = 2314 тыс.руб.

Ппл = (ПЦ пл ед - Пер плЗед ) *Опл - ПЗпл = ( 138,9-95,62) * 100 -2014,05= 2313,95 тыс.руб.

.2. Расчет плановой рентабельности продаж и затрат

Показатель рентабельности продаж позволяет оценить какую прибыль имеет строительная организация с каждого рубля выручки от реализации готовой строительной продукции. Это относительный показатель эффективности производственно-хозяйственной деятельности строительной организации.

Плановая рентабельность продаж определяется по формуле:

Рпл п = (Ппл / Впл) х 100 ( 9 )

Рпл п = (Ппл / Впл) * 100 = (2313,95 / 13890) • 100 %= 16,66%.

Показатель рентабельности затрат позволяет оценить размер прибыли приходящийся на рубль затрат и характеризует эффективность использования ресурсов.

Плановая рентабельность затрат определяется по формуле:

Рпл з = (Ппл / Спл ) *100 ( 10 )

где Спл - плановая себестоимость готовой строительной продукции за период.

Рпл з = (Ппл / Спл ) х 100 = (2313,95/ 11576 ) * 100 = 19,99%

.3. Расчет аналитическим путем точки безубыточности и минимального оборота от реализации готовой продукции

Точка безубыточности показывает такой объем производства продукции, при котором общая сумма затрат на производство продукции равна сумме выручки от реализации этой продукции.

При объеме реализации ниже точки безубыточности строительная организация несет убытки, при большем объеме - получает прибыль.

Точка безубыточности определяется по формуле:

ТБ = ПЗ / МП , % ( 11 )

где ПЗ - постоянные затраты за период;

МП- маржинальная прибыль, которая представляет собой разность между продажной ценой и переменными затратами на единицу продукции.

ТБпл = ПЗпл / ( ПЦед - ПерЗед ) =

= 2014,05/ (138,9- 92,62) = 2014,05/ 43,28= 46,5 %

Минимальный оборот (МО) показывает величину выручки от реализации готовой продукции, при которой прибыль строительной организации равна нулю. Минимальный оборот определяется по формуле:

МО = ПЗ (12)

- (ПерЗед /ПЦед )

МО = 2014,05/ (1 - 95,62/138,9) = 6496,9 тыс.руб.

.4. График прибыли (рентабельности)

График прибыли (рентабельности) показывает ожидаемую взаимосвязь между общей суммой затрат на производство продукции и выручкой от реализации готовой продукции, а также величину прибылей или убытков при различных объемах производства продукции.

График строится по исходным данным, полученным в ходе всех предварительных расчетов.

По оси абсцисс откладывается обычно объем выполненных работ, по оси ординат - затраты по выполнению этих работ (рис. 2).

Полученная графическим методом точка безубыточности должна быть равна аналитической (пункт 3.3, формула 11).

Затраты                                                                       Совокупные

                                                                                       доходы

13890                                                                     Зона

                                                                        прибыли

                                                                                                                             Совокупные

11576                                                                                    расходы


                               Зона                       Точка безубыточности

                               убытков

                                                                                              Постоянные затраты

           2014,05



                                          46%                               100%

Объем СМР

Рис. 2. График безубыточности

.5. Расчет размера увеличения прибыли при изменении каждого из факторов, влияющих на прибыль, на 10%

На основе анализа графика прибыли (рентабельности) можно выделить четыре основных способа повышения рентабельности:

. Повышение продажной цены единицы продукции (ПЦед);

. Увеличение объема производства (О);

. Снижение постоянных затрат (ПЗ);

. Снижение переменных затрат на единицу продукции (ПерЗед).

Для расчета их взаимовлияния необходимо выполнить факторный анализ. Для удобства сначала рассчитывается 10%-ное влияние указанных факторов на прибыль. Расчета приведен в таблице 8.

Таблица 8

Расчет увеличения прибыли при изменении каждого из факторов на 10%

 Фактор

 Влияние в тыс.руб./%:

Сумма увеличения прибыли, тыс. руб

 Увеличение прибыли, %


на выручку

на затраты



1) увеличение продажной цены на 10% единицы продукции

 + 1389

 -

 + 1389

(1389 * 100) / / 2313,95 = 60,03

2) увеличение объема производства на 10%

 + 1389

 + 956,2

 + 432,8

(432,8* 100)/ /2313,95 = 18,7

3) сокращение постоянных затрат на 10%

 -

 - 201,4

 +201,4

 (201,4*100)/ /2313,95=8,7

4) сокращение переменных затрат на 10% единицы продукции

 -

 - 956,2

 + 956,2

 (956,2*100)/ /2313,95=41,32


.6. Анализ влияния на прибыль изменения фактора “постоянные затраты на период”

Как видно из пункта 3.5, при снижении постоянных затрат на 10% прибыль возрастает на 8,7%. Влияние данного фактора на изменение прибыли меньше чем:

а) влияние фактора “увеличение продажной цены на единицу продукции” в (60,03/ 8,7 ) = 6,9 раза;

б) влияние фактора “увеличение объема производства продукции” в ( 18,7 / 8,7 ) = 2,15 раза;

в) влияние фактора “уменьшение переменных затрат на единицу продукции” в ( 41,32 / 8,7) = 4,75 раза.

. Расчет способа компенсации увеличения постоянных затрат :

.1. расчет способа компенсации увеличения постоянных затрат;

.2. проверку правильности расчетов.

Увеличение постоянных затрат строительной организации за период без изменения размера прибыли за тот же период может произойти за счет одного из следующих факторов:

а) увеличения продажной цены на единицу продукции;

б) увеличения объема производства продукции;

в) снижения переменных затрат на единицу продукции.

.1. Расчет способа компенсации увеличения постоянных затрат на 25%

. Плановая прибыль (Ппл) = 2313,95 тыс.руб.;

. Плановый размер постоянных затрат (ПЗ) = 2014,05 тыс.руб.;

. Новый размер постоянных затрат 2014,05* 1,25 = 2517,56 тыс.руб.

Таблица 9

Расчет компенсационных мероприятий при увеличении постоянных затрат на 22%

Факторы

Плановая величина фактора, тыс. руб /%

Во сколько раз влияние данного фактора больше, чем влияние постоянных затрат

% компенсации увеличения постоянных затрат на 24 %

Новая величина фактора, тыс. руб /%

Продажная цена

138,9

6, 9

25 / 6,9 = +3,62 %

138,9+(138,9* 3,62%/100%)= 143,93

Объем производства продукции

100

2,15

25 / 2,15 = +11,63%

111,63

Переменные затраты на единицу продукции

95,6

4,75

25 / 4,75 = - 5,26%

95,6-(95,6* 5,26%/100%)= 90,57


.2. Проверка правильности расчетов

Проверку правильности расчетов раздела 4.1. производят по формуле:

П = ( ПЦед - ПерЗед )О - ПЗ (13 )

Постоянные затраты можно увеличить на 22% без ущерба для прибыли, если одновременно:

)        увеличится продажная цена на 3,62%

,95 = (143,93- 95,6) * 100 - 2517,56 = 2315,44 тыс.руб.

)        увеличится объем производства продукции на 11,63%

,95= (138,9-95,6) * 111,63 - 2517,56 = 2316,019 тыс.руб.

)        снизятся удельные переменные затраты на 5,26%

,95 = (138,9- 90,57) * 100 - 2517,56 = 2315,44 тыс.руб.

(Погрешность расчетов, возникающая из-за округлений, допускается в размере 1-10%).

. Определение погасительной суммы кредита с предоставлением графика платежей

Финансирование незавершенного строительства может осуществляться из разных источников. Предположим, что часть незавершенного строительства финансируется за счет собственных оборотных средств (согласно нормативу оборотных средств), а другая часть - за счет кредита.

Размер полученного кредита определяется как разница между суммой незавершенного строительства и суммой собственных оборотных средств согласно формуле:

К пол = НСП - Сос, (14)

где Кпол - полученный кредит, руб;

НСП - незавершенное строительное производство, руб;

Сос - сумма собственных оборотных средств, руб.

Погасительный платеж - сумма, уплачиваемая кредитору за получение и пользование кредитом.

Размер погасительного платежа определяется по формуле:

Кпог=Кпол*(1+(Д/360*С)) (15)

где: Кпол - полученный кредит, руб;

Д - срок пользования кредитом, дни;

С - годовая процентная ставка за кредит, %.

Таблица 10

Исходные данные


1 квартал

2 квартал

3 квартал

4 квартал

Срок кредита по НСП объектов (день) Д

 206

 207

 208

 209

Процентная ставка кредита (%) С

25

25

25

25

Норматив собствен. оборотных средств (%)

8

8

8

8


Таблица 11

График платежей



А

Б

В

Г

Д

Е

Ж

З

итого

1 ква р т ал

НСП

-

400

-

890

-

-

290

-

1580


Сос

-

32

-

71,2

-

-

23,2

-

126,4


Кпол

-

368

-

818,8

-

-

266,8

-

1453,6


Кпог

-

420,6

-

935,9

-

-

304,97

-

1661,47

2 ква р т ал

НСП

-

-

900

-

500

210

1160

-

2770


Сос

-

-

72

-

40

16,8

92,8

-

221,6


Кпол

-

-

828

-

460

193,2

1067,2

-

2548,4


Кпог

-

-

947,02

-

526,1

220,97

1220,61

-

2914,7

3 ква р т ал

НСП

-

600

-

-

250

210

2030

-

3090


Сос

-

48

-

-

20

16,8

162,4

-

247,2


Кпол

-

552

-

-

230

193,2

1867,6

-

2842,8


Кпог

-

631,7

-

-

263,2

221,1

2137,4

-

3253,4

4 ква р т ал

НСП

-

-

-

-

-

-

-

810

810


Сос

-

-

-

-

-

-

-

64,8

64,8


Кпол

-

-

-

-

-

-

-

745,2

745,2


Кпог

-

-

-

-

-

-

-

853,36

853,36


2.Расчеты эффективности капитальных вложений организации

Задание 1. Определить экономическую целесообразность строительства из трех вариантов проекта. Нормативный коэффициент сравнительной эффективности равен 0,15.

Таблица 12

Исходные данные

Вариант

1 проект

2 проект

3 проект


Сметная стоимость, млн.руб.  К1

Себестоимость годовой продукции, млн. руб С1

Сметная стоимость, млн.руб.  К1

Себестоимость годовой продукции, млн. руб С1

Сметная стоимость, млн.руб.  К1

Себестоимость годовой продукции, млн. руб С1

1

29,4

48,3

30,5

46,0

38,1

45,0


Решение:

Наиболее эффективный вариант осуществления капитальных вложений устанавливается на основе сравнительной эффективности, а при наличии большого числа вариантов - по минимуму приведенных затрат.

Расчет методом приведенных затрат применяется:

1.При сопоставлении вариантов строительства новых или реконструкции действующих предприятий.

2.При решении хозяйственных или технических задач.

.При решении задач по выбору взаимозаменяемой продукции.

.При выборе новой техники.

.При взаимозаменяемости материалов.

Показателем наилучшего варианта является минимум приведенных затрат: Пi = Ci + К i •Еn ® min,

где    Пi - приведенные затраты по i - ому варианту, руб;

Сi - текущие затраты по i - ому варианту, руб (себестоимость продукции или работ);

К i - капитальные вложения по i - ому варианту, руб;

Еп- нормативный коэффициент сравнительной экономической эффективности капитальных вложений, (Еп = 0,15 ).

П1 = 48,3+29,4*0,15 = 52,71 млн.руб.

П2 = 46,0+30,5*0,15 = 50,575 млн.руб. ® min

П3 = 45,0+38,1*0,15 = 50,715 млн.руб.

Таким образом, второй вариант строительства наиболее экономически целесообразен.

Задание 2. Определить экономический эффект (ущерб) от ускорения (замедления) ввода в действие объекта.

Таблица 13

Исходные данные

Вариант

Отрасль, в которой вводится объект

Стоимость подлежащих вводу основных фондов, млн.руб.

Продолжительность строительства, лет




Т1

Т2

1

промышленность

850

3,5

2,8


Решение:

Единовременный эффект от функционирования объекта за период досрочного ввода в эксплуатацию определяется по формуле:

ЭВ = Еа • Ф • (Т1н - Т2ф),

где Еа - норматив общей (абсолютной) эффективности капитальных

вложений для отрасли, к которой относится объект, вводимый эксплуатацию; Согласно временной методике, норматив общей (абсолютной) эффективности установлен на уровне: для промышленности - 0,16;

Ф - стоимость досрочно вводимых в эксплуатацию фондов;

Т1н, Т2ф - продолжительность строительства по нормам и фактически.

Эв = 0,16*850*(3,5-2,8) = 95,2 млн.руб.

Таким образом, экономический эффект от ускорения ввода в действие объекта составляет 95,2 млн.руб.

Задание 3. Определить эффект, получаемый от снижения условно-постоянных расходов в связи с сокращением сроков выполнения внутренних санитарно-технических работ.

Таблица 14

Исходные данные

Вариант

Сметная стоимость работ, млн.руб.

Норматив накладных расходов, в % от прямых затрат

Норматив плановых накоплений, в %

Сроки выполнения работ, мес.





Т1

Т2

1

26

13,3

8

8

6,5


Решение:

Организация в случае досрочного строительства и ввода объекта в эксплуатацию имеет дополнительный эффект от сокращения части постоянных расходов:


где ЭСП - экономический эффект, вызванный сокращением условно-постоянных расходов;

К - коэффициент, учитывающий долю условно-постоянных накладных расходов в их общем объеме, (для общестроительных организаций К = 0,5)

НР - накладные расходы, руб;

Т1, Т2 - плановый и фактический сроки строительства объекта.

Сст = ПЗ+НР+СП

ПЗ=х; НР=0,133х; СП=(х+0,133х)*0,08 =>

х+0,133х+ (х+0,133х)*0,08=26 => х=21,248 => НР=2,826

ЭСП=0,5*2,826*(1-6,5/8)=0,2649375 млн.руб.

Вывод: эффект, получаемый от снижения условно-постоянных расходов в связи с сокращением сроков выполнения внутренних санитарно-технических работ составляет 0,2649375 млн.руб.

Задание 4. Определить экономически более целесообразный вариант строительства газорегуляторной станции. Норма рентабельности i = 0,11.

Таблица 15

Исходные данные

Вариант

Сметная стоимость строительства, тыс.руб.

Период отделения затрат второй очереди от первой, лет

Переменная часть эксплуатац. расходов, в % от К

Срок службы системы, лет


1 проект

2 проект





К1

К2

Первая очередь К21

Вторая очередь К22




1

135

170

100

70

10

4

12


Решение:

Строительство объектов может осуществляться очередями, что приводит к изменению величины годовых эксплуатационных расходов, приведенные затраты при сравнении вариантов проектных решений определяются по формуле:




где К - инвестиции в первую очередь строительства (базисный год), руб;

Кt - инвестиции, которые будут осуществлены через t лет, руб;

Сt - эксплуатационные затраты объекта в соответствующие годы, руб/год;

Т - продолжительность функционирования объекта;- период приведения в годах, равный разнице между годом приведения и базисным годом, к которому приводятся затраты (доходы).

П1 = 135 + 5,4  = 171,793926 млн. руб

П2 = 100 +  + 4 *  + 6,8 *  = 153,732764

+ 70* 0,38554 + 4 * 6,14457 + 6,8 * (6,81369 - 6,49506) = 100+26,9878+24,57828+2,166684=153,732764

Примечание: при расчете эксплуатационных затрат учитывается только их изменяющаяся часть (амортизационные отчисления). Которая составляет 3% от величины инвестиций.

При строительстве объекта в 1 очередь

С = К1*0,04=5,4 тыс.руб./год

При строительстве объекта в 2 очереди

С = К21*0,03=100*0,04=4 тыс.руб./год

С = (К21+К22)*0,03=(100+70)*0,04=6,8 тыс.руб./год

Вывод: строительство в 2 очереди эффективнее.

Задание 5. Выбрать экономически целесообразный вариант системы горячего водоснабжения поселка. Норма рентабельности i = 0,11.

Таблица 16

Исходные данные

Вариант

Общий срок службы системы, лет

1 проект

2 проект



Сметная стоимость, млн.руб.

Годовые эксплуатационные затраты, млн.руб.

Срок службы системы, лет

Сметная стоимость, млн.руб

Кап.влож. по замене системы, млн.руб.

Годовые эксплуатационные затраты, млн.руб

1

15

40

10

5

25

42

7


Решение:

При сопоставлении вариантов проектных решений, имеющих различные сроки службы оборудования, их нужно приводить в сопоставимый вид путем учета дополнительных инвестиций для замены новым оборудованием с более коротким сроком службы.

Расчеты выполняются по формулам:

Для оборудования, имеющего более длительный срок службы

,

где П1 - приведенные затраты на производство единицы продукции с более длительным сроком службы, руб;

К1 - инвестиции на приобретение оборудования с более длительным сроком службы, руб;

Сt - эксплуатационные затраты при функционировании оборудования в соответствующие периоды, руб/год;

Т - продолжительность функционирования оборудования с более длительным сроком службы;- период приведения в годах.

Для оборудования, имеющего более короткий срок службы:

,

где П2 - приведенные затраты на производство единицы продукции с более коротким сроком службы, руб;

К2 - инвестиции на приобретение оборудования с более коротким сроком службы, руб;

КЗ - инвестиции на замену оборудования с более короткими сроками службы, руб;

Сt - эксплуатационные затраты при функционировании оборудования в соответствующие периоды, руб/год.

Сравнение полученных результатов позволяет выбрать экономически целесообразный вариант по минимуму приведенных затрат.

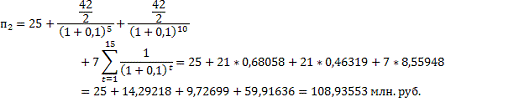

Вывод: так как П1 больше П2, экономически целесообразно строить систему горячего водоснабжения по второму варианту.

Задание 6. Определить экономическую эффективность повышения уровня надежности системы кондиционирования воздуха на комбинате синтетического волокна. Норма рентабельности i = 0,11.

Таблица 17

Исходные данные

Вариант

Срок службы системы, лет

1 проект (исходный)

2 проект (более надежный)

Эксплуатационные расходы, млн.руб.

Капитальные вложения, млн.руб.

Эксплуатационные расходы, млн.руб.

1

6

90

30

140

20


Решение:

Изменение приведенных затрат при повышении надежности систем инженерных коммуникаций или их отдельных элементов определяется по формуле:


где С1, С2 - эксплуатационные затраты по исходному и более надежному варианту, руб/год;

К1, К2 - инвестиции в те же варианты, руб;- срок службы системы, лет.

П1=10 - (140 - 90)=10*4,35526- 50=-6,4474

Вывод: повышение надежности экономически нецелесообразно.

.Составление локального ресурсного сметного расчета

Состав работ:

.Остекление оконным стеклом окна с одинарным переплетом;

.Оштукатуривание стен цементно-известковым или цементным раствором (высококачественное);

.Штукатурка потолков известковым раствором по камню и бетону (высококачественная);

.Высококачественная окраска потолков масляными составами по штукатурке;

. Оклейка стен моющимися обоями на тканевой основе по штукатурке и бетону;

. Устройство покрытий из линолеума на клее «Бустилат»;

. Устройство деревянных плинтусов.

Таблица 18

Исходные данные для подсчета объемов работ:

Вариант

Ширина комнаты, м

Длина комнаты, м

Высота комнаты, м

Ширина окна, м

Высота окна, м

Ширина двери. м

Высота двери, м

7

3,1

6,0

3,1

1,3

1,3

0,8

2,2



Таблица 19

ЛОКАЛЬНЫЙ РЕСУРСНЫЙ СМЕТНЫЙ РАСЧЕТ № 1

на отделочные работы

(наименование работ и затрат, наименование объекта)

Сметная стоимость, 34458,765 тыс. руб.

Составлена в текущих ценах по состоянию на 1 квартал 2010 г.

№ п п

Обоснование

Наименование

Ед. изм.

Количество

Сметная стоимость в текущих (прогнозных) ценах, руб.





на ед.

всего

на ед.

общая

В том числе









ЗП осн.раб.

экспл. маш.

ЗП маш.

мат.

1

2

3

4

5

6

7

8

9

10

11

12

1

ГЭСН 15-05-001-3

Остекление оконным стеклом окна с одинарным переплетом

100 м2 отделочн. поверхн.


0,0169









Затраты труда рабочих-строителей

чел.-ч

24,30

0,41067

8,01

3,29

3,29






Средний разряд работы


3










Затраты труда машинистов

чел.-ч

0,43

0,007267









Машины и механизмы











400001

Автомобили бортовые грузоподъемностью до 5 т

маш.-ч

0,25

0,00423

93,32 27,55

0,394744


0,394744

0,116537



020129

Краны башенные при работе на других видах строительства (кроме монтажа технологического оборудования) 8 т

маш.-ч

0,18

0,003042

105,19 10,37

0,3199890


0,3199890

0,0315455




Материалы











101-9882

Стекло оконное

м2

78

1,3182

11,22

14,79020




14,7902


101-0244

Замазка оконная на олифе

т

0,036

0,000608

25784,35

15,67688




15,677


101-0627

Олифа комбинированная К-2

т

0,0015

0,000025

16780,45

0,419511




0,4195


101-1757

Ветошь

кг

0,2

0,00338

2,11

0,00713




0,0071


101-0623

Мыло твердое хозяйственное 72%

шт.

1

0,0169

1,99

0,033631




0,0336

2

ГЭСН 15-02-016-6

Оштукатуривание стен цементно-известковым или цементным раствором (высококачественное)

100 м2 оштука-турив. поверхн.


0,5297









Затраты труда рабочих-строителей

чел.-ч.

142,68

75,57760

9,29

702,115904

702,115904






Средний разряд работы


4,2










Затраты труда машинистов

чел.-ч.

6,44

3,411268









Машины и механизмы











031121

Подъемники мачтовые строительные 0,5 т

маш.-ч

0,99

0,524403

21,60 10,37

11,327105


11,327105

5,43805911



111500

Растворонасосы 1 м3/ч

маш.-ч

5,45

2,886865

10,62 9,02

30,658506


30,658506

26,0395




Материалы











402-0083

Раствор готовый отделочный тяжелый, цементно-известковый 1:1:6

м3

2,57

1,361329

442,13

601,88439




601,88


101-0874

Сетка тканая с квадратными ячейками № 05 без покрытия

м2

5,54

2,934538

23,52

69,020334




69,020334


101-0219

Гипсовые вяжущие Г-3

т

-

-

-

-




-


101-0179

Гвозди строительные с плоской головкой 1,6х50 мм

т

0,00012

0,00006356

11281,08

0,717025




0,717025

3

ГЭСН 15-02-015-10

Штукатурка потолков известковым раствором по камню и бетону (высококачественная)

100 м2 оштука-турив. поверхн.


0,186









Затраты труда рабочих-строителей

чел.-ч

122,96

22,87056

9,29

212,467502

212,467502






Средний разряд работы


4,2










Затраты труда машинистов

чел.-ч

5,15

0,9579









Машины и механизмы











031121

Подъемники мачтовые строительные 0,5 т

маш.-ч

0,39

0,07254

21,60 10,37

1,566864


1,566864

0,7522398



111500

Растворонасосы 1 м3/ч

маш.-ч

4,76

0,88536

10,62 9,02

9,402523


9,402523

7,985947




Материалы











402-0086

Раствор готовый отделочный тяжелый, цементно-известковый 1:1:6

м3

0,14

0,02604

442,13

11,5130652




11,513


402-0086

Раствор готовый отделочный тяжелый, известковый 1:2,5

м3

2,3

0,4278

549,31

234,994818




234,995


101-0874

Сетка тканая с квадратными ячейками № 05 без покрытия

м2

5,28

0,98208

23,52

23,0985216




23,099


101-0179

Гвозди строительные с плоской головкой 1,6х50 мм

т

0,00012

0,00002232

11281,08

0,257194




0,257194

4

ГЭСН 15-04-026-9

Высококачественная окраска потолков масляными составами по штукатурке

100 м2 окраш. поверх.


0,186









Затраты труда рабочих-строителей

чел.-ч

66,33

12,33738

9,02

111,2831676

111,2831676






Средний разряд работы


4










Затраты труда машинистов

чел.-ч

0,10

0,0186









Машины и механизмы











400001

Автомобили бортовые грузоподъемностью до 5 т

маш.-ч

0,09

0,01674

93,32 27,55

1,5621768


1,5621768

0,461187



031121

Подъемники мачтовые строительные 0,5 т

маш.-ч

0,01

0,00186

21,60 10,37

0,040176


0,040176

0,0192882




Материалы











101-9840

Краски масляные готовые к применению для внутренних работ

т

0,021

0,003906

19498,32

76,16044




76,160


101-1819

Олифа для высококачественной окраски (25% натуральной, 75% комбинированной)

т

0,0135

0,002511

14847,06

37,28097




37,281


101-1667

Шпатлевка масляно-клеевая

0,037

0,006882

13860,39

95,38720




95,387


101-1823

Грунтовки масляные, готовые к применению

т

0,0088

0,0016368

28804,05

47,14646




47,146


101-0639

Пемза шлаковая (щебень пористый из металлургического шлака), марка 600, фракция от 5 до 10 мм

м3

0,0044

0,0008184

111,62

0,09135




0,091


101-1596

Шкурка шлифовальная двухслойная с зернистостью 40/25

м2

0,00088

0,00016368

47,23

0,0077306




0,008


101-1757

Ветошь

кг

0,36

0,06696

2,11

0,1412856




0,141

5**

ГЭСН 15-05-002-2

Оклейка стен моющимися обоями на тканевой основе по штукатурке и бетону

100 м2 оклеив.поверх.


0,5297









Затраты труда рабочих-строителей

чел.-ч

88,80

47,03736

8,72

410,1657792

410,1657792






Средний разряд работы


3,7










Затраты труда машинистов

чел.-ч

0,02

0,010594









Машины и механизмы











400001

Автомобили бортовые грузоподъемностью до 5 т

маш.-ч

0,01

0,005297

93,32 27,55

0,49431604


0,49431604

0,14593235



031121

Подъемники мачтовые строительные 0,5 т

маш.-ч

0,01

0,005297

21,60 10,37

0,1144152


0,1144152

0,5492989




Материалы











101-9265

 Обои

10-м2

11,2

5,93264

65,81

390,4270384




390,4270384


101-1743

Клей Бустилат

т

0,0341

0,01806277

7279,96

131,4962431




131,496


101-0627

Олифа комбинированная К-2

т

0,0111

0,00587967

16780,45

98,66350845




98,664


101-1829

Бумага ролевая

т

0,0071

0,00376087

5459,63

20,53295868




20,533


101-0639

Пемза шлаковая (щебень пористый из металлургического шлака), марка 600, фракция от 5 до 10 мм

м3

0,0004

0,00021188

111,62

0,023650045




0,023650045


411-0001

Вода

м3

-









101-1757

Ветошь

кг

0,01

0,005297

2,11

0,01117667




0,011


101-1712

Шпатлевка клеевая

т

-








6

ГЭСН 11-01-036-01

Устройство покрытий из линолеума на клее «Бустилат»

100 м2 покрытия


0,186









Затраты труда рабочих-строителей

чел.-ч

42,40

7,8864

7,80

61,51392

61,51392






Средний разряд работы


2,7










Затраты труда машинистов

чел.-ч

0,85

0,1581









Машины и механизмы











400001

Автомобили бортовые, грузоподъемностью до 5 т

маш.-ч

0,50

0,093

93,32 27,55

8,67876


8,67876

2,56215



03 1 121

Подъемники мачтовые строительные 0,5 т

маш.-ч

0,35

0,0651

21,60 10,37

1,40616


1,40616

0,675087




Материалы











101-9876

Линолеум на теплозвукоизолирующей подоснове

м2

102

18,972

82,29

1561,20588




1561,206


101-1743

Клей «Бустилат»

т

0,05

0,0093

7279,96

67,703628




67,703628


101-1757

Ветошь

кг

0,5

0,093

2,11

0,19623




0,19623

7

ГЭСН 11-01-039-01

Устройство деревянных плинтусов

100 м плинту-сов


0,174









Затраты труда рабочих-строителей

чел.-ч

7,65

1,3311

8,01

10,662111

10,662111






Средний разряд работы


3










Затраты труда машинистов

чел.-ч

0,08

0,01392









Машины и механизмы











400001

Автомобили бортовые грузоподъемностью до 5 т

маш.-ч

0,08

0,01392

93,32 27,55

1,2990144


1,2990144

0,383496




Материалы











203-0352

Плинтуса из древесины тип ПЛ-2, размером 19x54 мм

м

101

17,574

6,27

110,18898




110,189


101 - 0181

Гвозди строительные с плоской головкой,1,8x60 мм

т

0,0003

0,0000522

10093,66

0,526889052




0,527

Итоги по ГЭСН-2001-15






Итого прямые затраты по смете

3975,475





Коэффициент условия труда 10% от прямых затрат

397,5475





ИТОГО

4373,0225





Итого материалы

3430,056




3430,056

Итого машины и механизмы

38,898


38,898



Итого ФОТ

519,462

489,812


29,65



МДС 81-33.2004

Накладные расходы 105% от ФОТ

545,4351






МДС 81-25.2001

Сметная прибыль 55% от ФОТ

285,7





Всего по ГЭСН-2001-15

5204,1576





Итоги по ГЭСН-2001-11






Итого прямые затраты по смете

1625,2





Коэффициент условия труда 10% от прямых затрат

162,52





ИТОГО

1787,72





Итого материалы

1547,618




1547,618

Итого машины и механизмы

10,15


10,15



Итого ФОТ

70,66

67,43


3,23



МДС 81-33.04

Накладные расходы 105% от ФОТ

74,193






МДС 81-25.2001

Сметная прибыль 55% от ФОТ

38,86





Всего по ГЭСН-2001-11

1900,773





Итого по смете

7104,9





Итого материалы

4977,674





Итого машины и механизмы

49,048





Итого ФОТ

590,122





Перевод в текущие цены







Письмо 1289-ск/08 от 20.01.2010

Индекс к СМР

4,85


34458,765






Письмо 1289-ск/08 от 20.01.2010

Индекс к стоимости материалов

3,73


18566,724






Письмо 1289-ск/08 от 20.01.2010

Индекс к стоимости эксплуатации машин

3,49


171,17752






Письмо 1289-ск/08 от 20.01.2010

Индекс к оплате труда

9,71


5730,08462







Заключение

В ходе выполнения курсовой работы, мной были рассчитаны следующие разделы: планирование производственно-хозяйственной деятельности строительной организации, расчет эффективности капитальных вложений организации и произведен локальный ресурсный сметный расчет на отделочные работы.

Список литературы

1.      Планирование производственно-хозяйственной деятельности строительной организации. Методические указания к выполнению курсовой работы по курсу “Экономика строительства” для студентов специальности 060800 и практ. Занятий для студ. спец. 290300/ Каз. гос. арх.-стр. универ.; Сост. Т.В.Вазингер, А.И.Романова, Л.Ш.Гимадиева. Казань, 2005.- 27с.

.        Романова А.И., Гимадиева Л.Ш., Каримов М.А. Экономика строительства: Учебное пособие. - Казань: КГАСУ, 2008.-111с.

.        Методические указания для выполнения курсовой работы и практических занятиях по ценообразовании в строительстве и городском хозяйстве / Сост.: С.Ф.Федорова, Р.Н.Хасанова. Казань, 2007.-30 с.

.        ГЭСН-2001-11

.        ГЭСН-2001-15

.        ТЕР 81-02-11-2001

.        ТЕР 81-02-15-2001

Похожие работы на - Планирование производственно-хозяйственной деятельности строительной организации, расчет эффективности капитальных вложений организации, составление сметного расчета



Не нашли материал для своей работы?
Поможем написать уникальную работу
Без плагиата!
